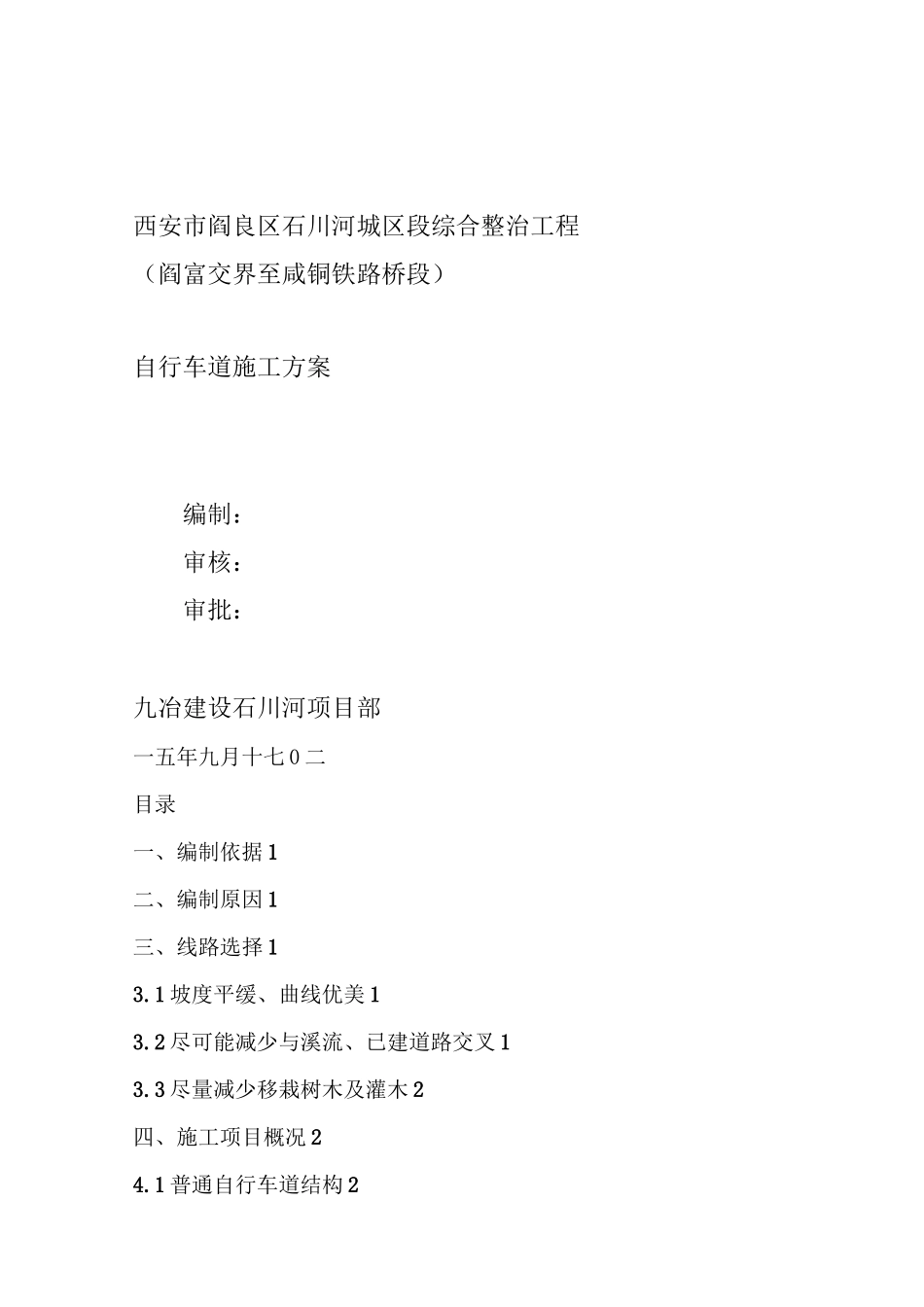

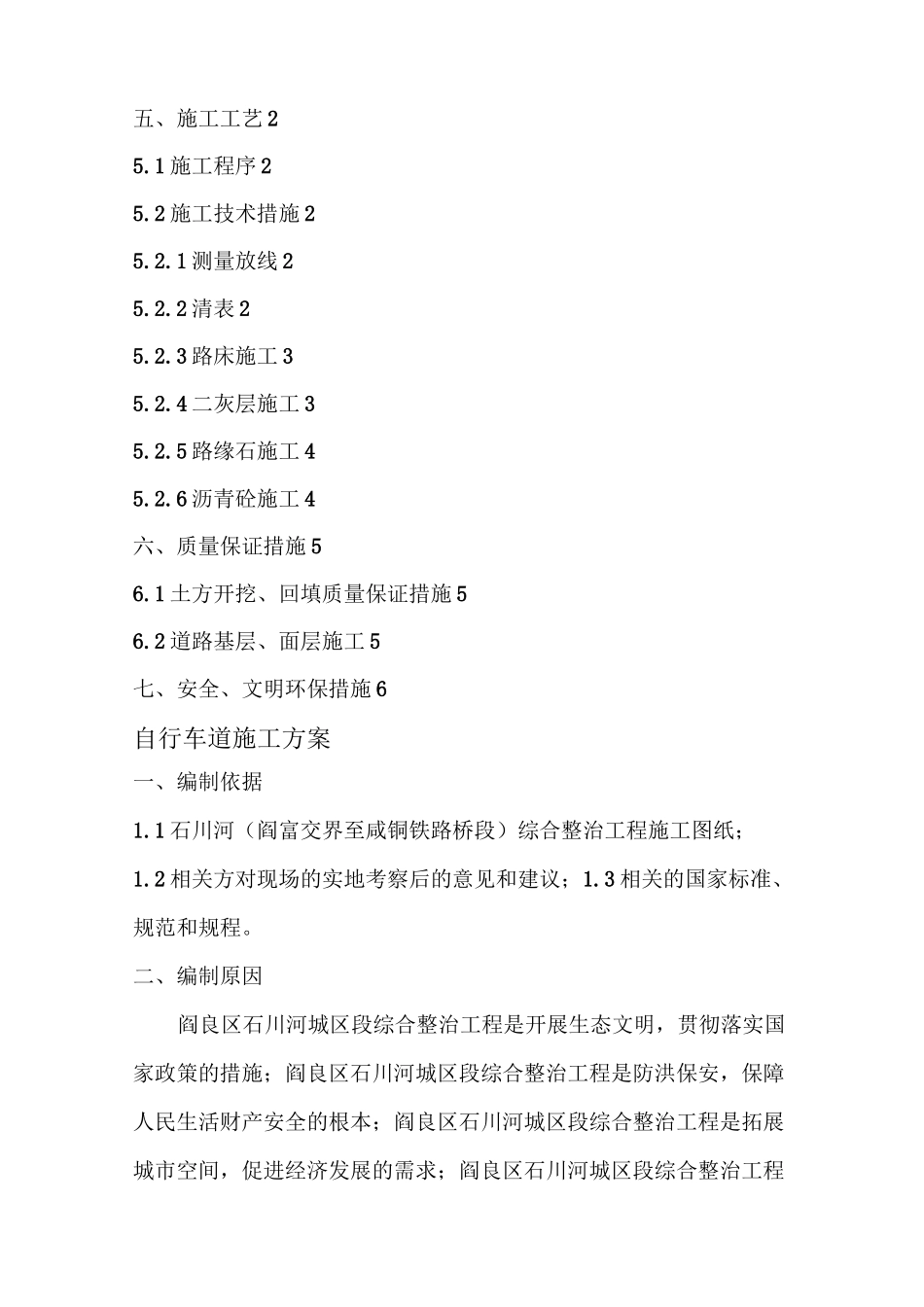

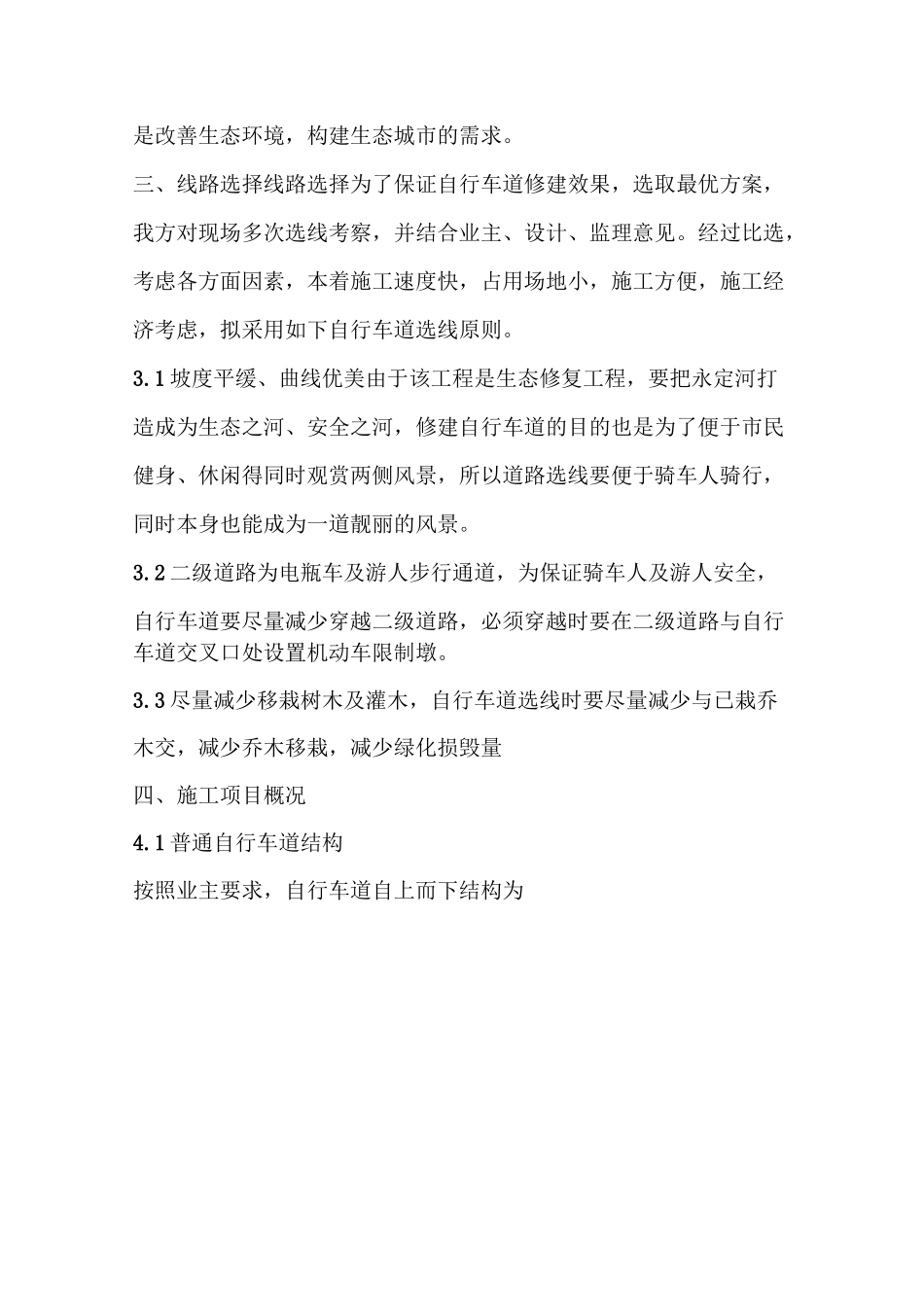

西安市阎良区石川河城区段综合整治工程(阎富交界至咸铜铁路桥段)自行车道施工方案编制:审核:审批:九冶建设石川河项目部一五年九月十七0二目录一、编制依据1二、编制原因1三、线路选择13.1坡度平缓、曲线优美13.2尽可能减少与溪流、已建道路交叉13.3尽量减少移栽树木及灌木2四、施工项目概况24.1普通自行车道结构2五、施工工艺25.1施工程序25.2施工技术措施25.2.1测量放线25.2.2清表25.2.3路床施工35.2.4二灰层施工35.2.5路缘石施工45.2.6沥青砼施工4六、质量保证措施56.1土方开挖、回填质量保证措施56.2道路基层、面层施工5七、安全、文明环保措施6自行车道施工方案一、编制依据1.1石川河(阎富交界至咸铜铁路桥段)综合整治工程施工图纸;1.2相关方对现场的实地考察后的意见和建议;1.3相关的国家标准、规范和规程。二、编制原因阎良区石川河城区段综合整治工程是开展生态文明,贯彻落实国家政策的措施;阎良区石川河城区段综合整治工程是防洪保安,保障人民生活财产安全的根本;阎良区石川河城区段综合整治工程是拓展城市空间,促进经济发展的需求;阎良区石川河城区段综合整治工程是改善生态环境,构建生态城市的需求。三、线路选择线路选择为了保证自行车道修建效果,选取最优方案,我方对现场多次选线考察,并结合业主、设计、监理意见。经过比选,考虑各方面因素,本着施工速度快,占用场地小,施工方便,施工经济考虑,拟采用如下自行车道选线原则。3.1坡度平缓、曲线优美由于该工程是生态修复工程,要把永定河打造成为生态之河、安全之河,修建自行车道的目的也是为了便于市民健身、休闲得同时观赏两侧风景,所以道路选线要便于骑车人骑行,同时本身也能成为一道靓丽的风景。3.2二级道路为电瓶车及游人步行通道,为保证骑车人及游人安全,自行车道要尽量减少穿越二级道路,必须穿越时要在二级道路与自行车道交叉口处设置机动车限制墩。3.3尽量减少移栽树木及灌木,自行车道选线时要尽量减少与已栽乔木交,减少乔木移栽,减少绿化损毁量四、施工项目概况4.1普通自行车道结构按照业主要求,自行车道自上而下结构为iioC自行车道基础応性痛禅式采用AC-16Z二獺定碎石3,瑚砂砾石4.天號砂砾石SJOCmtMiM600400五、施工工艺施工程序5.1测量放线一移栽树木一清表一路床施工f二灰施工f路缘石施工f沥青砼施工5.2施工技术措施5.2.1测量放线按照定线原则,根据图上定线位置,施放出道路两侧边线。放线完成后邀请业主、监理现场查看,确定放线位置,并根据业主、监理意见进行线路微调。5.2.2清表对现状地貌的荒草杂树采用挖掘机和铲车清表,清理深度30cm。确2无法利用保上部腐殖土清理净,清理出腐殖土可以利用的就地利用,运输过的采用农用车运至坡道口处堆积,再采用奥龙卡车外运处理。程中确保不污染环境。5.2.3路床砂砾石施工自行车道路床施工由人工配合挖机整形,整平,分两批天然砂砾吨以上压路机初压后,挂线或用水准,经18石铺设,每层松铺25cm并及时检查路床平整仪逐个断面进行核测路床高程及路拱成型情况,度,直至每个断面的纵、横坡符合设计要求。整平的填土层使用自行以增加土壤可塑性。振动压路机进行碾压,碾压时考虑适当加含水量,重型击实96%18路床以吨压路机碾压无明显轮迹经测试密实度达到标准时,经监理工程师验收方可进行二灰层施工。二灰稳定碎石层施工5.2.4)二灰稳定碎石砂砾进场时,对外观进行检查,要求拌和均匀、1(,外观检查)色泽一致,级配符合要求(砂砾最大直径不大于50mm不合格严禁使用。)基层材料摊铺随运送随摊铺、碾压成活,原则上堆放时间不得(2小时。摊铺前,检查路床纵断高程,横断面坡度,宽度以及超过48压实度是否符合设计要求,保证路床平整。如有缺陷及时修补,并使其保持湿润。要通过试铺掌握实际虚厚以减少找补,增强整体强度。)摊铺完成后,进行碾压,碾压顺序如下:(3压路机(震动)碾压两遍)(压路机静压碾压两遍压路机(静压)碾压两遍,碾压时先轻后重,先慢后快。直到无明显轮迹为止。3(4)压实成型并经检验符合标准的石灰粉煤灰砂砾,在潮湿状态下养生。当表面过于干燥时,洒水养生,养生期不少于7天。养生期间禁止机械...
