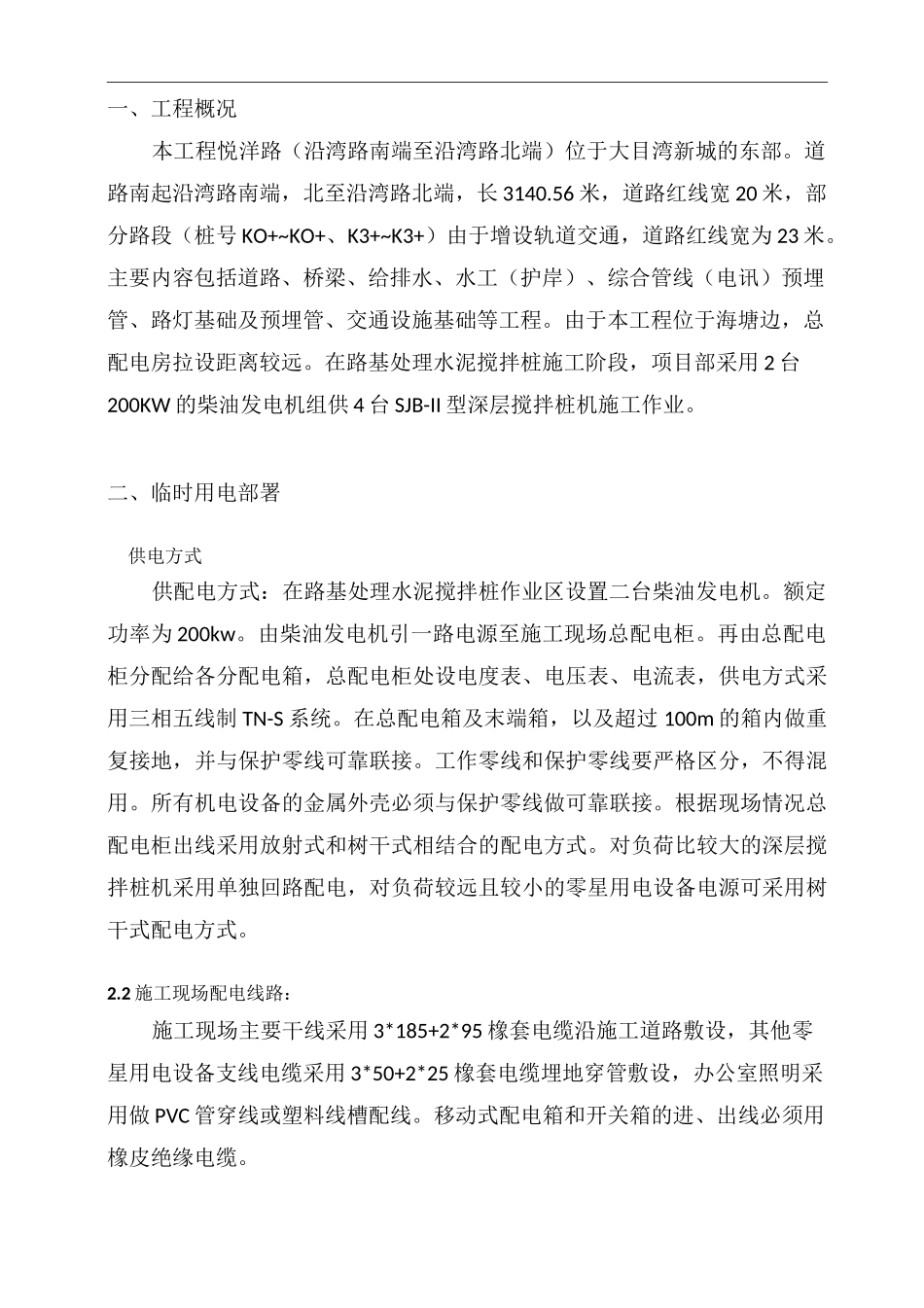

2组织措施9一、工程概况本工程悦洋路(沿湾路南端至沿湾路北端)位于大目湾新城的东部
道路南起沿湾路南端,北至沿湾路北端,长3140
56米,道路红线宽20米,部分路段(桩号KO+~KO+、K3+~K3+)由于增设轨道交通,道路红线宽为23米
主要内容包括道路、桥梁、给排水、水工(护岸)、综合管线(电讯)预埋管、路灯基础及预埋管、交通设施基础等工程
由于本工程位于海塘边,总配电房拉设距离较远
在路基处理水泥搅拌桩施工阶段,项目部采用2台200KW的柴油发电机组供4台SJB-II型深层搅拌桩机施工作业
二、临时用电部署供电方式供配电方式:在路基处理水泥搅拌桩作业区设置二台柴油发电机
额定功率为200kw
由柴油发电机引一路电源至施工现场总配电柜
再由总配电柜分配给各分配电箱,总配电柜处设电度表、电压表、电流表,供电方式采用三相五线制TN-S系统
在总配电箱及末端箱,以及超过100m的箱内做重复接地,并与保护零线可靠联接
工作零线和保护零线要严格区分,不得混用
所有机电设备的金属外壳必须与保护零线做可靠联接
根据现场情况总配电柜出线采用放射式和树干式相结合的配电方式
对负荷比较大的深层搅拌桩机采用单独回路配电,对负荷较远且较小的零星用电设备电源可采用树干式配电方式
2施工现场配电线路:施工现场主要干线采用3*185+2*95橡套电缆沿施工道路敷设,其他零星用电设备支线电缆采用3*50+2*25橡套电缆埋地穿管敷设,办公室照明采用做PVC管穿线或塑料线槽配
