页脚内容旋挖钻钻机施工方案1、施工工艺流程旋挖钻灌注桩施工工艺流程框图见图1

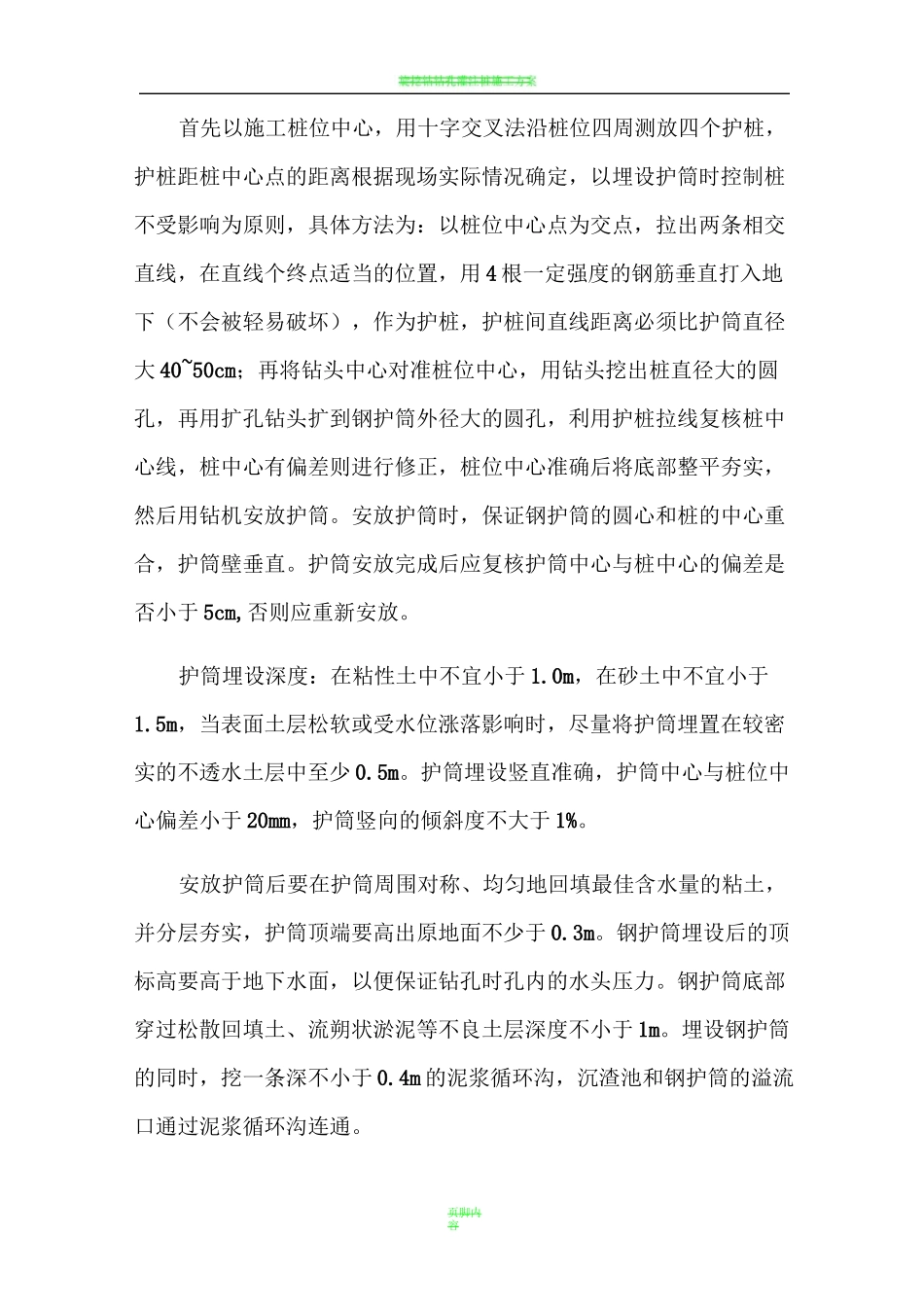

施工准备测量放样钢护筒制作鋼护简施工钻机就位钻进成孔成孔检测清孔钻渣外运不台格沉渣厚度检移机安族钢筋笼钢筋笼制作下导管导管水密性试峻沉渣厚度测试不合格二次清孔灌注水下碇处理桩头桩基检测合格31旋挖钻遵注桩施二二艺流程桓图II图1旋挖钻灌注桩施工工艺流程框图2、施工工艺要点(1)施工准备页脚内容由于旋挖钻机回转半径大,钻杆高,自重大,在作业时需要8米宽操作平台,在钻机就位前使用挖掘机将原地面的软弱土层清除,平整整个场地并夯实做为钻机的施工作业平台,并保证场地有一定硬度以免钻机沉陷或倾斜
若场地软土较厚,硬度不够,则在表面铺设60cm后的砖渣并平整碾压,保证钻机施工作业的安全性
(2)工程试桩根据设计图要求,对首根桩进行试钻,并组织的业主、监理、设计、地勘一起参加试桩工作
根据试桩确定的持力层并检验地质资料的准确性等填写试桩报告,作为正式施工的依据
旋挖桩基在首根桩试桩验收合格后方可进行大面积施工
(3)测量放线桩位放样按从整体到局部的原则进行桩基的位置放样,规划行车路线时,使便道与钻孔位置保持一定的距离,以免影响孔壁稳定;钻机的安方位置应考虑钻孔施工中孔口出土清运的方便
桩位的中心点,成孔前用全站仪放点,十字线定位,下护筒后二次检测,在终孔后与放钢筋笼前必须检测,使其误差在规范要求内,以确保桩位准确
(4)埋设钢护筒施工前设置坚固、不漏水的钢制护筒,护筒在钢模生产厂家定制,用6=8mm钢板加工制成,护筒内径比桩径大20cm,上下口外围加焊加劲环
长度3m左右,上部设有两个溢流口

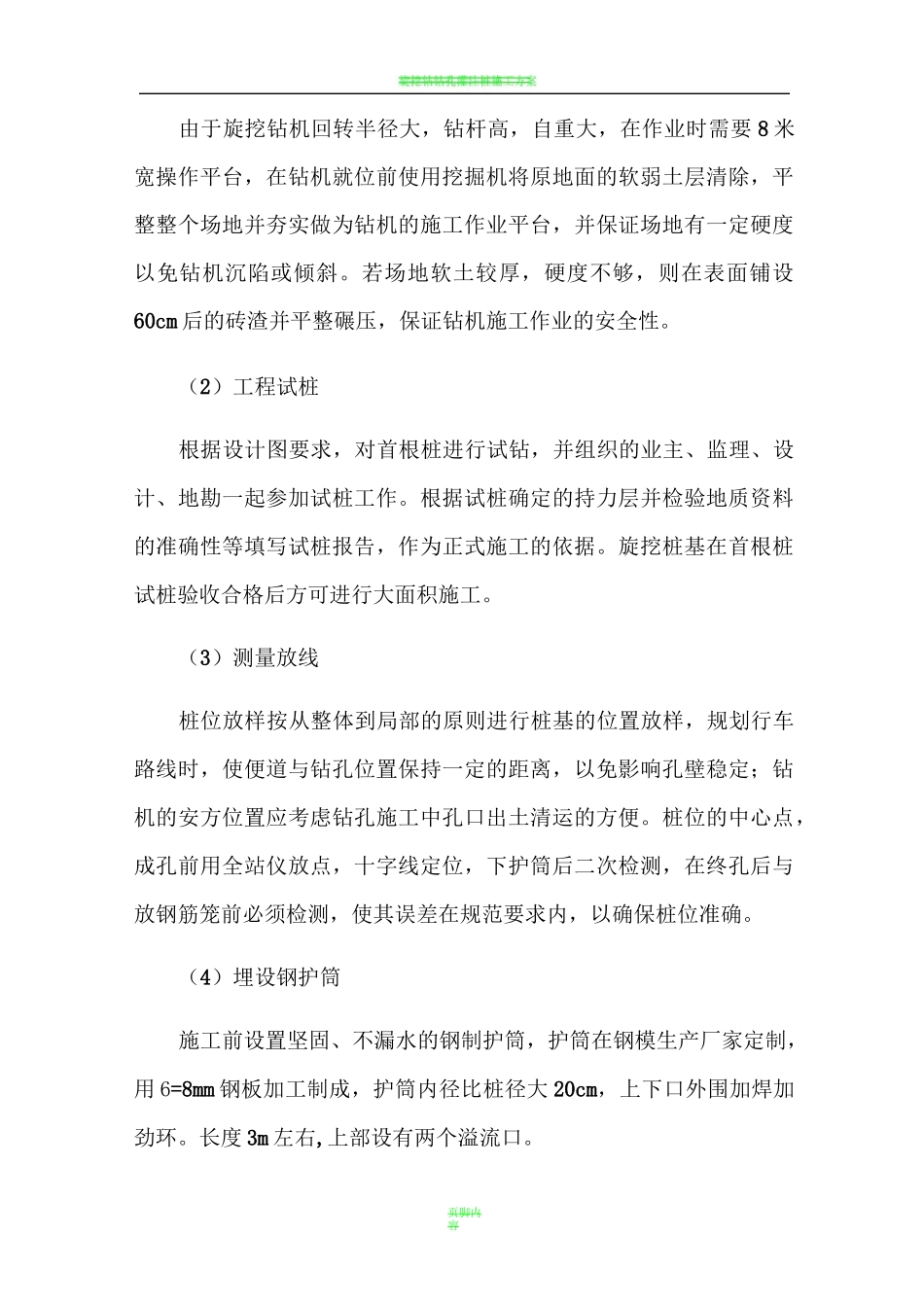

页脚内容首先以施工桩位中心,用十字交叉法沿桩位四周测放四个护桩,护桩距桩中心点的距离根据现场实际情况确定,以埋设护筒时控制桩不受影响为原则,具体方法为:以桩位中心点为交点,拉出两条相交直线,在直线个终点适当的位置,用4根一定
