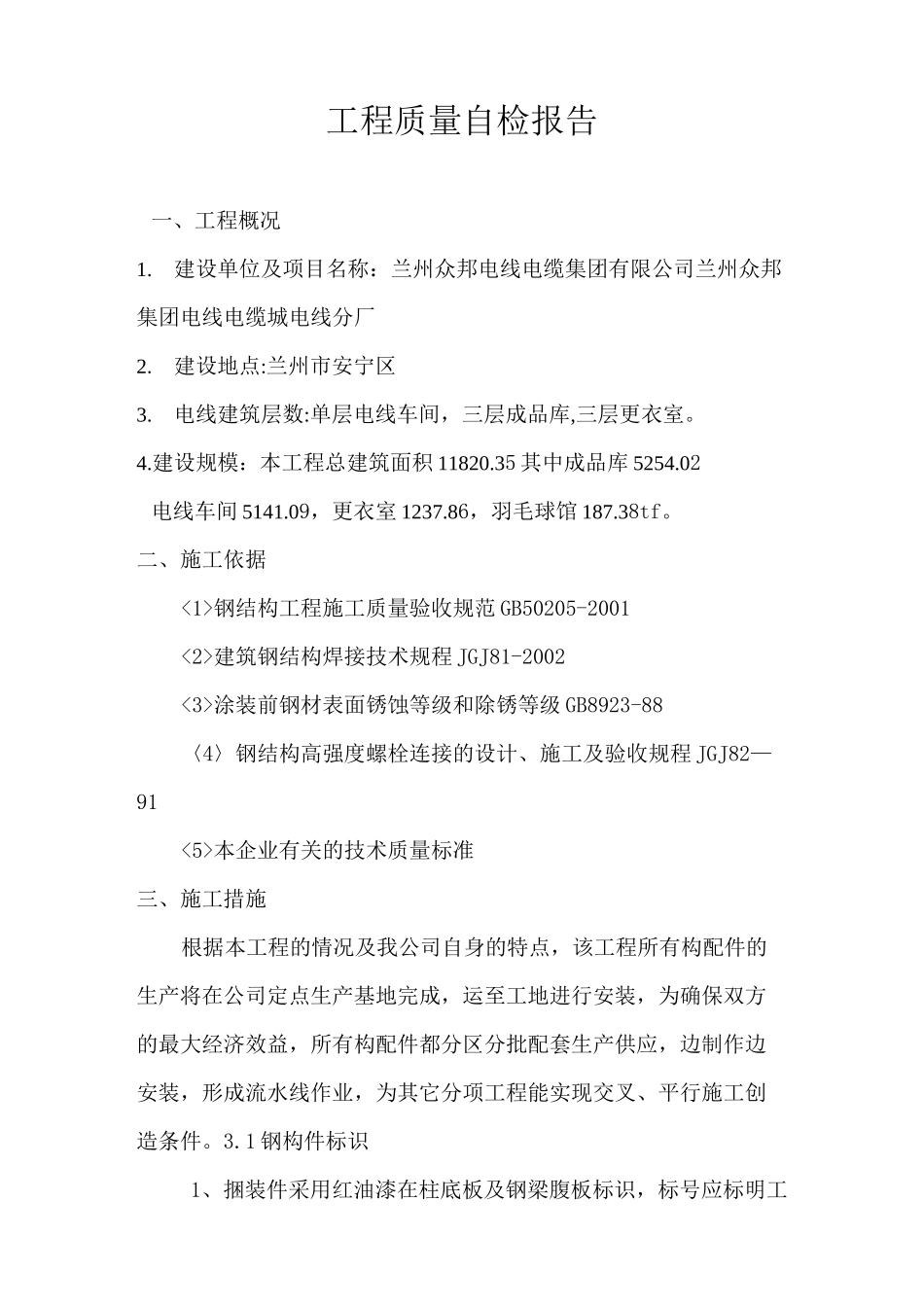

工程质量自检报告一、工程概况1
建设单位及项目名称:兰州众邦电线电缆集团有限公司兰州众邦集团电线电缆城电线分厂2
建设地点:兰州市安宁区3
电线建筑层数:单层电线车间,三层成品库,三层更衣室
建设规模:本工程总建筑面积11820
35其中成品库5254
02电线车间5141
09,更衣室1237
86,羽毛球馆187

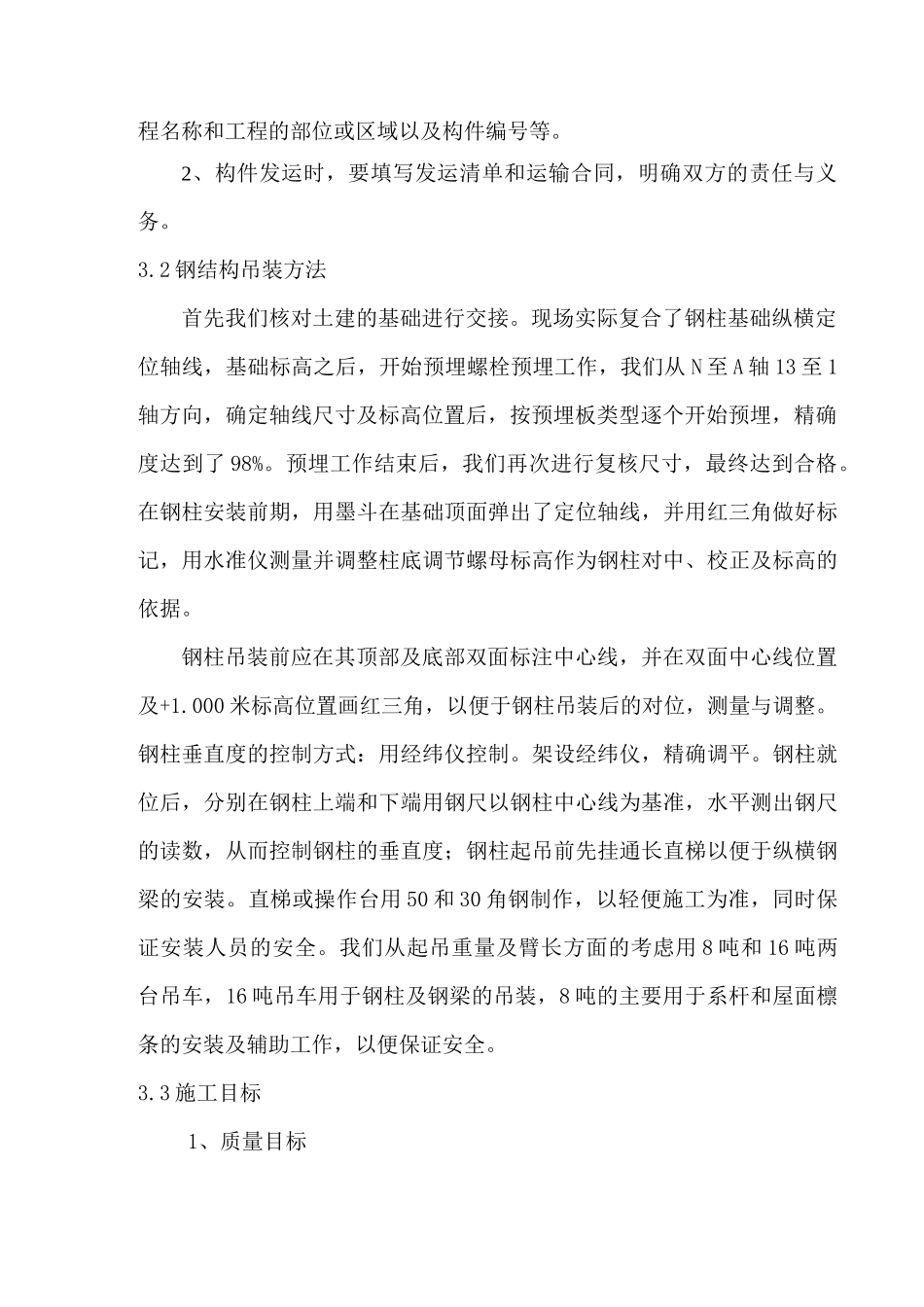

二、施工依据钢结构工程施工质量验收规范GB50205-2001建筑钢结构焊接技术规程JGJ81-2002涂装前钢材表面锈蚀等级和除锈等级GB8923-88〈4〉钢结构高强度螺栓连接的设计、施工及验收规程JGJ82—91本企业有关的技术质量标准三、施工措施根据本工程的情况及我公司自身的特点,该工程所有构配件的生产将在公司定点生产基地完成,运至工地进行安装,为确保双方的最大经济效益,所有构配件都分区分批配套生产供应,边制作边安装,形成流水线作业,为其它分项工程能实现交叉、平行施工创造条件
1钢构件标识1、捆装件采用红油漆在柱底板及钢梁腹板标识,标号应标明工程名称和工程的部位或区域以及构件编号等
2、构件发运时,要填写发运清单和运输合同,明确双方的责任与义务
2钢结构吊装方法首先我们核对土建的基础进行交接
现场实际复合了钢柱基础纵横定位轴线,基础标高之后,开始预埋螺栓预埋工作,我们从N至A轴13至1轴方向,确定轴线尺寸及标高位置后,按预埋板类型逐个开始预埋,精确度达到了98%
预埋工作结束后,我们再次进行复核尺寸,最终达到合格
在钢柱安装前期,用墨斗在基础顶面弹出了定位轴线,并用红三角做好标记,用水准仪测量并调整柱底调节螺母标高作为钢柱对中、校正及标高的依据
钢柱吊装前应在其顶部及底部双面标注中心线,并在双面中心线位置及+1
000米标高位置画红三角,以便于钢柱吊装后的对位,测量与调整
钢柱垂直度的控制方式:用经纬仪控制

架设经纬仪,精确调平
