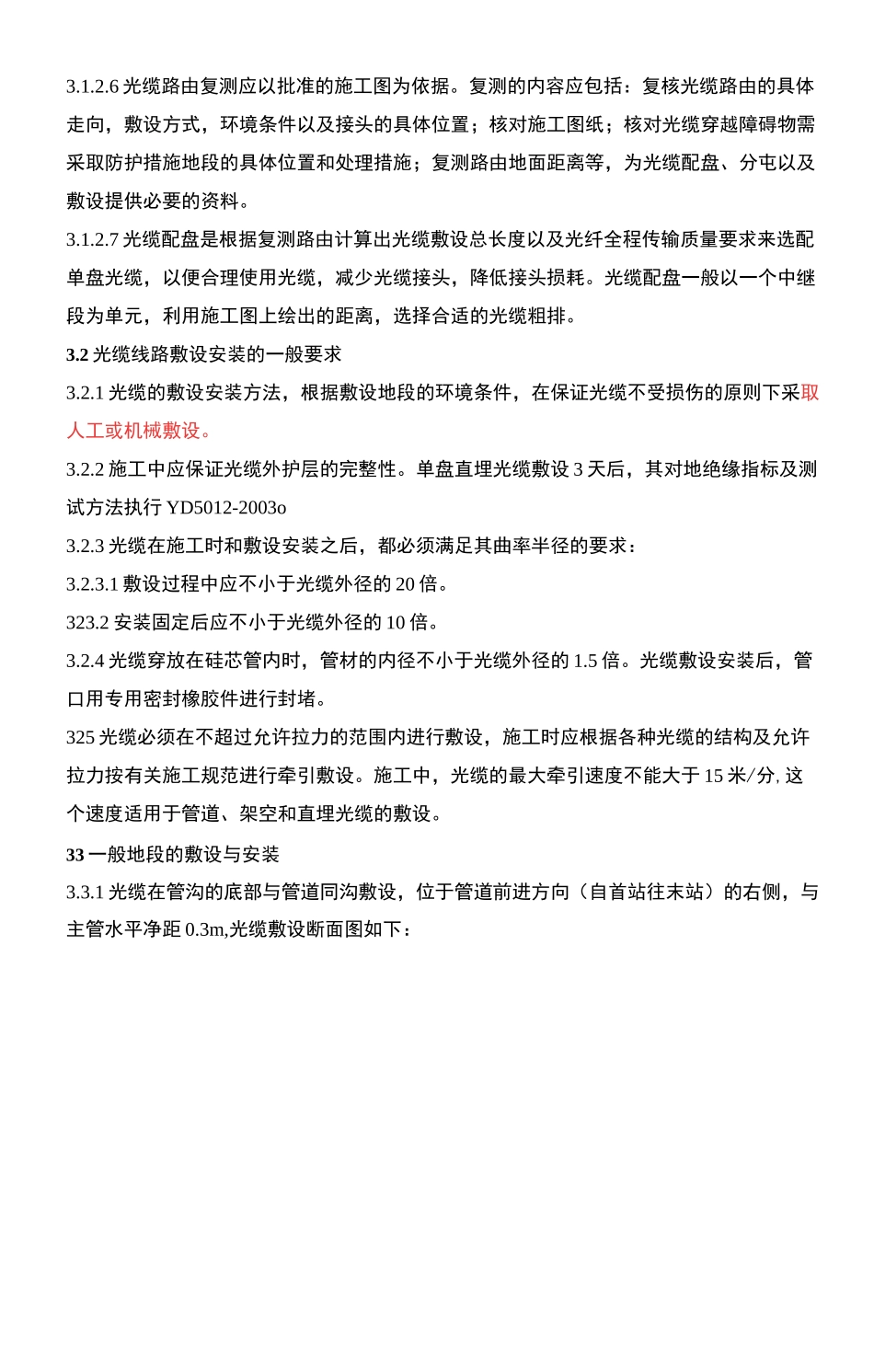

光缆施工措施方案1光缆各项技术指标工程釆用12芯G.652标准光纤,光缆类型为单模光纤,符合ITU-TG.652建议,光纤工作波长为1310/1550imio模场直径为:1310mn波长/9.3±0.5um;1500nm波长/10.5±1.0um,包层直径125um±lum,截止波长1260±70nm;色散:色散系数W3.5ps./nm•km(1310mil),18ps/mn•kin(1550nm),光纤筛选实验拉力25N,持续时间is;衰减特性以37.5为弯曲半径,松绕100圈后,衰减增加值小于0.5dBo2通信光缆施工工序3光缆敷设3.1敷设前的准备3.1.1光缆敷设前的准备分为单盘检验,路由复测和光缆配盘等三个环节。3.1.2施工光缆由甲方提供,在施工前对运抵工地的光缆进行单盘检验,单盘长度为2km、3km两种。3.1.2.1核对单盘光缆的规格、制造长度、出厂质量合格证和测试记录是否符合设计要求。3.1.2.2外观检查:首先检查光缆盘包装是否损坏,然后开盘检查光缆外皮有无损坏,光缆端头封装是否良好,填充型光缆检查填充物是否饱满,填充油膏不应硬化或滴漏。打开光缆端头检验时,核对光缆端头的端别,并在光缆盘上做醒目的标注,以便施工时识别。3.1.2.3光缆金属护套对地绝缘电阻符合出厂标准,一般大于10000G/km。3.124单盘光缆检验完毕,恢复光缆端头密封包装及光缆盘包装。3.1.2.5光缆现场开头检验时,应核对光缆外端的端别,并在绕盘上做醒目标注。(光缆端别的识别方法应符合下列规定:面对光缆截面,有领示色光纤按顺时针方向排列为A端,反之为B端)同时应测试光纤衰减常数,光纤长度;填充型光缆还应检查填充物是否饱满,了解填充物在高低温下的物理特性是否符合国家标准的规定。3.1.2.6光缆路由复测应以批准的施工图为依据。复测的内容应包括:复核光缆路由的具体走向,敷设方式,环境条件以及接头的具体位置;核对施工图纸;核对光缆穿越障碍物需采取防护措施地段的具体位置和处理措施;复测路由地面距离等,为光缆配盘、分屯以及敷设提供必要的资料。3.1.2.7光缆配盘是根据复测路由计算出光缆敷设总长度以及光纤全程传输质量要求来选配单盘光缆,以便合理使用光缆,减少光缆接头,降低接头损耗。光缆配盘一般以一个中继段为单元,利用施工图上绘出的距离,选择合适的光缆粗排。3.2光缆线路敷设安装的一般要求3.2.1光缆的敷设安装方法,根据敷设地段的环境条件,在保证光缆不受损伤的原则下采取人工或机械敷设。3.2.2施工中应保证光缆外护层的完整性。单盘直埋光缆敷设3天后,其对地绝缘指标及测试方法执行YD5012-2003o3.2.3光缆在施工时和敷设安装之后,都必须满足其曲率半径的要求:3.2.3.1敷设过程中应不小于光缆外径的20倍。323.2安装固定后应不小于光缆外径的10倍。3.2.4光缆穿放在硅芯管内时,管材的内径不小于光缆外径的1.5倍。光缆敷设安装后,管口用专用密封橡胶件进行封堵。325光缆必须在不超过允许拉力的范围内进行敷设,施工时应根据各种光缆的结构及允许拉力按有关施工规范进行牵引敷设。施工中,光缆的最大牵引速度不能大于15米/分,这个速度适用于管道、架空和直埋光缆的敷设。33一般地段的敷设与安装3.3.1光缆在管沟的底部与管道同沟敷设,位于管道前进方向(自首站往末站)的右侧,与主管水平净距0.3m,光缆敷设断面图如下:管道原土回填序号建筑设施类型最小净距(m)平行时交叉跨越时1市话管道边线0.750.252非同沟的直埋通信电缆0.50.53直埋电力电易$35「伏以下0.50.535千伏以下及以上2.00.54给水管管径小于30厘米0.50.5管径30-50厘米1.00.5管径大于50厘米1.50.55热力、下水管1.00.56排水沟0.80.57房屋建筑红线(或基础)1.08市内及村镇大树、果树、穿越旁行树0.759市外人树2.010水井、坟墓3.011粪坑、积肥池、沼气池、氨水池等3.0注:a)地下光缆采用了钢管保护,与水管、煤气管、石油管等交叉跨越的净距可降为0.15niob)地下光缆采用了防腐蚀和防机械损伤措施后,与粪坑、积肥池的净距可降为l~1.5nioc)光缆与易塌方土井的净距不小于5m。d)与高压电力线路的交叉跨越角度:不小于30度。e)距电厂、变电站的接地装置:一般情况卞大于200niof)距高压杆塔的接地装置:一般情况下人于50mo3.3.3光缆与油管线同沟敷设时,在光缆沟底填一层细土或砂为光缆地基,夯...
