表1-2闸门常规孔口尺寸表4
6闸前正常工作水位的确定闸前正常工作水位主要应当满足灌区引水对高程的要求,在此基础上尽量降低正常工作水位,以减少闸前壅水高度和泥沙淤积
乌斯满枢纽担负着乌斯满河沿岸生态、塔里木水库灌区、米尔沙里灌区、琼库勒牧场灌区和霍尔加牧场灌区的灌溉引水任务,引水闸后通过引水连接渠引入乌斯满河,通过规模论证乌斯满河引水流量为55m3/s
根据乌斯满河测量成果,推算出过55m3/s的流量时引水闸后水位为903
92m,为保证过闸水流满足自由出流的要求,闸前正常工作水位确定为904
同时根据水位~流量曲线查得水位904
22m时的流量为196m3/s,然后查保证率为50%设计径流日平均流量,可知196m3/s发生20天,也就是说在每两年不壅高水位的情况下,有足够的流量保证泄洪闸前有20天的冲砂时间
由于本河段河道纵坡较小,泥沙输送量较大,河段整体上呈淤积态势,提高正常工作水位虽然能减少工程量,但是增加了上游回水范围,势必加速上游河道的泥沙淤积,加大淤积量,对工程运行不利,而且还增加回水面以上河道主槽的摆动速度
根据以上分析,最终确定闸前正常工作水位为904

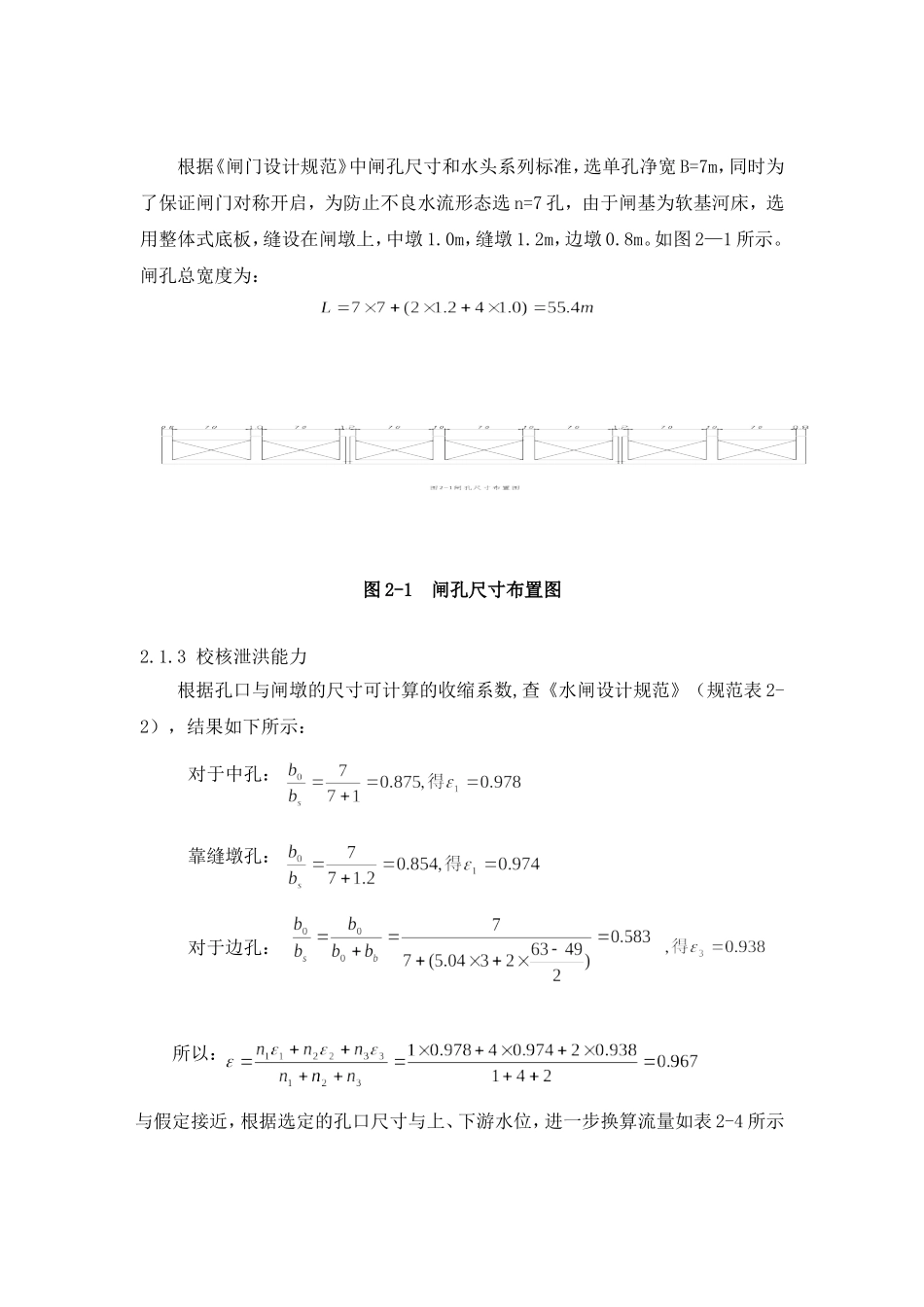

这是别的水闸空口尺寸确定的过程,可参考由于已知上、下游水位,可推算上游水头及下游水深表2—1上游水头计算流量Q(m3/s)下游水深hs(m)上游水深H0(m)过水断面积(m2)行近流速V0(m3/s)V02/2g上游水头H0设计3993
943001
09校核6094
8553901
12注:考虑壅高10~15cm闸门全开泄洪时,为平底板宽顶堰堰流,判断其是否淹没出流
表2—2淹没出流判别计算计算情况Q(m3/s)下游水深hs(m)上游水头H0(m)h0与0
8H0流态设计水位3
27淹没出流校核水位4
