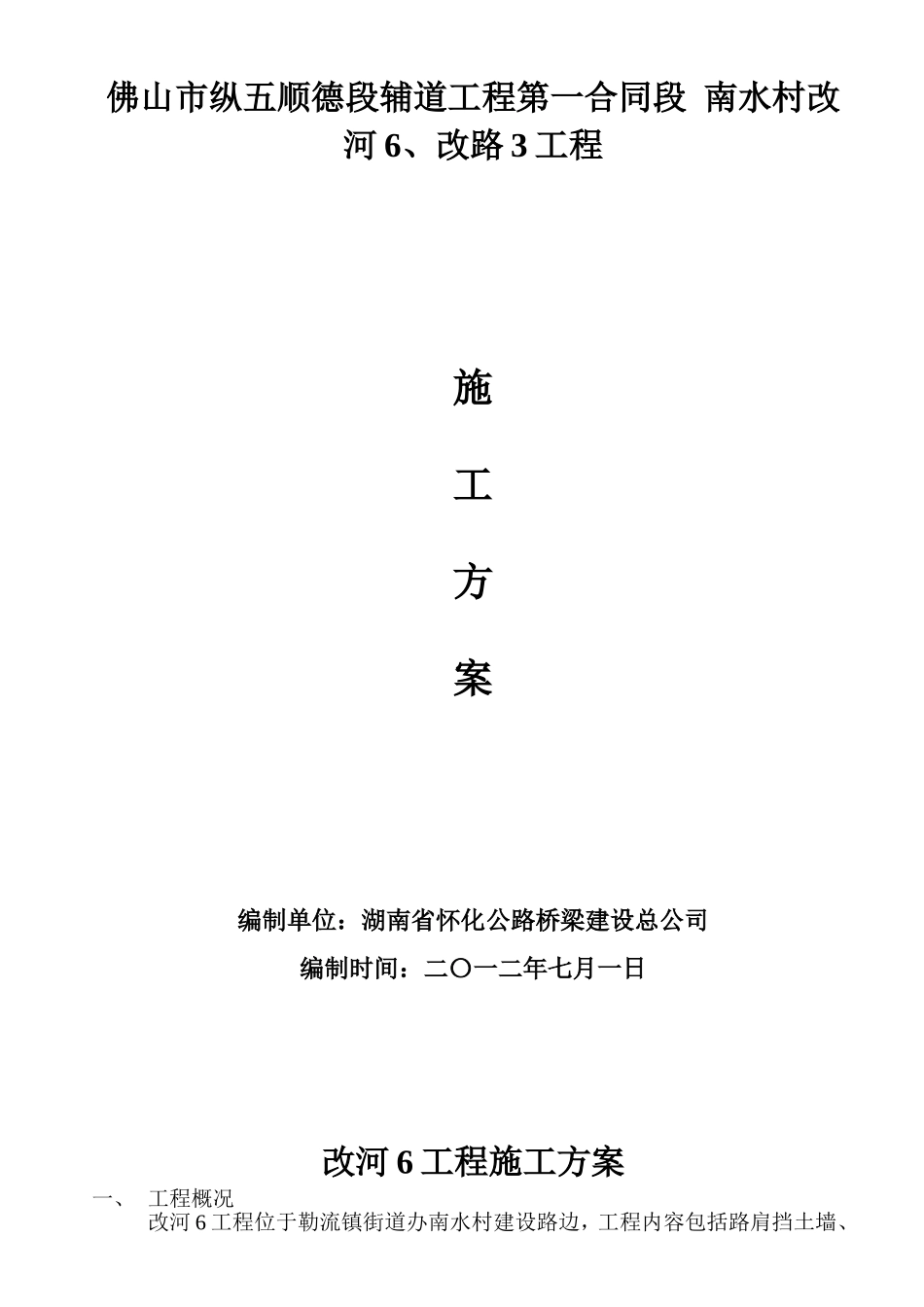

佛山市纵五顺德段辅道工程第一合同段南水村改河6、改路3工程施工方案编制单位:湖南省怀化公路桥梁建设总公司编制时间:二〇一二年七月一日改河6工程施工方案一、工程概况改河6工程位于勒流镇街道办南水村建设路边,工程内容包括路肩挡土墙、河底硬化、河堤护坡加固等
挡土墙设计为路肩悬臂式钢筋砼挡土墙全长120米,预应力管桩基础
改路3即建设路改建工程内容包括:现状沥青路面破除、基层破除、路床整形、路面混凝土施工、路面养生等
二、施工构思依据现场实际情况,改河6施工采用土堤围堰截流施工,挡土墙、河底硬化、护坡加固工程完成后
清除河涌内淤泥、杂物、拆除围堰恢复原貌,确保水流畅通
改路3施工采用半幅路面施工,保证半副路面通车
施工员:陈俊逸,联系电话15014612017
施工协调联系人:吕子健,联系电话13531411055
三、工期:改河6施工时间三个月(90天)、改路3施工时间二个月(60天)
总工期5个月
四、施工方法与要点1、在河涌起讫点分别修筑高出常水位50cm的围堰,截断水流
2、采用Φ150抽水机,抽干施工范围的河涌积水
3、填筑加宽辅道路基形成施工土平台
4、按设计要求施打Φ40预应力管桩5、分段开挖基坑
6、浇注素砼垫层和钢筋砼托板
7、填筑碎石垫层和素砼垫层
8、按设计分段浇注墙底板和墙身钢筋砼
9、墙背回填中粗砂且分层压实
10、清除河涌内淤泥、杂物、拆除土围堰恢复河涌原貌,确保水落石出流水畅通
11、修筑防撞栏五、施工方案由于施工区内的土质为砂性土质,稳定性极差,而基坑开挖较深,并且基坑宽度要满足打桩机行施工的方便,而建设路要保证安全通车,为了施工的安全与行车安全,在开挖基坑边进行钢板桩防护
确保建设路路基稳定,确保行车畅通

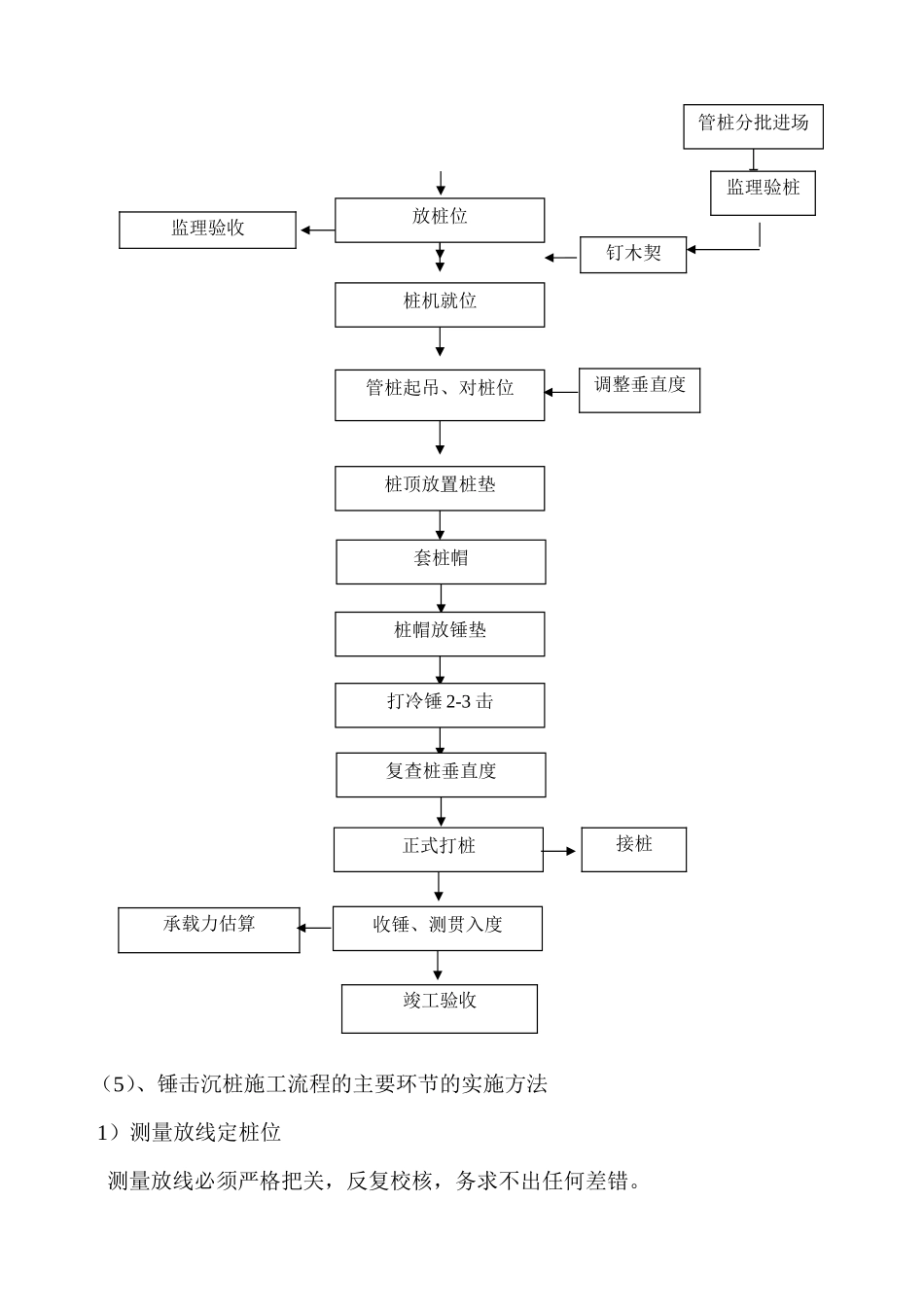

基坑挖到设计标高后,进行碎石垫层的施工,垫层按设计要求的宽度进行施工,碎石垫层要分层采用小型机械夯实,承载力能满足打桩机的地基承载力要求
