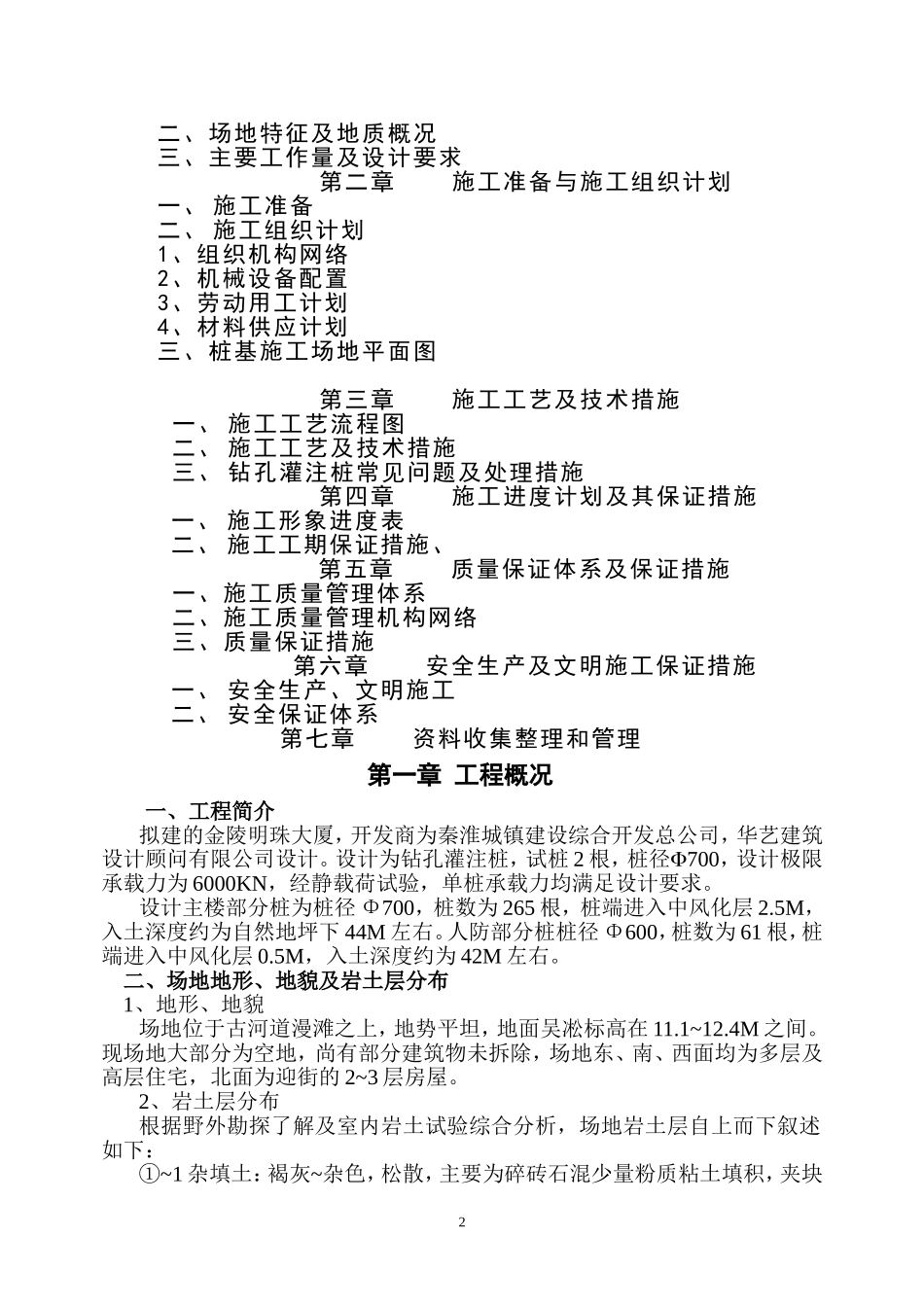

金陵明珠大厦桩基工程施工组织设计编制:唐福君审核:闵兆新批准:陈加冬江苏地基工程总公司南京分公司编制日期:二○○二年九月十五日目录第一章工程概况一、工程简介1二、场地特征及地质概况三、主要工作量及设计要求第二章施工准备与施工组织计划一、施工准备二、施工组织计划1、组织机构网络2、机械设备配置3、劳动用工计划4、材料供应计划三、桩基施工场地平面图第三章施工工艺及技术措施一、施工工艺流程图二、施工工艺及技术措施三、钻孔灌注桩常见问题及处理措施第四章施工进度计划及其保证措施一、施工形象进度表二、施工工期保证措施、第五章质量保证体系及保证措施一、施工质量管理体系二、施工质量管理机构网络三、质量保证措施第六章安全生产及文明施工保证措施一、安全生产、文明施工二、安全保证体系第七章资料收集整理和管理第一章工程概况一、工程简介拟建的金陵明珠大厦,开发商为秦淮城镇建设综合开发总公司,华艺建筑设计顾问有限公司设计
设计为钻孔灌注桩,试桩2根,桩径700,设计极限承载力为6000KN,经静载荷试验,单桩承载力均满足设计要求
设计主楼部分桩为桩径Φ700,桩数为265根,桩端进入中风化层2
5M,入土深度约为自然地坪下44M左右
人防部分桩桩径Φ600,桩数为61根,桩端进入中风化层0
5M,入土深度约为42M左右
二、场地地形、地貌及岩土层分布1、地形、地貌场地位于古河道漫滩之上,地势平坦,地面吴凇标高在11
现场地大部分为空地,尚有部分建筑物未拆除,场地东、南、西面均为多层及高层住宅,北面为迎街的2~3层房屋

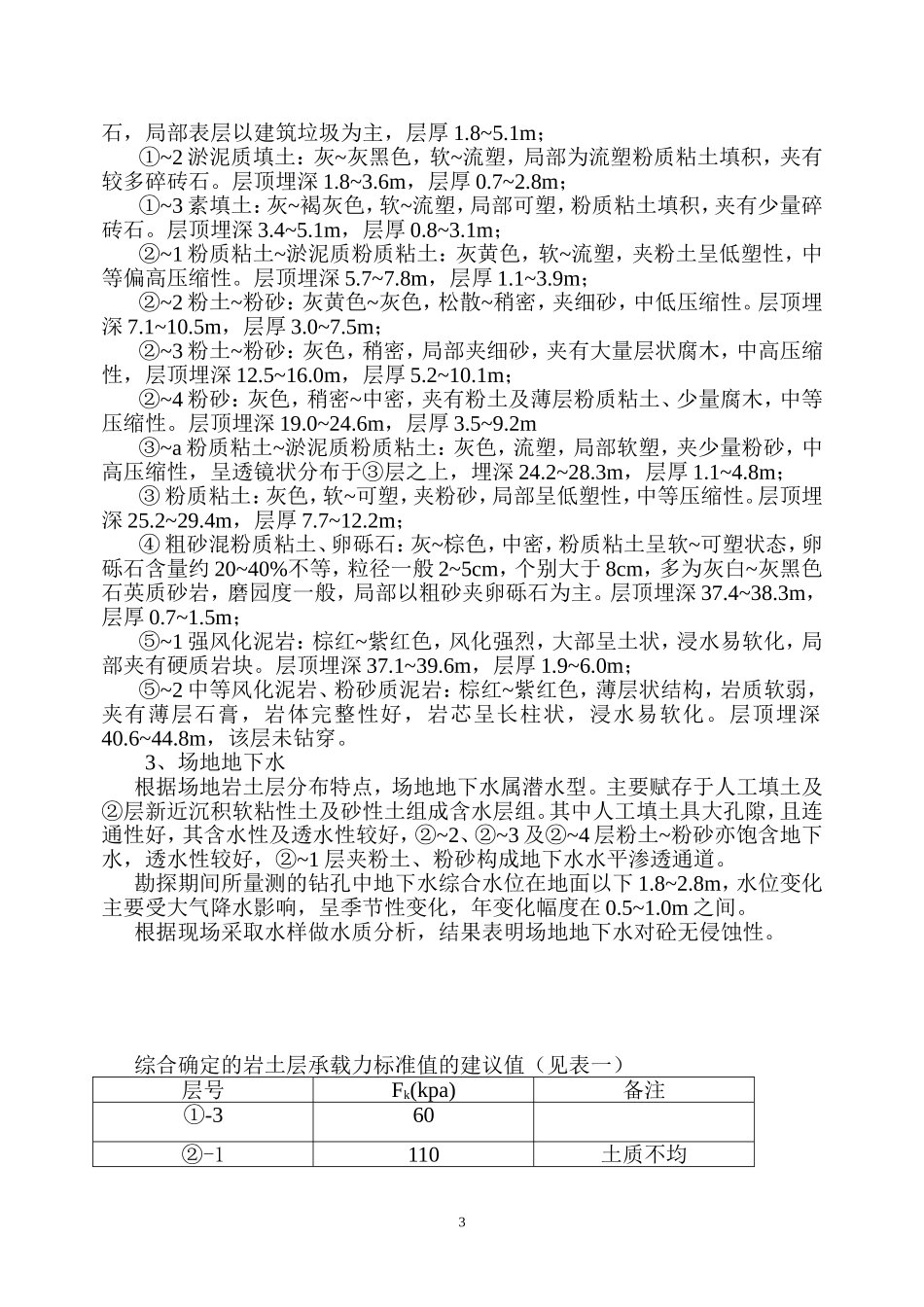

2、岩土层分布根据野外勘探了解及室内岩土试验综合分析,场地岩土层自上而下叙述如下:①~1杂填土:褐灰~杂色,松散,主要为碎砖石混少量粉质粘土填积,夹块2石,局部表层以建筑垃圾为主,层厚1
1m;①~2淤泥质填土:灰~灰黑色,软~流塑,局部为流塑粉质粘土填积,
