路基施工质量控制要点1
1路基施工总施工工艺路基工程总施工工艺框图见附图一
2施工准备1
1测量放样项目部设立测量队,专门负责全合同段的测量工作
首先对设计单位提供的基桩(导线点、永久水准点)进行复测,并报监理工程师复测确认无误后,根据桥涵结构物在路线上的分布情况及实际需要加密导线点及增设临时水准点并实施联测,形成测量成果报告并报请监理工程师确认
在整个施工期间,测量人员均要采取有效措施对各导线点、水准点进行妥善固定保护定期复测,确保测量成果正确指导施工
根据路基中线及施工图纸放出确切的征地边线,经监理工程师确认后,打设边界桩,撒上石灰线作标记
核实占地范围内地上、地下所有需要拆除和需要保护加固的设施,并按施工图提供的逐桩坐标表放出中线桩,测量各桩点的原地面高程
2现场清理对占地范围内树木、石头、废物和草皮进行清理;将占地范围内的树根挖除干净,对所有路基范围内沟渠、坑槽按规范要求及监理工程师现场确定的范围清除杂物,然后用合格材料分层回填并整平压实,对清理出来的废物、杂物运到指定的弃料场
在场地清理、拆除、挖掘、平整过程中要重视生态植被的保护
3一般路段路基开挖一般路段指填土高度和开挖深度不超过18m的的路段
本标段土石挖方量大,采用分层机械开挖、爆破与机械组合施工
1路基开挖施工工艺路堑开挖施工工艺框图见附图二
2施工准备测量放线:按照设计图纸恢复中心线,并按设计纵坡及横断面计算,测放坡顶线,用白灰标注;在路堑范围内,清除表土;采土样作填料的最大干密度和最佳含水量试验;编制施工方案及申请开工报告,呈报监理工程师批准后实施

3开挖施工(1)土质路堑开挖方式①单层横向挖掘法从开挖路堑的一端或两端按断面全宽一次性开挖到设计标高,逐渐向纵深挖掘,当开挖深度不超过4m时,采用此种开挖方法

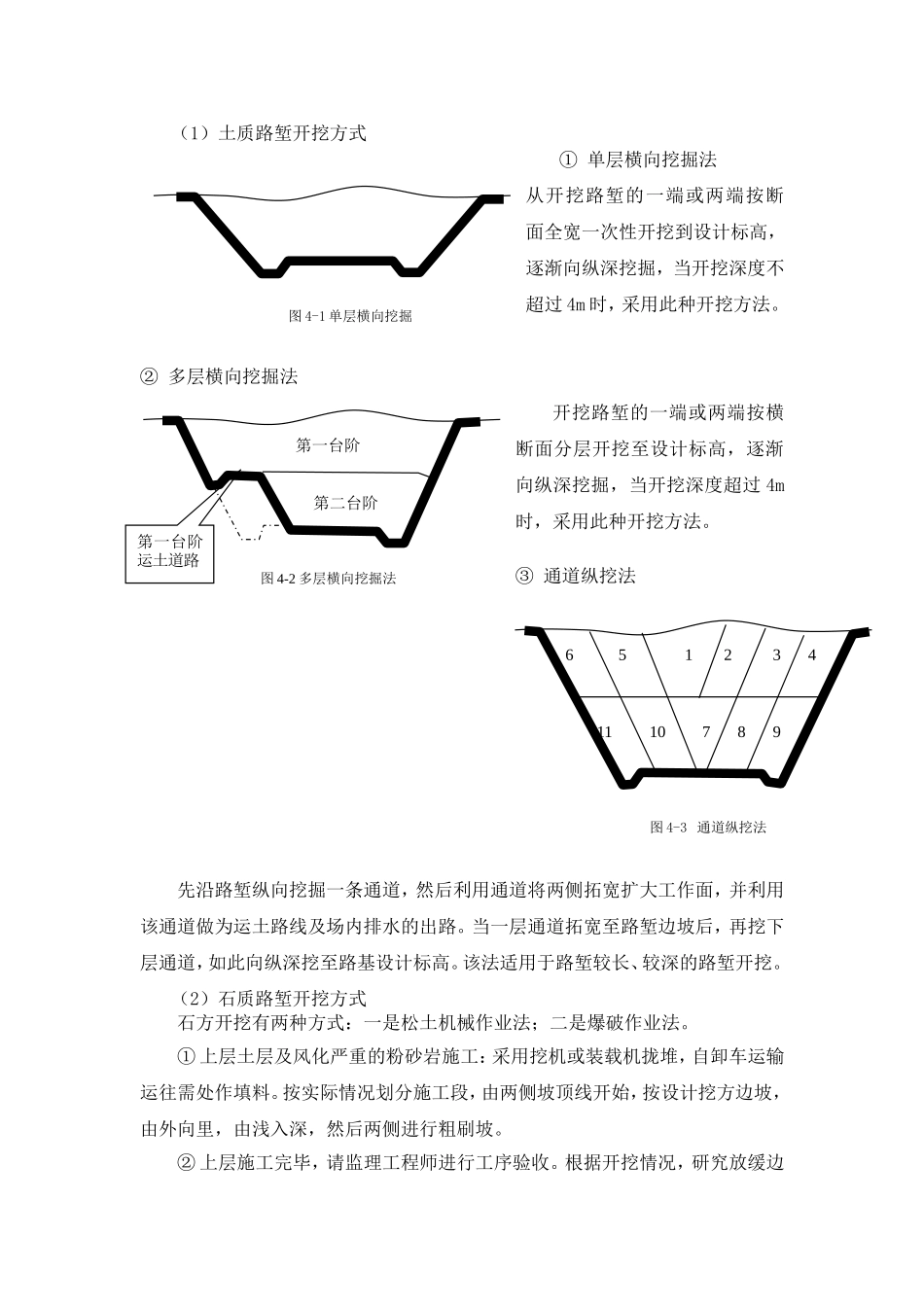

②多层横向挖掘法开挖路堑的一端或两端按横断面分层开挖
