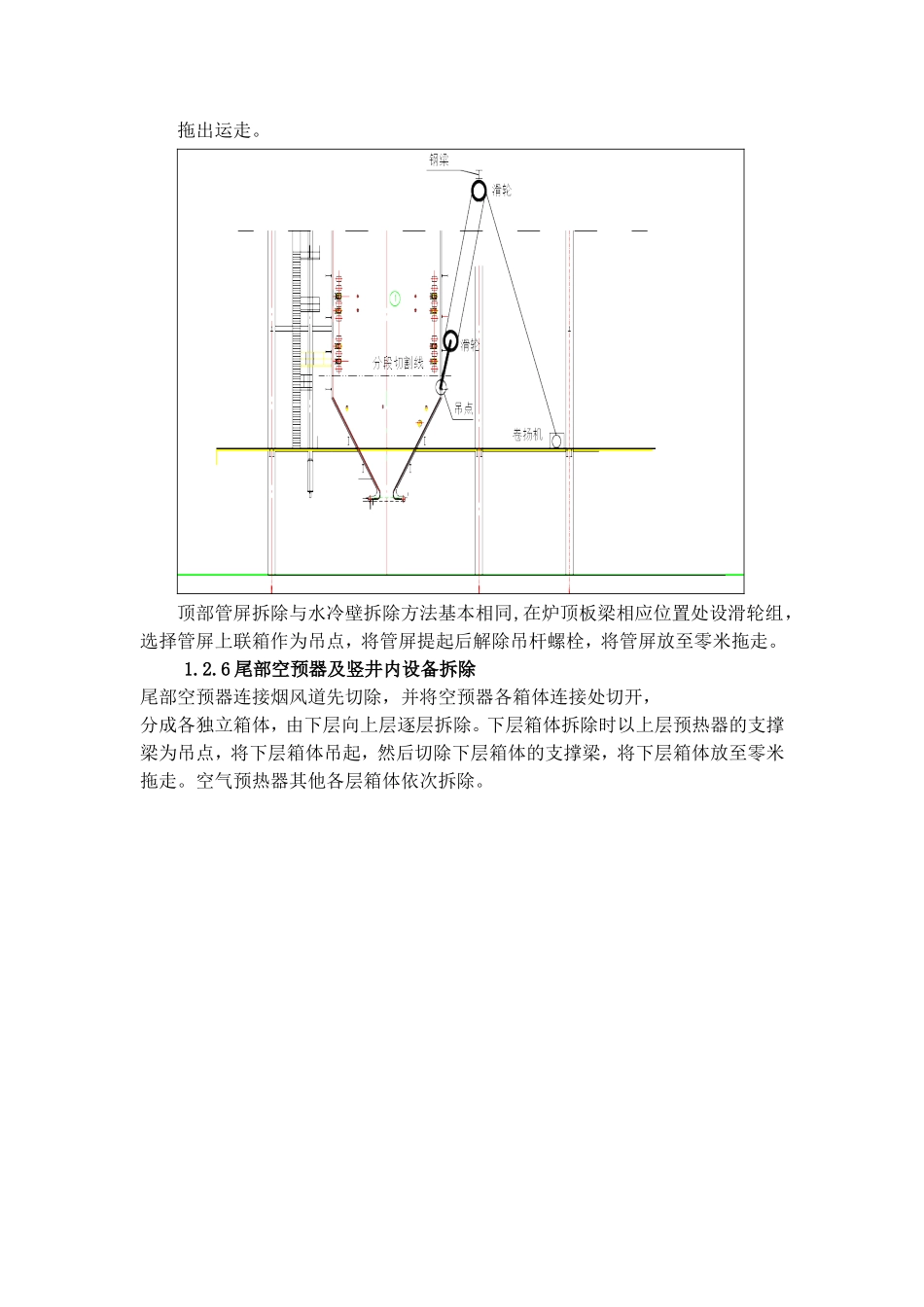

彰武热电有限责任公司厂内热源改造35T/h锅炉拆除方案1工程概述1.1工程概况3号锅炉厂房内35T/h锅炉本体及所属附属设备,不含公用系统管道、设备。具体范围:1)锅炉本体钢结构,给水系统以流量孔板为界,主汽系统以主汽一次门为界(不含孔板、主汽一次阀门)。2)本体全部扶梯、走台。3)二次风机风道界限为风机出、入口。4)给煤系统界限为给煤机入口。5)一次风机出口风道。6)给煤机、抛煤机、马丁除渣机、炉排减速机、一次风机、二次风机。(均含电机)7)锅炉所属砌筑材料、耐火材料料、密封、保温材料。8)热工表管、变送器、测试原件、一次风机入口风道、炉水取样系统不在招标范围内。1.2锅炉间设备拆除1.2.1拆除作业前准备工作拆除前的施工准备1、对施工机械进行全面检查,发现问题及时消除,以免在施工中发生不安全现象。2、将施工过程中所有材料、工具、机具等运入现场,由专人负责保管。3、与贵单位联系,是否将有关汽、水管道隔离、电源切断。4、对施工现场孔、洞、沟设置安全隔离带,并挂警告牌。5、组织施工人员熟悉锅炉设备结构和施工现场,明确拆除任务和工作顺序。1.2.2锅炉设备拆除顺序锅炉间设备拆除工作量大,大件多,拆除难度较大。为方便拆除及设备运输,先确定拆除运输通道。锅炉间设备拆除难点为汽包及顶板梁拆除,设备外形尺寸大、重量大,不易拆除及运输。汽包拆除拟用两台5T卷扬机配备滑轮组拆除,顶板梁拆除拟采用大型吊车直接从炉顶起吊拆除。锅炉受热面部分从下到上拆除,卷扬机吊挂、分段切割放至锅炉零米,用卷扬机拖运。锅炉钢结构部分采用切割,卷扬机拖运方式拆除。锅炉烟风六道及汽水管道采用现场切割,卷扬机拖运方式拆除。锅炉吹灰器、风机等附机、附件采用卷扬机拖运方式拆拆除工艺如下图:锅炉设备较多,在锅炉左、右及后部展开多个作业面同时施工。1.2.3拆除所需工器具配置:序号机械、设备名称型号规格数量进厂时间退场时间备注一、起重、运输机械1汽车式起重机QY-25K25t12012-4-152卷扬机DJS5-25t22012-4-153卷扬机DJS3-23t22012-4-154滑轮组20T42012-4-155板车12012-4-151.2.4零米设备拆除零米设备拆除可以将运输通道清理出来,便于炉上设备运输。零米设备包括除渣机、一次风机、二次风机等设备,除渣机可直接切割拆除,一、二次风机由检修吊车或卷扬机吊起拖运至运输通道运走。零米管道直接切割拖运。1.2.5炉膛受热面等设备拆除炉膛水冷壁管排拆除前先将刚性梁解开,下联箱小降水切除,沿四角密封缝切开成为前后左右四片,每片水冷壁上下分为四段切割拆除,燃烧器以下为一段燃烧器所在位置为第二段,燃烧器到折焰角为第三段,顶部为第四段。每段切割前先将卷扬机吊点挂好,吊点可在水冷壁上直接切出,将鳍片切出吊装孔作为吊点。卷扬机布置在运转层平面,以钢结构柱作为生根点。卷扬机提升至钢丝绳着力为止,沿确定好的切割位置将水冷壁管排横向切断,用卷扬机放至炉下零米拖出运走。顶部管屏拆除与水冷壁拆除方法基本相同,在炉顶板梁相应位置处设滑轮组,选择管屏上联箱作为吊点,将管屏提起后解除吊杆螺栓,将管屏放至零米拖走。1.2.6尾部空预器及竖井内设备拆除尾部空预器连接烟风道先切除,并将空预器各箱体连接处切开,分成各独立箱体,由下层向上层逐层拆除。下层箱体拆除时以上层预热器的支撑梁为吊点,将下层箱体吊起,然后切除下层箱体的支撑梁,将下层箱体放至零米拖走。空气预热器其他各层箱体依次拆除。尾部空气预热器拆除后,将省煤器灰斗拆除,至此,尾部竖井下方形成拆除通道,可以进行上部竖井内受热面设备拆除。竖井内受热面包括省煤器、包墙过热器、低温过热器等设备。先将省煤器护板拆除,之后是省煤器管排,省煤器联箱可切断后吊下。包墙过热器拆除前先将环形联箱及各片包墙间密封缝切开,解开刚性梁连接各片包墙以上联箱为吊点,顶板梁为滑轮组吊挂点,依次放至零米,在地面分段切开,便于运输拖运。竖井内低温过热器管排以顶板梁为吊挂点直接放至地面拖走。1.2.7六道、降水管及联络管拆除六道拆除以方便设置吊点为原则,切割的大小依据所在位置及拖运方便确定烟风道形体较大,多为方形,重量较轻,可分为若干段拆除,便...
