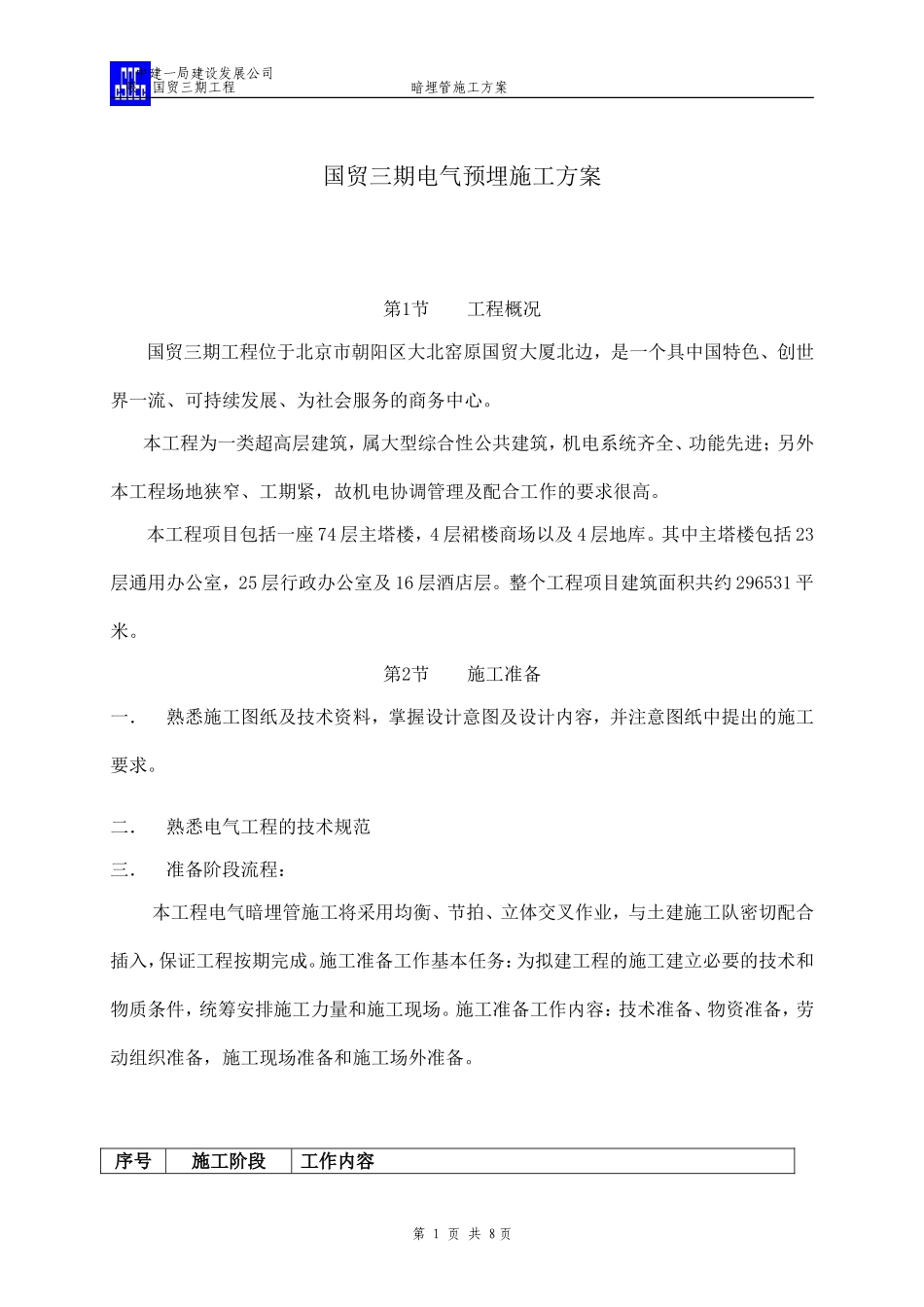

中建一局建设发展公司限国贸三期工程暗埋管施工方案国贸三期电气预埋施工方案第1节工程概况国贸三期工程位于北京市朝阳区大北窑原国贸大厦北边,是一个具中国特色、创世界一流、可持续发展、为社会服务的商务中心
本工程为一类超高层建筑,属大型综合性公共建筑,机电系统齐全、功能先进;另外本工程场地狭窄、工期紧,故机电协调管理及配合工作的要求很高
本工程项目包括一座74层主塔楼,4层裙楼商场以及4层地库
其中主塔楼包括23层通用办公室,25层行政办公室及16层酒店层
整个工程项目建筑面积共约296531平米
第2节施工准备一.熟悉施工图纸及技术资料,掌握设计意图及设计内容,并注意图纸中提出的施工要求
二.熟悉电气工程的技术规范三.准备阶段流程:本工程电气暗埋管施工将采用均衡、节拍、立体交叉作业,与土建施工队密切配合插入,保证工程按期完成
施工准备工作基本任务:为拟建工程的施工建立必要的技术和物质条件,统筹安排施工力量和施工现场
施工准备工作内容:技术准备、物资准备,劳动组织准备,施工现场准备和施工场外准备

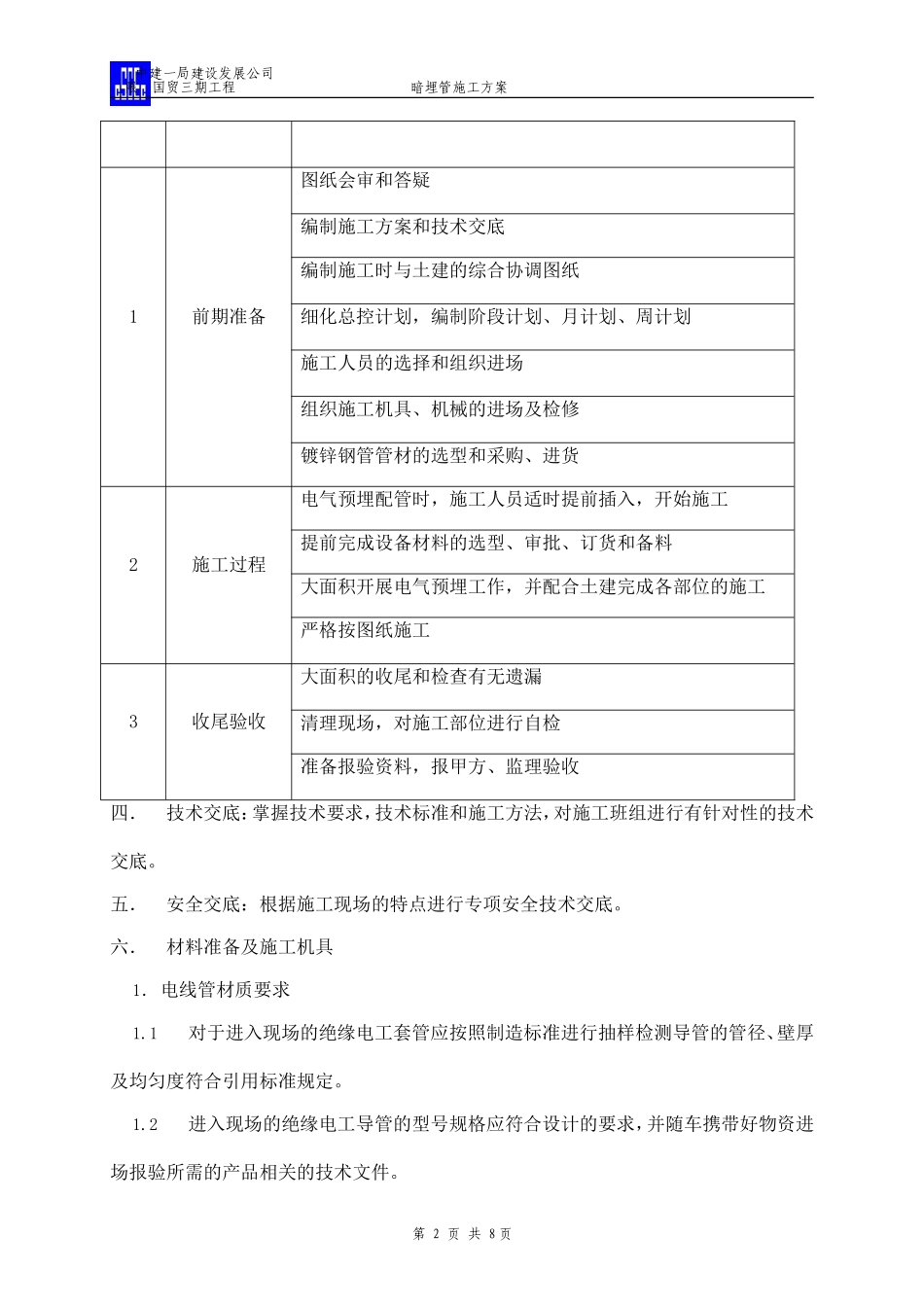

序号施工阶段工作内容第1页共8页中建一局建设发展公司限国贸三期工程暗埋管施工方案1前期准备图纸会审和答疑编制施工方案和技术交底编制施工时与土建的综合协调图纸细化总控计划,编制阶段计划、月计划、周计划施工人员的选择和组织进场组织施工机具、机械的进场及检修镀锌钢管管材的选型和采购、进货2施工过程电气预埋配管时,施工人员适时提前插入,开始施工提前完成设备材料的选型、审批、订货和备料大面积开展电气预埋工作,并配合土建完成各部位的施工严格按图纸施工3收尾验收大面积的收尾和检查有无遗漏清理现场,对施工部位进行自检准备报验资料,报甲方、监理验收四.技术交底:掌握技术要求,技术标准和施工方法,对施工班组进行有针对性的技术交底
五.安全交底:根据施工现场的特点进行专项安全技术交底

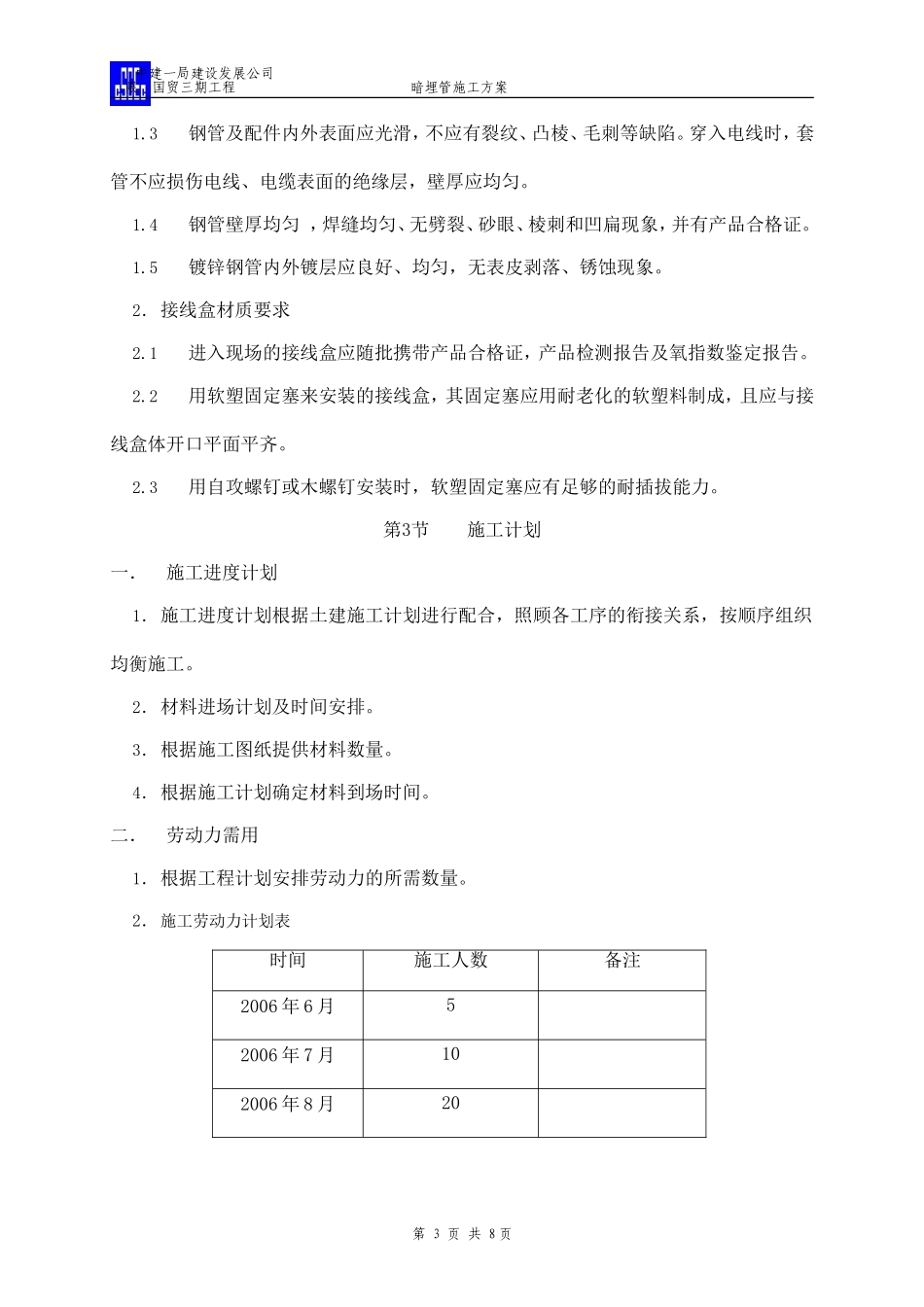

六.材料准备及施工机具1
