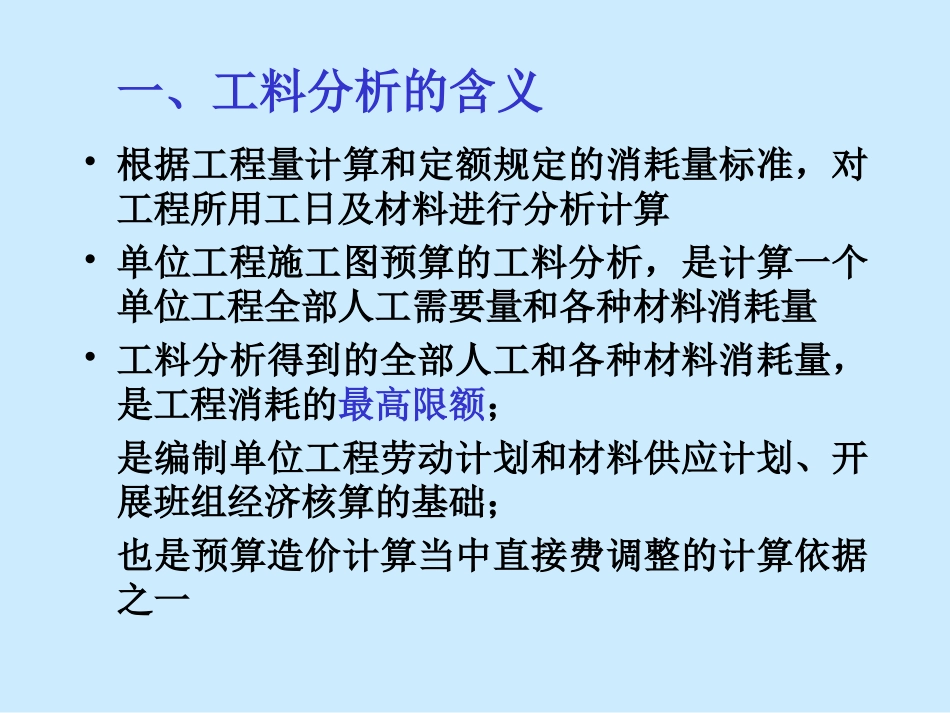

东南大学远程教育工程造价分析第十九讲主讲教师:沈杰一、工料分析的含义•根据工程量计算和定额规定的消耗量标准,对工程所用工日及材料进行分析计算•单位工程施工图预算的工料分析,是计算一个单位工程全部人工需要量和各种材料消耗量•工料分析得到的全部人工和各种材料消耗量,是工程消耗的最高限额;是编制单位工程劳动计划和材料供应计划、开展班组经济核算的基础;也是预算造价计算当中直接费调整的计算依据之一二、工料分析的方法•工料分析,首先是从所适用的定额本当中,查出各分项工程各工料的单位定额消耗工料的数量,然后分别乘以相应分项工程的工程量,得到分项工程的人工、材料消耗量

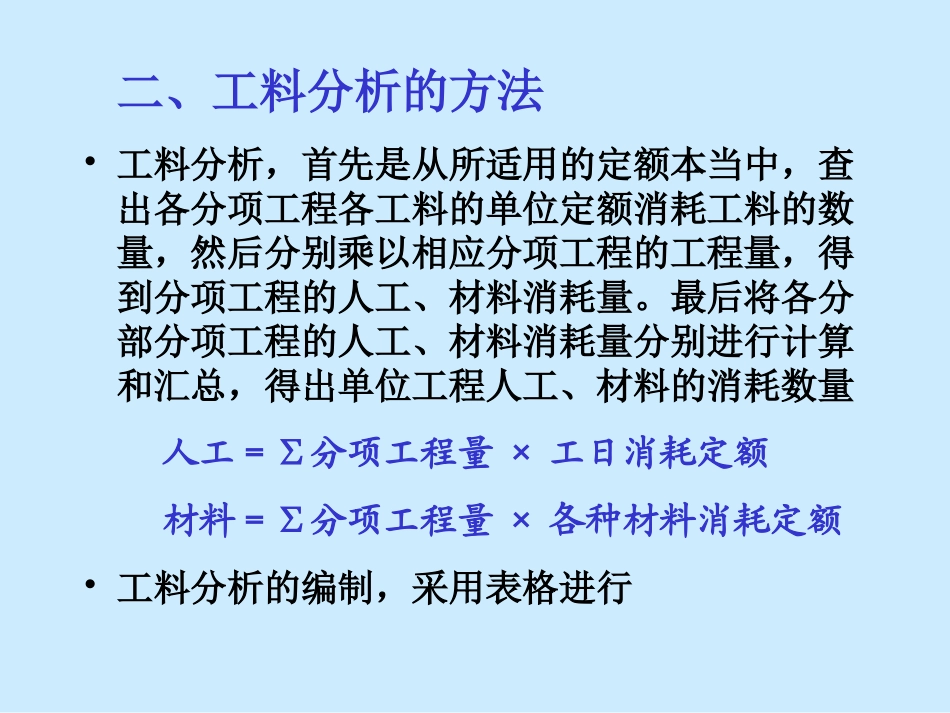

最后将各分部分项工程的人工、材料消耗量分别进行计算和汇总,得出单位工程人工、材料的消耗数量人工=∑分项工程量×工日消耗定额材料=∑分项工程量×各种材料消耗定额•工料分析的编制,采用表格进行二、工料分析的方法•工料分析表–人工(工日)M5混合砂浆(M3)–分项工程单位数量定额用量定额用量–M5混浆1砖墙10M33
56•对半成品材料如砂浆、砼等,应按定额配合比表作二次分析计算–水泥425(kg)中砂(t)石灰膏(M3)–材料单位数量定额用量定额用量定额用量–M5混浆M37
012631
60三、工料分析的注意事项•1、凡是由预制厂制作现场安装的构件,应按制作和安装分别计算工料•2、对主要材料应按品种、规格及预算价格不同分别进行用量计算,并分类统计•3、按系数法补价差的地方材料可以不分析,但经济核算有要求时应全部分析•4、对换算的定额子目在工料分析时要注意含量的变化,以求分析量准确完整•5、机械费用需单项调整的,应同时按规格、型号进行机械使用台班用量的分析例:某工程材料汇总表•木材部分:–名称用量单位–方材0
505M3–园木0
052M3–硬木0
