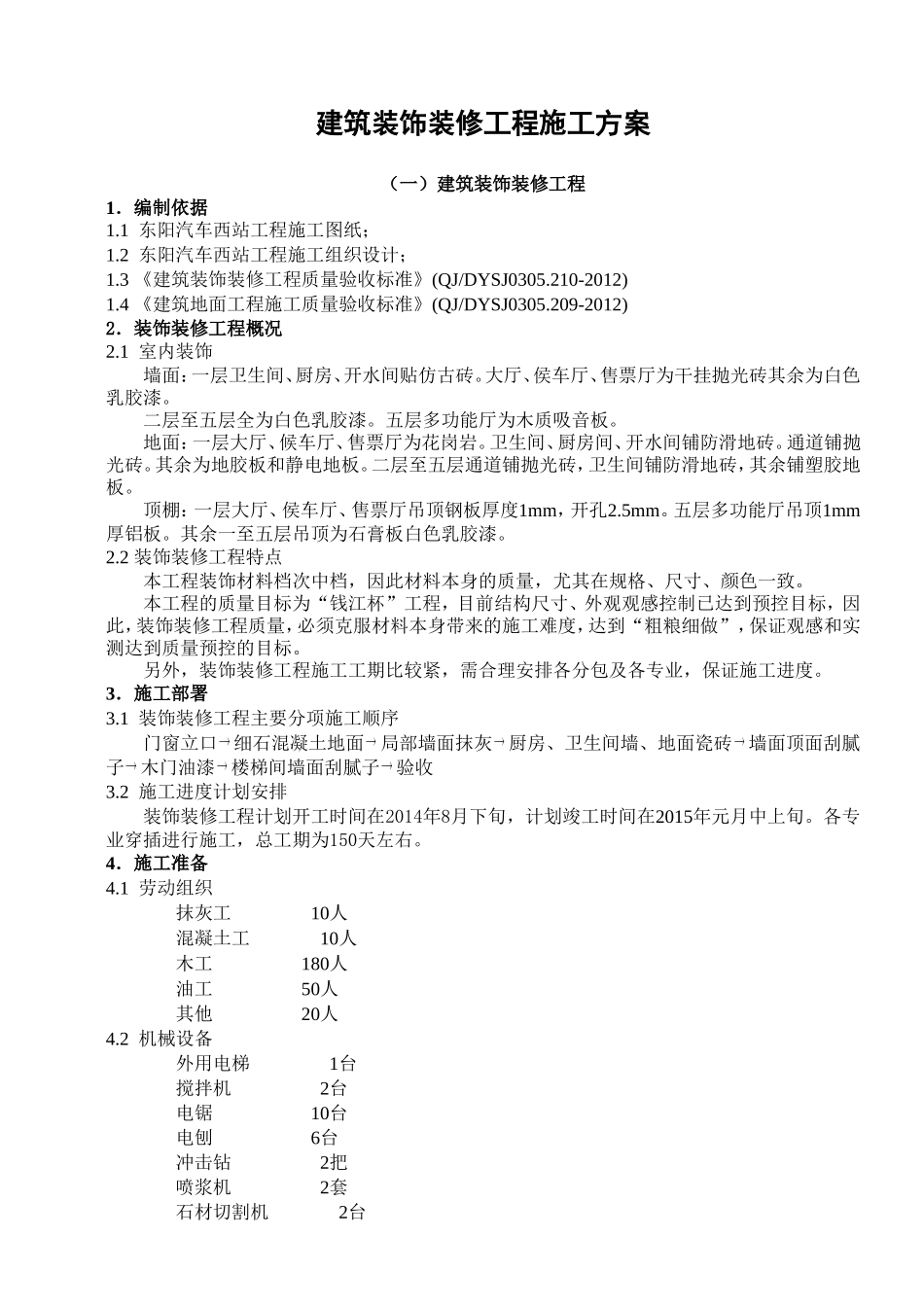

建筑装饰装修工程施工方案(一)建筑装饰装修工程1.编制依据1
1东阳汽车西站工程施工图纸;1
2东阳汽车西站工程施工组织设计;1
3《建筑装饰装修工程质量验收标准》(QJ/DYSJ0305
210-2012)1
4《建筑地面工程施工质量验收标准》(QJ/DYSJ0305
209-2012)2.装饰装修工程概况2
1室内装饰墙面:一层卫生间、厨房、开水间贴仿古砖
大厅、侯车厅、售票厅为干挂抛光砖其余为白色乳胶漆
二层至五层全为白色乳胶漆
五层多功能厅为木质吸音板
地面:一层大厅、候车厅、售票厅为花岗岩
卫生间、厨房间、开水间铺防滑地砖
通道铺抛光砖
其余为地胶板和静电地板
二层至五层通道铺抛光砖,卫生间铺防滑地砖,其余铺塑胶地板
顶棚:一层大厅、侯车厅、售票厅吊顶钢板厚度1mm,开孔2
五层多功能厅吊顶1mm厚铝板
其余一至五层吊顶为石膏板白色乳胶漆
2装饰装修工程特点本工程装饰材料档次中档,因此材料本身的质量,尤其在规格、尺寸、颜色一致
本工程的质量目标为“钱江杯”工程,目前结构尺寸、外观观感控制已达到预控目标,因此,装饰装修工程质量,必须克服材料本身带来的施工难度,达到“粗粮细做”,保证观感和实测达到质量预控的目标
另外,装饰装修工程施工工期比较紧,需合理安排各分包及各专业,保证施工进度

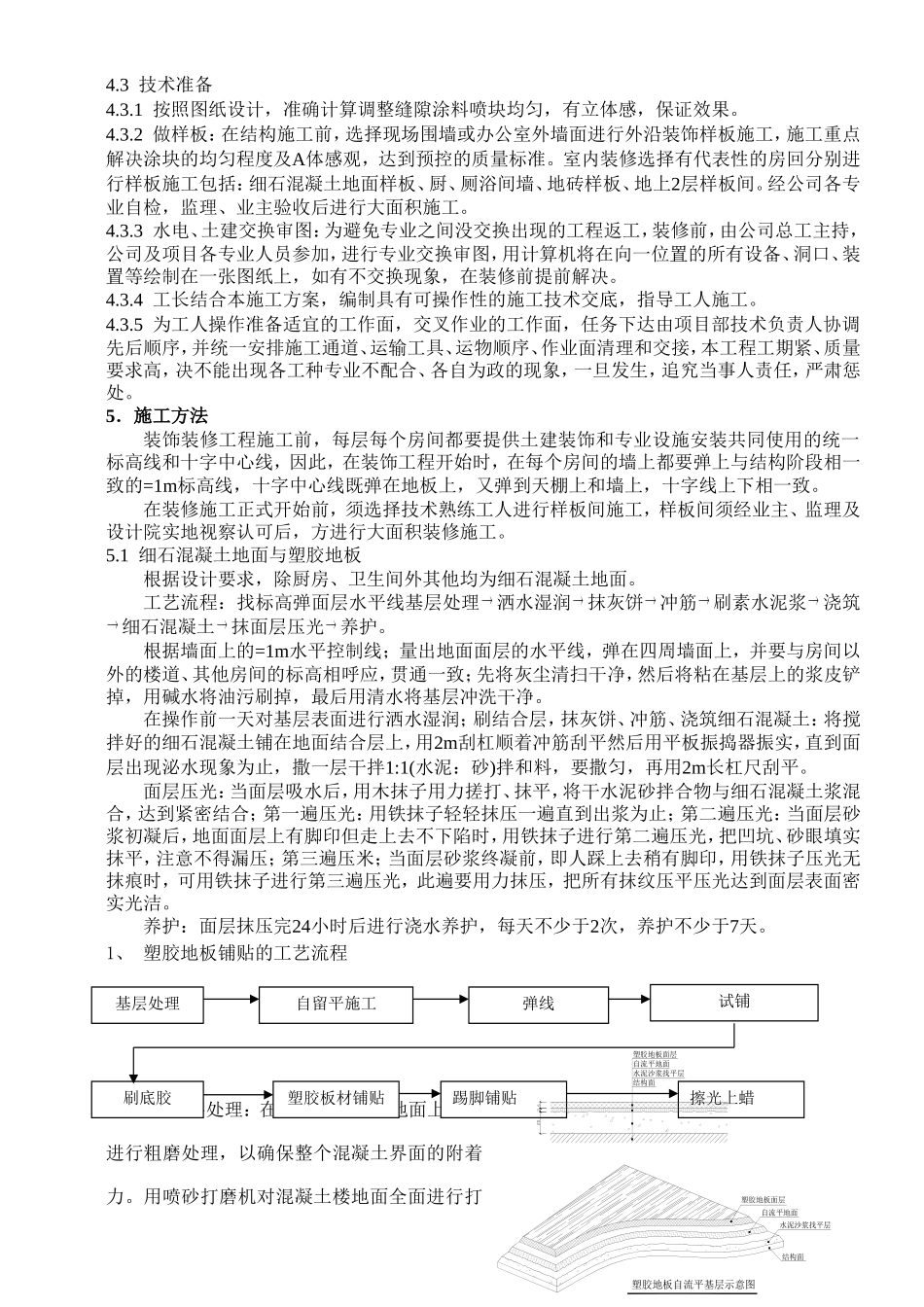

3.施工部署3
1装饰装修工程主要分项施工顺序门窗立口细石混凝土地面局部墙面抹灰厨房、卫生间墙、地面瓷砖墙面顶面刮腻子木门油漆楼梯间墙面刮腻子验收3
2施工进度计划安排装饰装修工程计划开工时间在2014年8月下旬,计划竣工时间在2015年元月中上旬
各专业穿插进行施工,总工期为150天左右
4.施工准备4
1劳动组织抹灰工10人混凝土工10人木工180人油工50人其他20人4
2机械设备外用电梯1台搅拌机2台电锯10台电刨6台冲击钻2把喷浆机2套石材切割机2台4
3技术准备4
