填方试验路段施工方案一、工程概况泉州北迎宾大道拓宽改造(一期)工程第一标段北起洛阳桥头,桩号K0-340,南至福厦高速公路,终点桩号K1+600,路线总长1940m
工程主线按城市快速路标准,设计时速主车道60km/h;地面辅道按城市次干路标准,设计时速40km/h
道路红线宽70-86m,一般路段主线双向八车道,地面辅道双向四快二慢的断面宽度
路基填筑有138427m3,为此在进行路基填方施工前我们选择K1+300~K1+450段(150m)作为填方试验段,试验段填筑高度在0
通过试验路段确定合适的施工工艺和合适的填筑层厚,最大填料粒径,碾压遍数等参数,用于指导后期大规模施工
二、施工准备1、熟悉图纸、合同文件、技术规范和复测线路控制桩点
2、试验室在填筑的土源处取样试验,确定土样的重型击实,CBR,塑、液限,含水量,颗粒分析等技术参数
3、所有准备用于土方施工的机械设备应进行检查和维修、保养,保证最佳工作状态
4、施工试验路段两侧应做好临时排水沟,保证施工场地内不积水
5、作好临时交通疏导,便于运输设备通行
三、试验目的1、确定填料辗压时的最佳含水量;2、确定适宜的松铺厚度;3、确定合适的辗压遍数和辗压速度;4、标高、边坡、横坡的测量控制方法;5、最佳的机械组合和施工组织

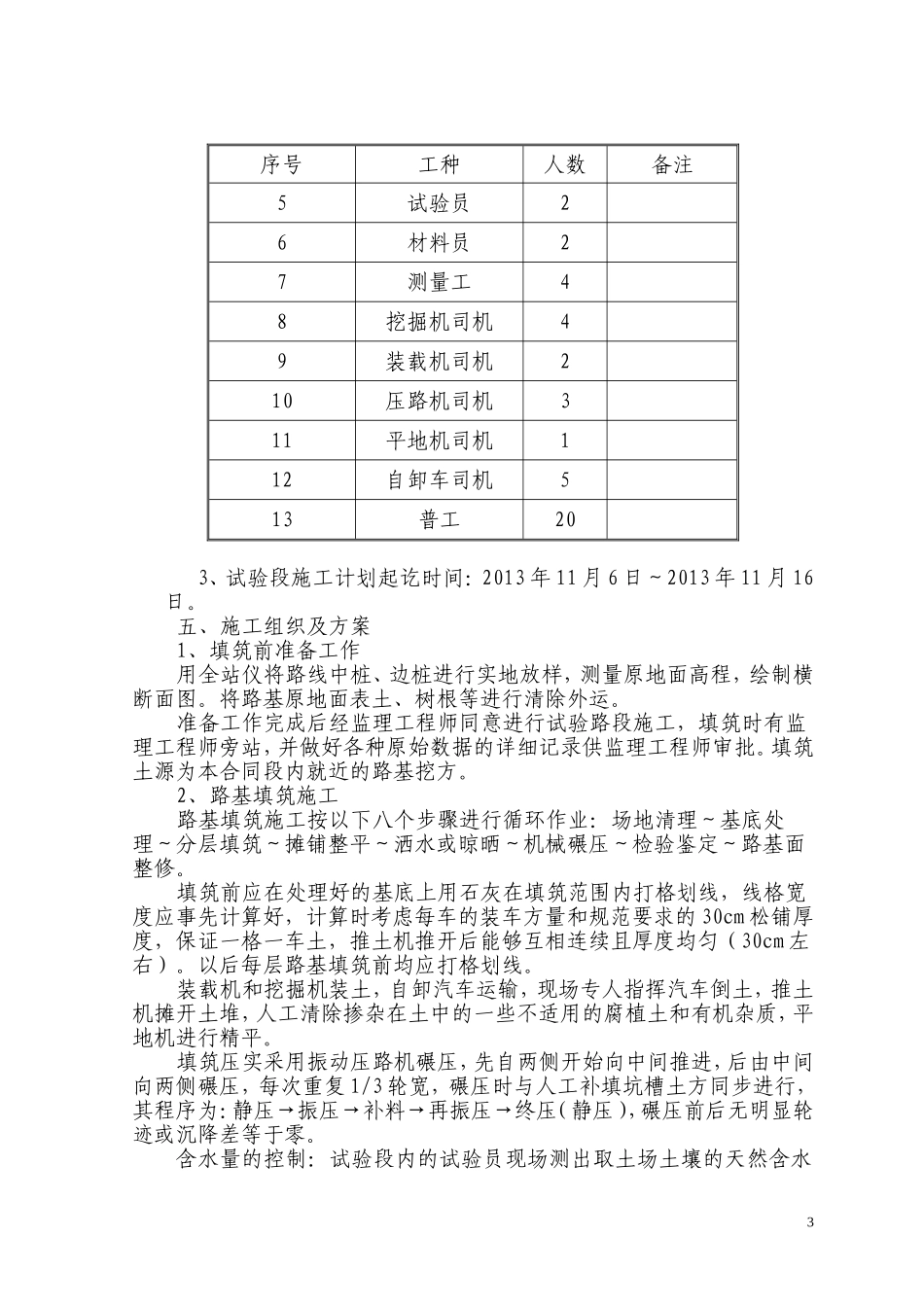

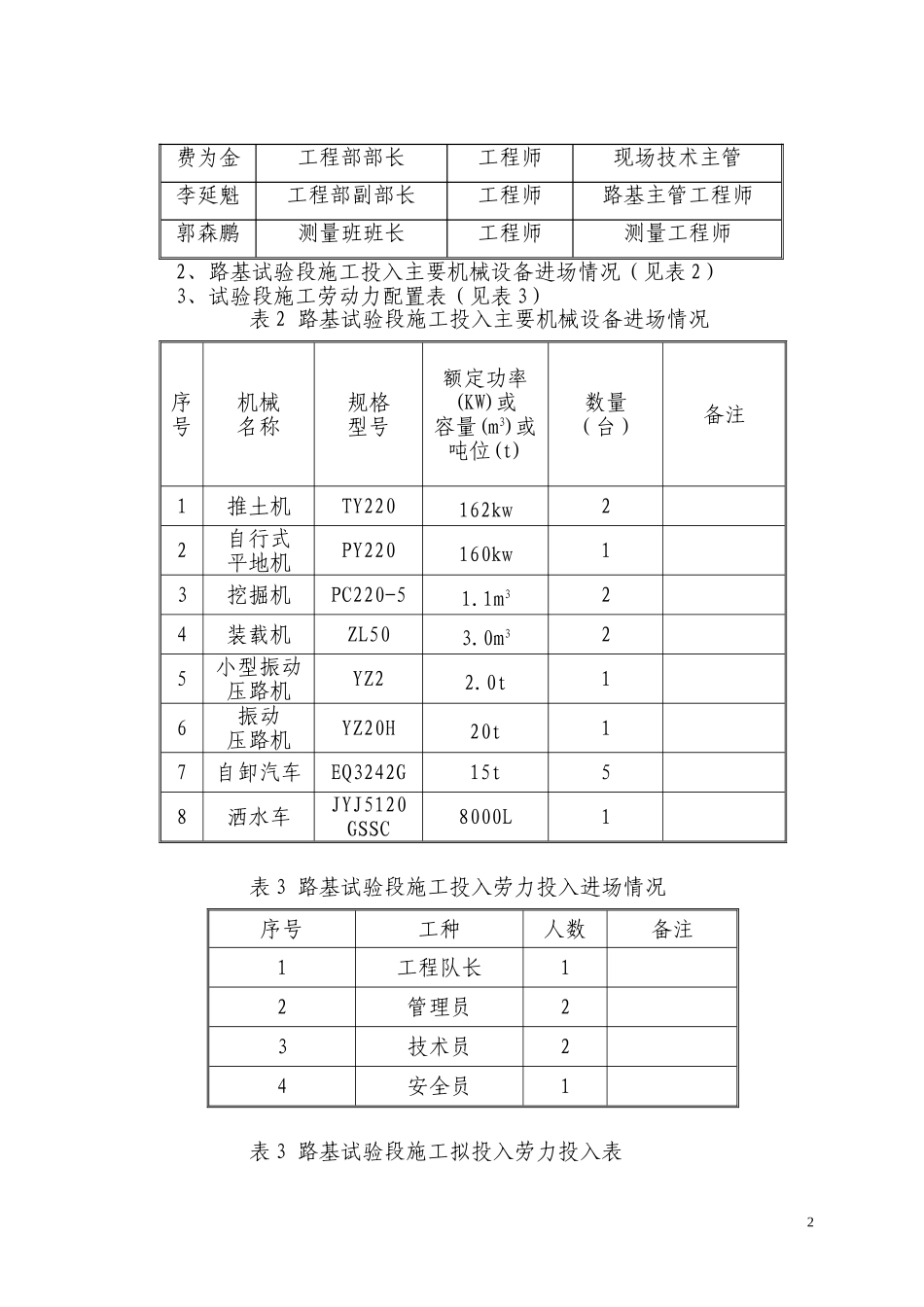

四、施工组织和施工安排1、试验段主要管理人员配备表(见表1)表1试验段主要管理人员配备表姓名职务职称备注杨云凌项目经理高级工程师总负责人姚华项目技术负责人高级工程师技术负责人魏善军项目副经理工程师现场总指挥刘兆衍安质部部长工程师电气工程师江天福试验室副主任工程师试验室技术负责人1费为金工程部部长工程师现场技术主管李延魁工程部副部长工程师路基主管工程师郭森鹏测量班班长工程师测量工程师2、路基试验段施工投入主要机械设备进场情况(见表2)3、试验段施工劳动力配置表(见表3)表2路基试验段
