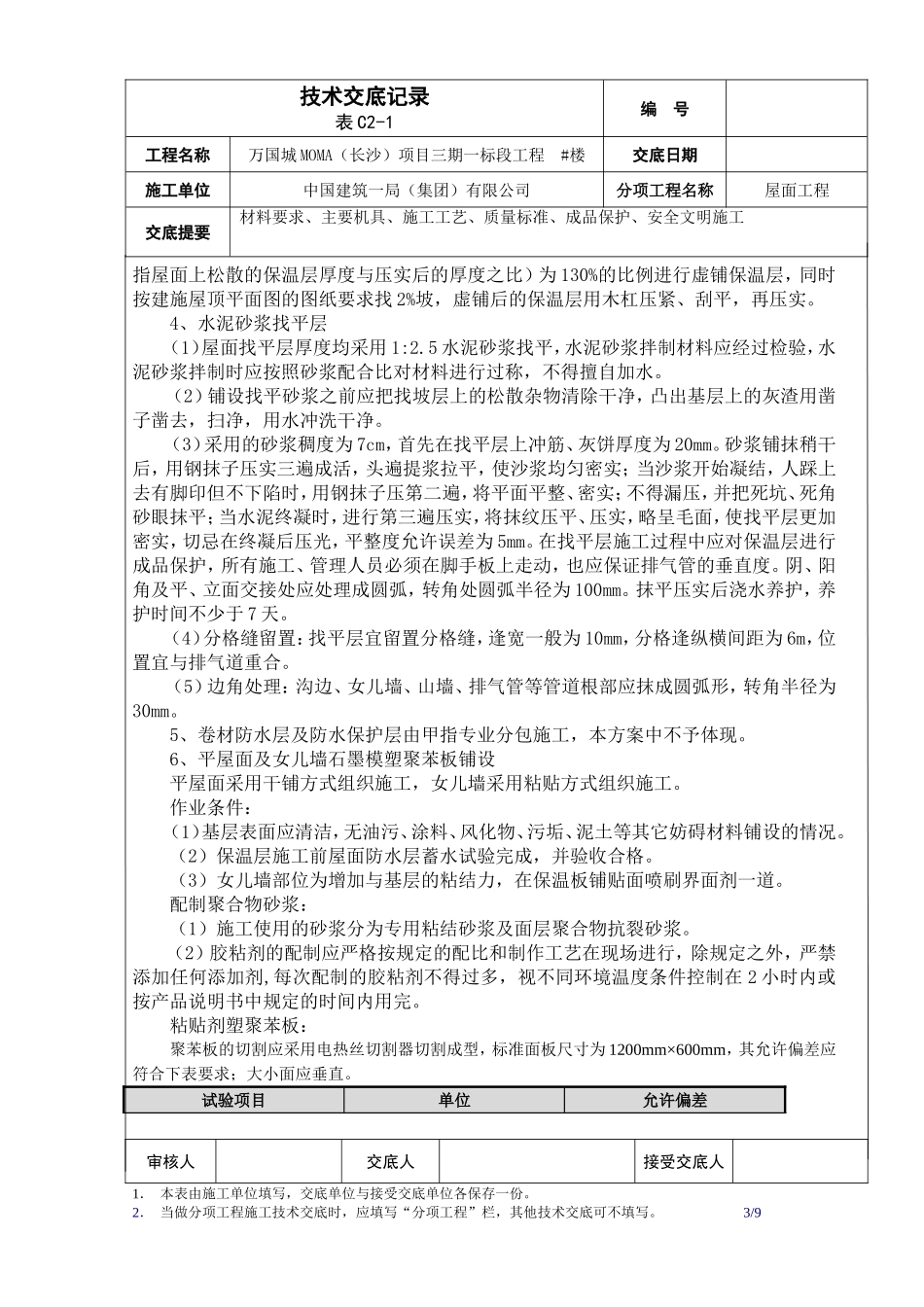

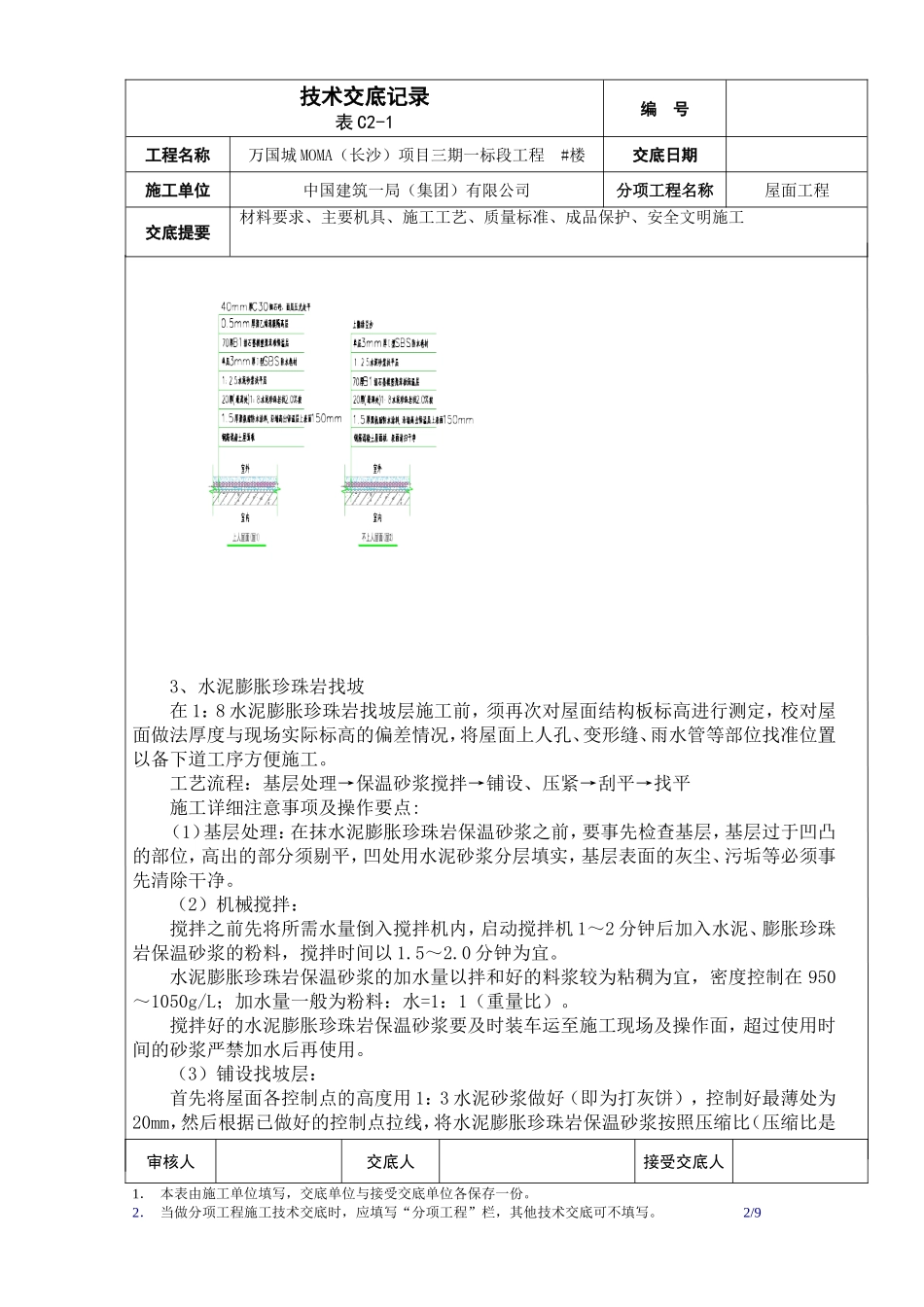

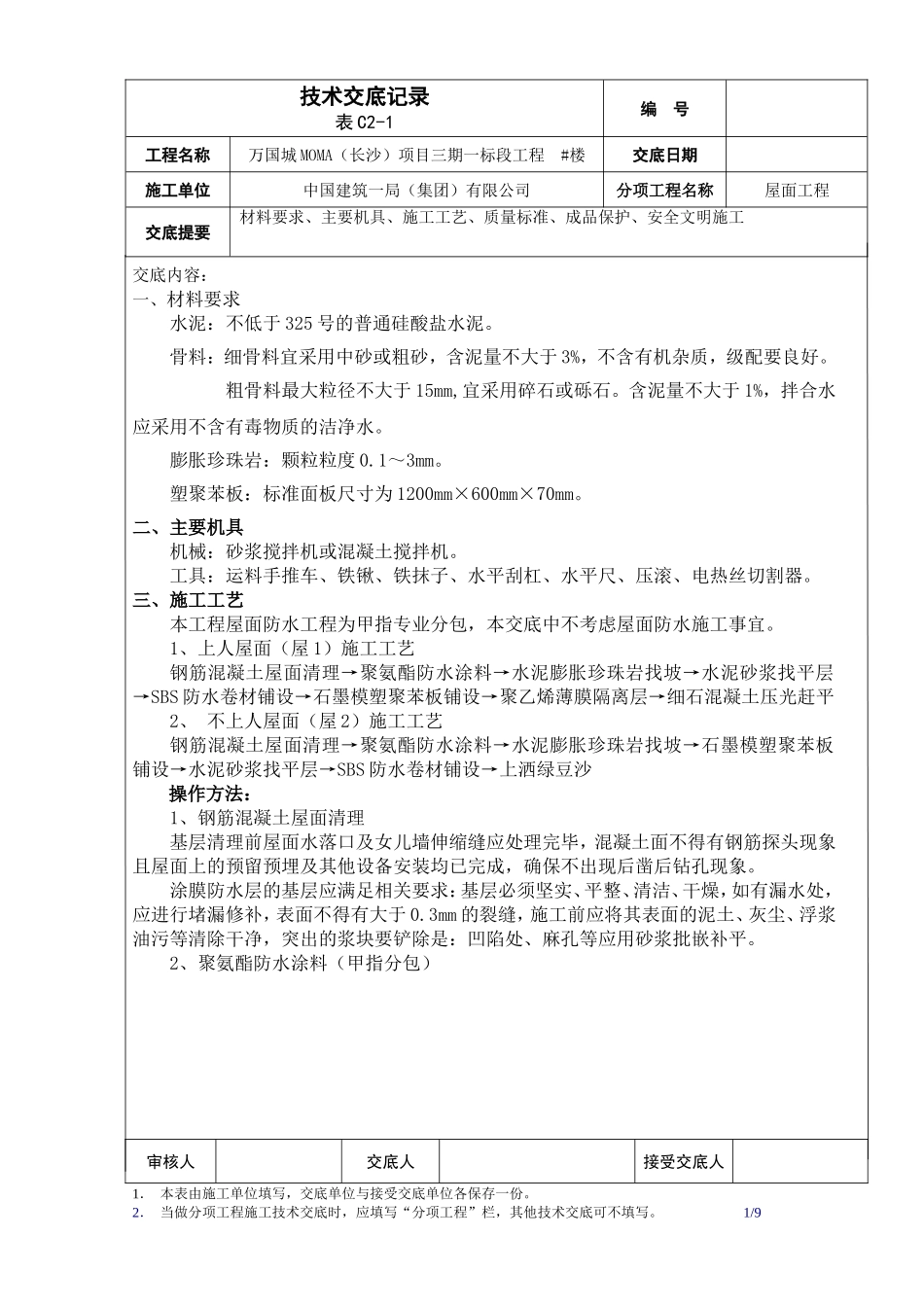

技术交底记录表C2-1编号工程名称万国城MOMA(长沙)项目三期一标段工程#楼交底日期施工单位中国建筑一局(集团)有限公司分项工程名称屋面工程交底提要材料要求、主要机具、施工工艺、质量标准、成品保护、安全文明施工交底内容:一、材料要求水泥:不低于325号的普通硅酸盐水泥。骨料:细骨料宜采用中砂或粗砂,含泥量不大于3%,不含有机杂质,级配要良好。粗骨料最大粒径不大于15mm,宜采用碎石或砾石。含泥量不大于1%,拌合水应采用不含有毒物质的洁净水。膨胀珍珠岩:颗粒粒度0.1~3mm。塑聚苯板:标准面板尺寸为1200mm×600mm×70mm。二、主要机具机械:砂浆搅拌机或混凝土搅拌机。工具:运料手推车、铁锹、铁抹子、水平刮杠、水平尺、压滚、电热丝切割器。三、施工工艺本工程屋面防水工程为甲指专业分包,本交底中不考虑屋面防水施工事宜。1、上人屋面(屋1)施工工艺钢筋混凝土屋面清理→聚氨酯防水涂料→水泥膨胀珍珠岩找坡→水泥砂浆找平层→SBS防水卷材铺设→石墨模塑聚苯板铺设→聚乙烯薄膜隔离层→细石混凝土压光赶平2、不上人屋面(屋2)施工工艺钢筋混凝土屋面清理→聚氨酯防水涂料→水泥膨胀珍珠岩找坡→石墨模塑聚苯板铺设→水泥砂浆找平层→SBS防水卷材铺设→上洒绿豆沙操作方法:1、钢筋混凝土屋面清理基层清理前屋面水落口及女儿墙伸缩缝应处理完毕,混凝土面不得有钢筋探头现象且屋面上的预留预埋及其他设备安装均已完成,确保不出现后凿后钻孔现象。涂膜防水层的基层应满足相关要求:基层必须坚实、平整、清洁、干燥,如有漏水处,应进行堵漏修补,表面不得有大于0.3mm的裂缝,施工前应将其表面的泥土、灰尘、浮浆油污等清除干净,突出的浆块要铲除是:凹陷处、麻孔等应用砂浆批嵌补平。2、聚氨酯防水涂料(甲指分包)审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工技术交底时,应填写“分项工程”栏,其他技术交底可不填写。1/9技术交底记录表C2-1编号工程名称万国城MOMA(长沙)项目三期一标段工程#楼交底日期施工单位中国建筑一局(集团)有限公司分项工程名称屋面工程交底提要材料要求、主要机具、施工工艺、质量标准、成品保护、安全文明施工3、水泥膨胀珍珠岩找坡在1:8水泥膨胀珍珠岩找坡层施工前,须再次对屋面结构板标高进行测定,校对屋面做法厚度与现场实际标高的偏差情况,将屋面上人孔、变形缝、雨水管等部位找准位置以备下道工序方便施工。工艺流程:基层处理→保温砂浆搅拌→铺设、压紧→刮平→找平施工详细注意事项及操作要点:(1)基层处理:在抹水泥膨胀珍珠岩保温砂浆之前,要事先检查基层,基层过于凹凸的部位,高出的部分须剔平,凹处用水泥砂浆分层填实,基层表面的灰尘、污垢等必须事先清除干净。(2)机械搅拌:搅拌之前先将所需水量倒入搅拌机内,启动搅拌机1~2分钟后加入水泥、膨胀珍珠岩保温砂浆的粉料,搅拌时间以1.5~2.0分钟为宜。水泥膨胀珍珠岩保温砂浆的加水量以拌和好的料浆较为粘稠为宜,密度控制在950~1050g/L;加水量一般为粉料:水=1:1(重量比)。搅拌好的水泥膨胀珍珠岩保温砂浆要及时装车运至施工现场及操作面,超过使用时间的砂浆严禁加水后再使用。(3)铺设找坡层:首先将屋面各控制点的高度用1:3水泥砂浆做好(即为打灰饼),控制好最薄处为20mm,然后根据已做好的控制点拉线,将水泥膨胀珍珠岩保温砂浆按照压缩比(压缩比是审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工技术交底时,应填写“分项工程”栏,其他技术交底可不填写。2/9技术交底记录表C2-1编号工程名称万国城MOMA(长沙)项目三期一标段工程#楼交底日期施工单位中国建筑一局(集团)有限公司分项工程名称屋面工程交底提要材料要求、主要机具、施工工艺、质量标准、成品保护、安全文明施工指屋面上松散的保温层厚度与压实后的厚度之比)为130%的比例进行虚铺保温层,同时按建施屋顶平面图的图纸要求找2%坡,虚铺后的保温层用木杠压紧、刮平,再压实。4、水泥砂浆找平层(1)屋面找平层厚度均采用1:2.5水泥砂浆找平,水泥砂浆拌...
