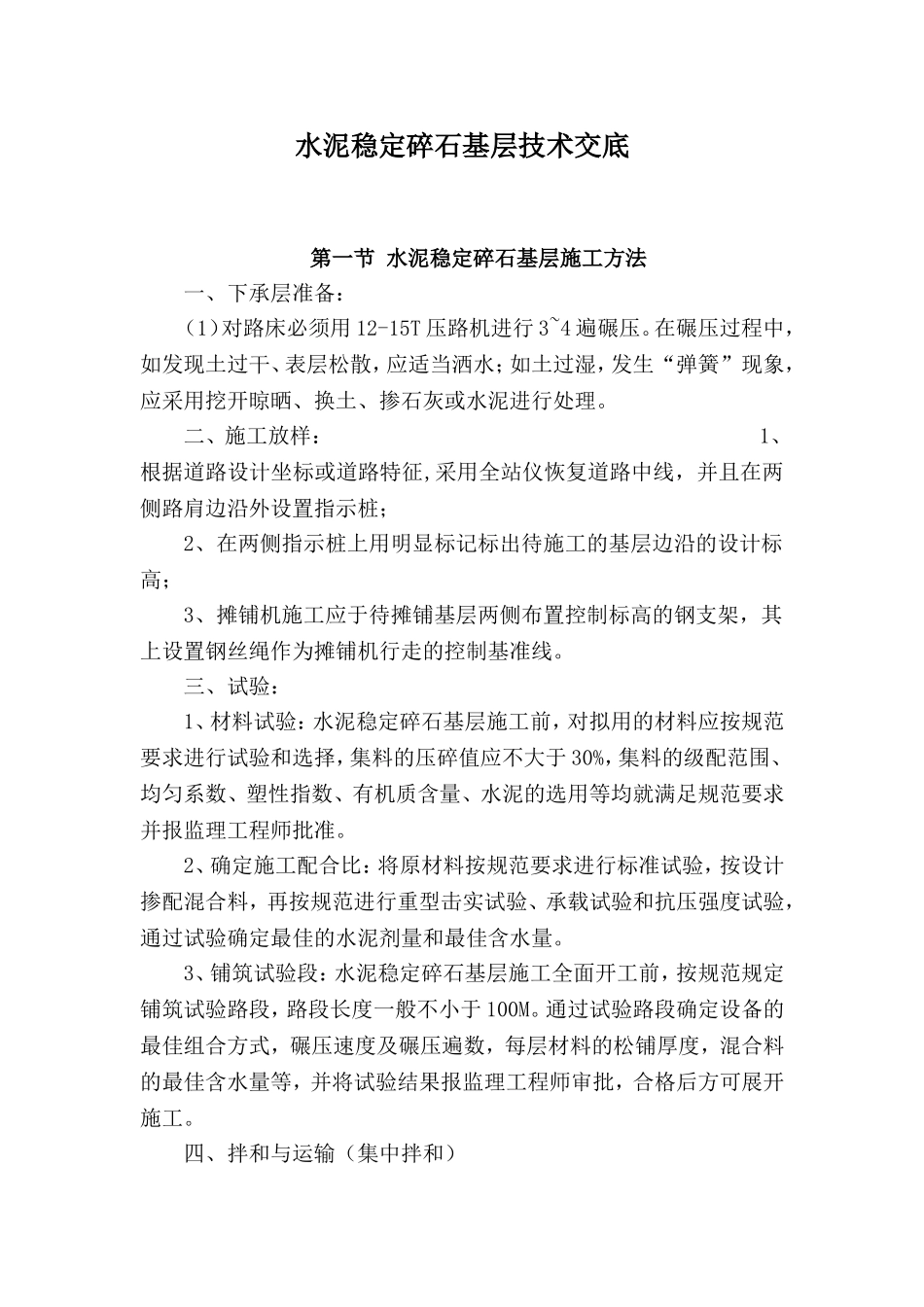

水泥稳定碎石基层技术交底第一节水泥稳定碎石基层施工方法一、下承层准备:(1)对路床必须用12-15T压路机进行3~4遍碾压
在碾压过程中,如发现土过干、表层松散,应适当洒水;如土过湿,发生“弹簧”现象,应采用挖开晾晒、换土、掺石灰或水泥进行处理
二、施工放样:1、根据道路设计坐标或道路特征,采用全站仪恢复道路中线,并且在两侧路肩边沿外设置指示桩;2、在两侧指示桩上用明显标记标出待施工的基层边沿的设计标高;3、摊铺机施工应于待摊铺基层两侧布置控制标高的钢支架,其上设置钢丝绳作为摊铺机行走的控制基准线
三、试验:1、材料试验:水泥稳定碎石基层施工前,对拟用的材料应按规范要求进行试验和选择,集料的压碎值应不大于30%,集料的级配范围、均匀系数、塑性指数、有机质含量、水泥的选用等均就满足规范要求并报监理工程师批准
2、确定施工配合比:将原材料按规范要求进行标准试验,按设计掺配混合料,再按规范进行重型击实试验、承载试验和抗压强度试验,通过试验确定最佳的水泥剂量和最佳含水量
3、铺筑试验段:水泥稳定碎石基层施工全面开工前,按规范规定铺筑试验路段,路段长度一般不小于100M
通过试验路段确定设备的最佳组合方式,碾压速度及碾压遍数,每层材料的松铺厚度,混合料的最佳含水量等,并将试验结果报监理工程师审批,合格后方可展开施工

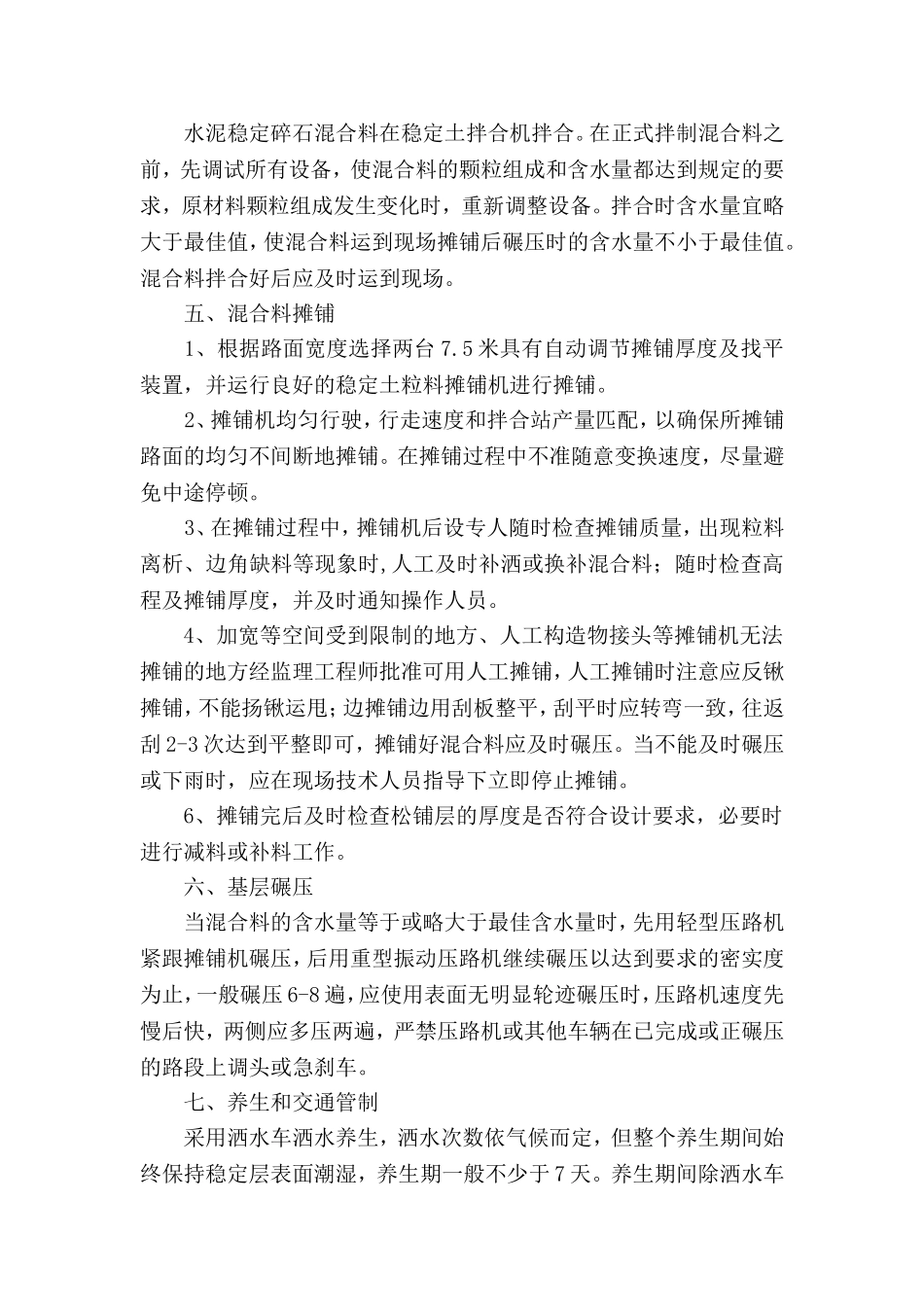

四、拌和与运输(集中拌和)水泥稳定碎石混合料在稳定土拌合机拌合
在正式拌制混合料之前,先调试所有设备,使混合料的颗粒组成和含水量都达到规定的要求,原材料颗粒组成发生变化时,重新调整设备
拌合时含水量宜略大于最佳值,使混合料运到现场摊铺后碾压时的含水量不小于最佳值
混合料拌合好后应及时运到现场
五、混合料摊铺1、根据路面宽度选择两台7
5米具有自动调节摊铺厚度及找平装置,并运行良好的稳定土粒料摊铺机进行摊铺
2、摊铺机均匀行驶,行走速度和拌合站产量匹配,以确保所摊铺路面的均
