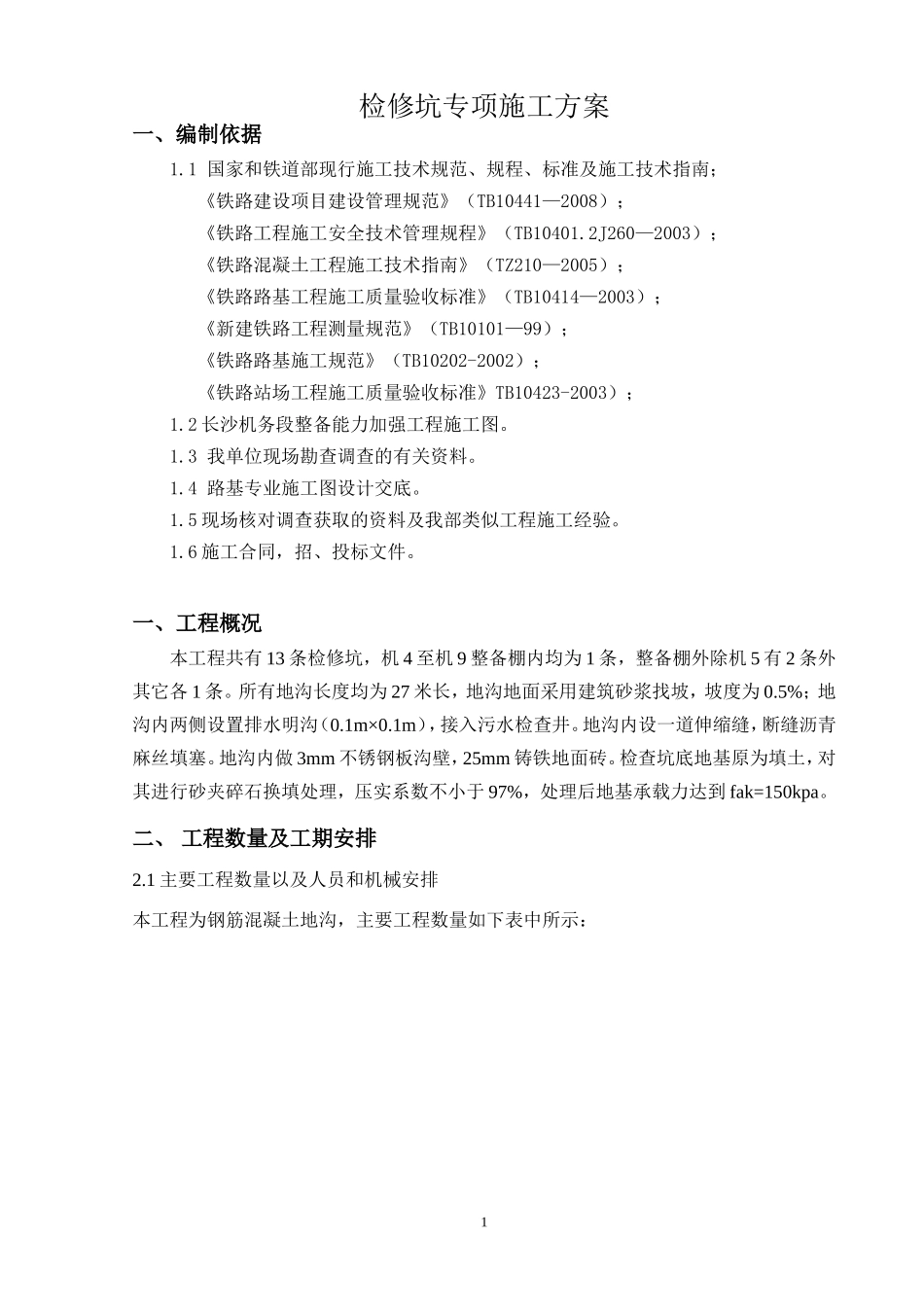

检修坑专项施工方案一、编制依据1
1国家和铁道部现行施工技术规范、规程、标准及施工技术指南;《铁路建设项目建设管理规范》(TB10441—2008);《铁路工程施工安全技术管理规程》(TB10401
2J260—2003);《铁路混凝土工程施工技术指南》(TZ210—2005);《铁路路基工程施工质量验收标准》(TB10414—2003);《新建铁路工程测量规范》(TB10101—99);《铁路路基施工规范》(TB10202-2002);《铁路站场工程施工质量验收标准》TB10423-2003);1
2长沙机务段整备能力加强工程施工图
3我单位现场勘查调查的有关资料
4路基专业施工图设计交底
5现场核对调查获取的资料及我部类似工程施工经验
6施工合同,招、投标文件
一、工程概况本工程共有13条检修坑,机4至机9整备棚内均为1条,整备棚外除机5有2条外其它各1条
所有地沟长度均为27米长,地沟地面采用建筑砂浆找坡,坡度为0
5%;地沟内两侧设置排水明沟(0
1m),接入污水检查井
地沟内设一道伸缩缝,断缝沥青麻丝填塞
地沟内做3mm不锈钢板沟壁,25mm铸铁地面砖
检查坑底地基原为填土,对其进行砂夹碎石换填处理,压实系数不小于97%,处理后地基承载力达到fak=150kpa

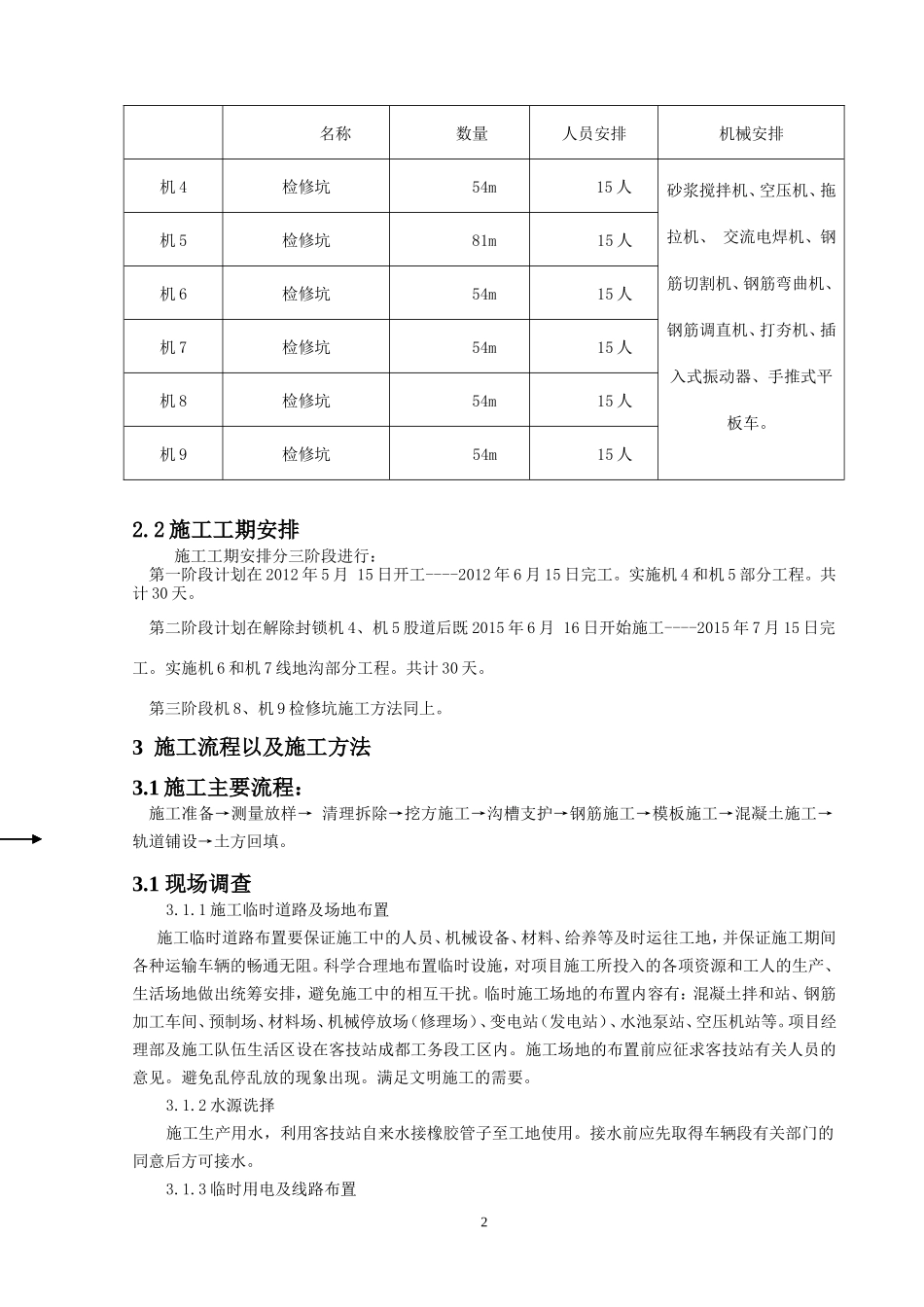

二、工程数量及工期安排2
1主要工程数量以及人员和机械安排本工程为钢筋混凝土地沟,主要工程数量如下表中所示:12
2施工工期安排施工工期安排分三阶段进行:第一阶段计划在2012年5月15日开工----2012年6月15日完工
实施机4和机5部分工程
第二阶段计划在解除封锁机4、机5股道后既2015年6月16日开始施工----2015年7月15日完工
实施机6和机7线地沟部分工程
第三阶段机8、机9检修坑施工方法同上
3施工流程以及施工方法3
1施工主要流程
