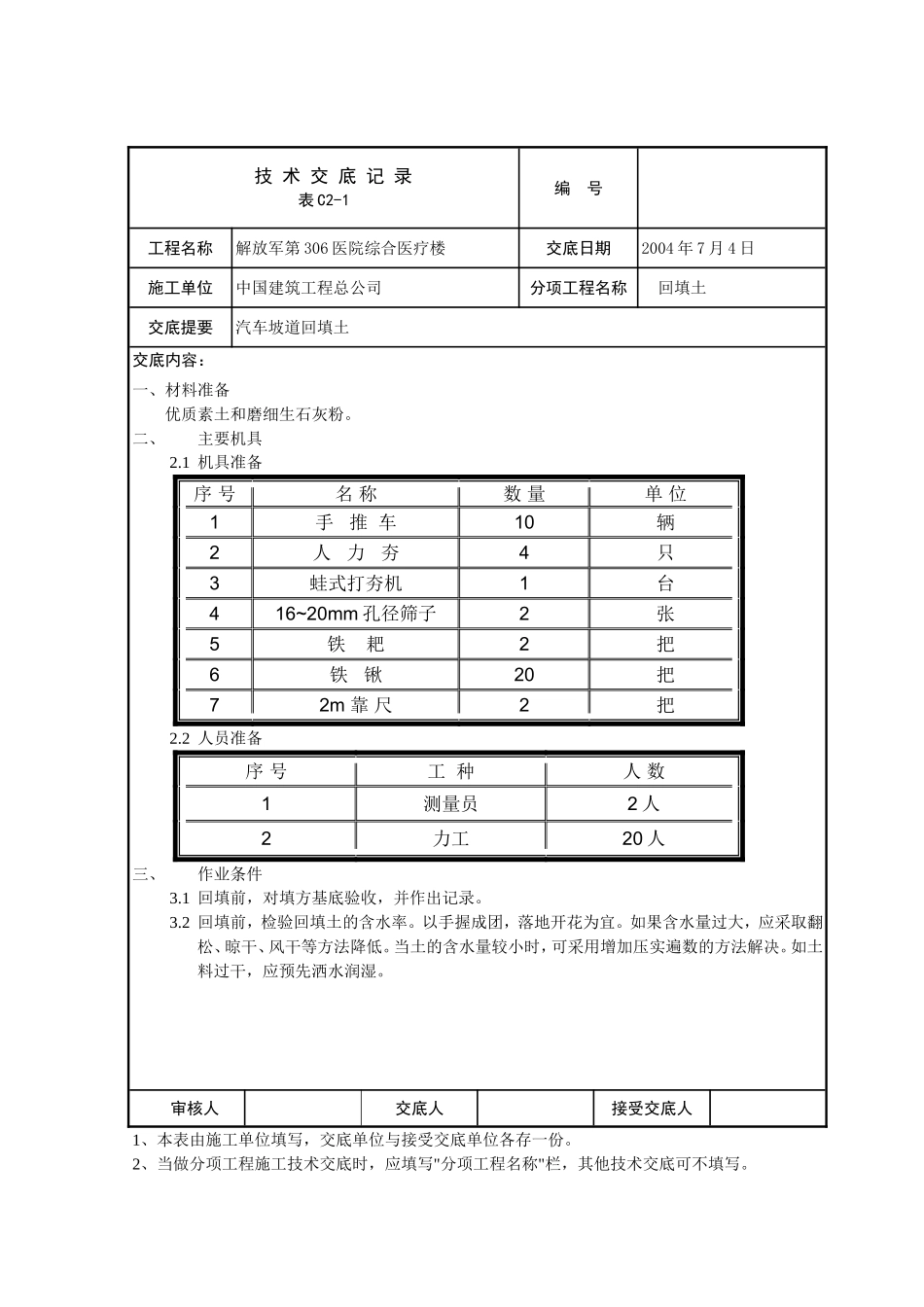

技术交底记录表C2-1编号工程名称解放军第306医院综合医疗楼交底日期2004年7月4日施工单位中国建筑工程总公司分项工程名称回填土交底提要汽车坡道回填土交底内容:一、材料准备优质素土和磨细生石灰粉
二、主要机具2
1机具准备序号名称数量单位1手推车10辆2人力夯4只3蛙式打夯机1台416~20mm孔径筛子2张5铁耙2把6铁锹20把72m靠尺2把2
2人员准备序号工种人数1测量员2人2力工20人三、作业条件3
1回填前,对填方基底验收,并作出记录
2回填前,检验回填土的含水率
以手握成团,落地开花为宜
如果含水量过大,应采取翻松、晾干、风干等方法降低
当土的含水量较小时,可采用增加压实遍数的方法解决
如土料过干,应预先洒水润湿
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写

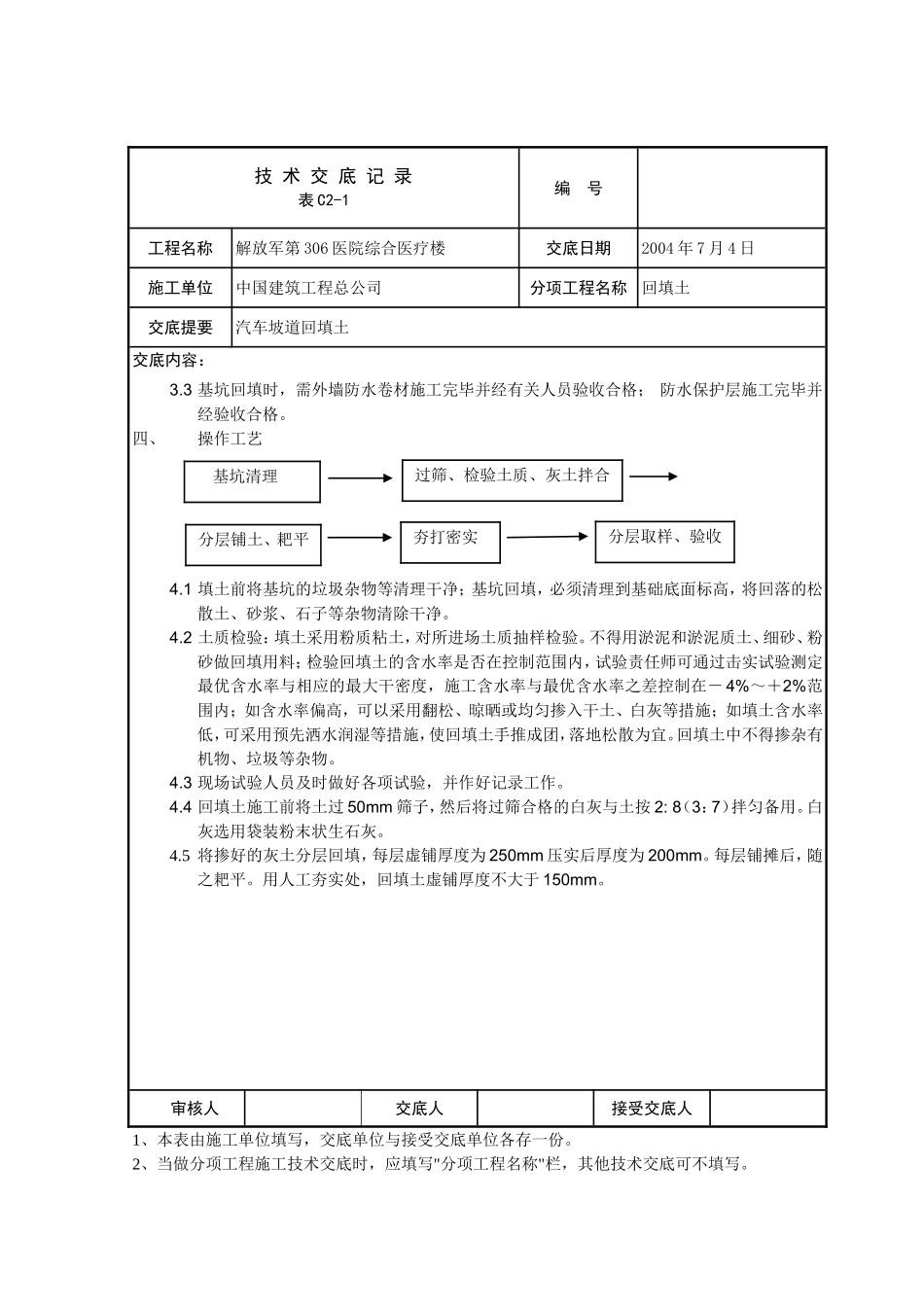

技术交底记录表C2-1编号工程名称解放军第306医院综合医疗楼交底日期2004年7月4日施工单位中国建筑工程总公司分项工程名称回填土交底提要汽车坡道回填土交底内容:3
3基坑回填时,需外墙防水卷材施工完毕并经有关人员验收合格;防水保护层施工完毕并经验收合格
四、操作工艺4
1填土前将基坑的垃圾杂物等清理干净;基坑回填,必须清理到基础底面标高,将回落的松散土、砂浆、石子等杂物清除干净
2土质检验:填土采用粉质粘土,对所进场土质抽样检验
不得用淤泥和淤泥质土、细砂、粉砂做回填用料;检验回填土的含水率是否在控制范围内,试验责任师可通过击实试验测定最优含水率与相应的最大干密度,施工含水率与最优含水率之差控制在-4%~+2%范围内;如含水率偏高,可以采用翻松、晾晒或均匀掺入干土、白灰等措施;如填土含水率低,可采用预先洒水润湿等措施,使回填土手推成团,落地松散为宜

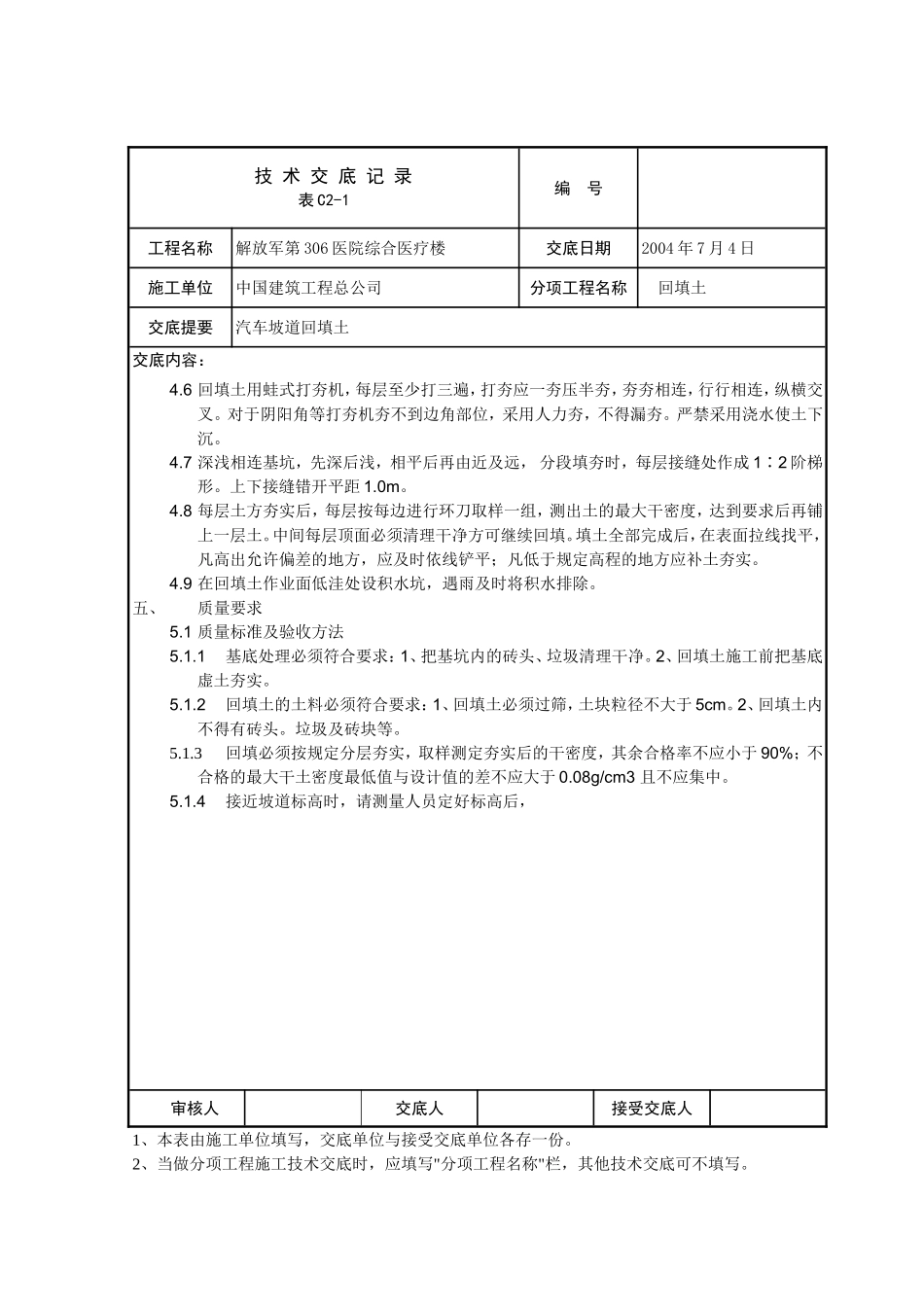

回填土中不得掺杂有机物、垃圾等杂物
