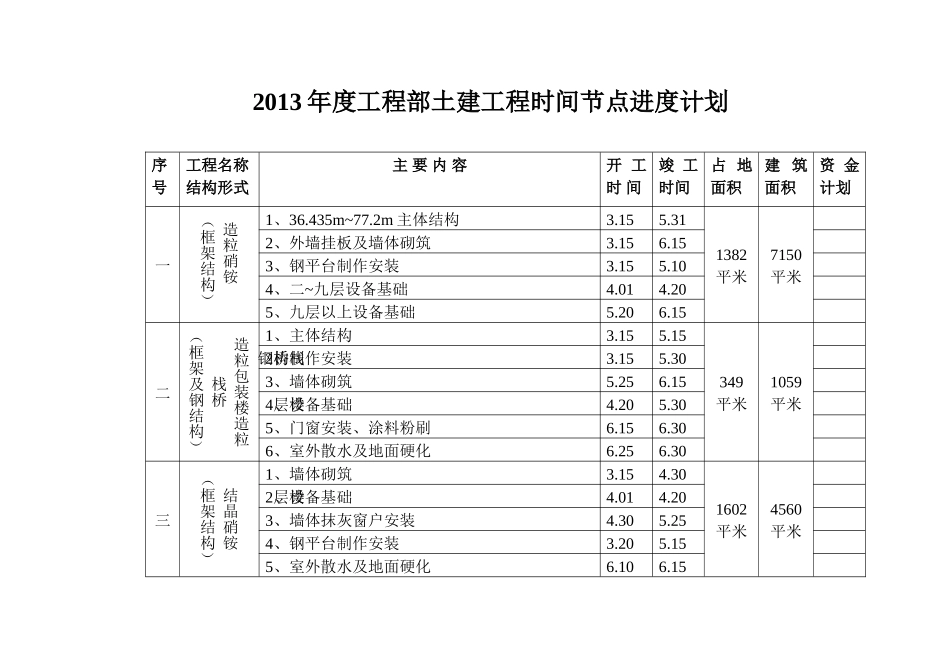

2013年度工程部土建工程时间节点进度计划序号工程名称结构形式主要内容开工时间竣工时间占地面积建筑面积资金计划一造粒硝铵(框架结构)1、36
435m~77
2m主体结构3
311382平米7150平米2、外墙挂板及墙体砌筑3
153、钢平台制作安装3
104、二~九层设备基础4
205、九层以上设备基础5
15二造粒包装楼造粒栈桥(框架及钢结构)1、主体结构3
15349平米1059平米2、栈桥钢构制作安装3
303、墙体砌筑5
154、楼层设备基础4
305、门窗安装、涂料粉刷6
306、室外散水及地面硬化6
30三结晶硝铵(框架结构)1、墙体砌筑3
301602平米4560平米2、楼层设备基础4
203、墙体抹灰窗户安装4
254、钢平台制作安装3
155、室外散水及地面硬化6

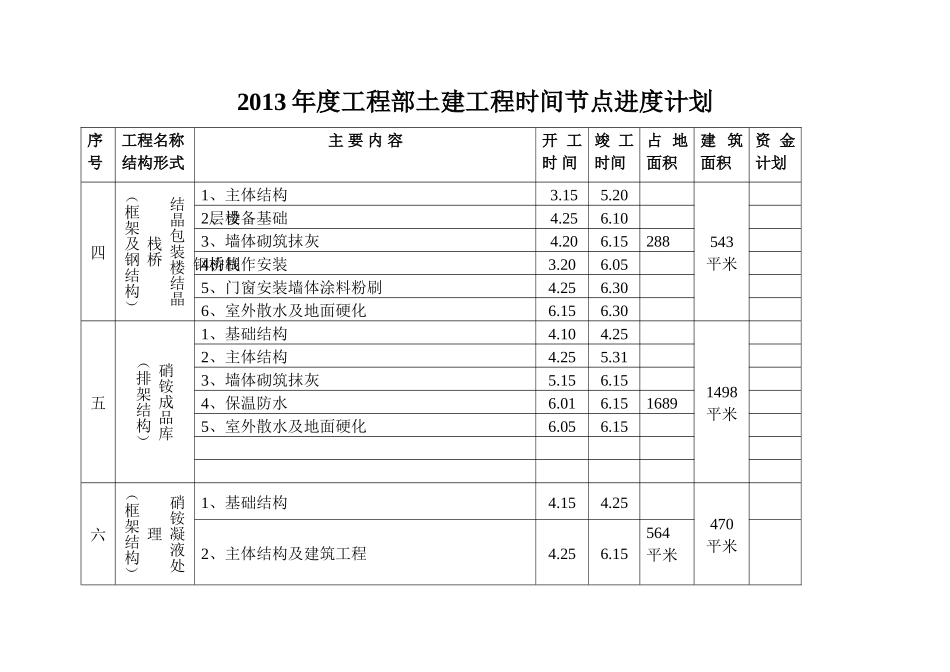

152013年度工程部土建工程时间节点进度计划序号工程名称结构形式主要内容开工时间竣工时间占地面积建筑面积资金计划四结晶包装楼结晶栈桥(框架及钢结构)1、主体结构3
20543平米2、楼层设备基础4
103、墙体砌筑抹灰4
152884、栈桥钢构制作安装3
055、门窗安装墙体涂料粉刷4
306、室外散水及地面硬化6
30五硝铵成品库(排架结构)1、基础结构4
251498平米2、主体结构4
313、墙体砌筑抹灰5
154、保温防水6
1516895、室外散水及地面硬化6
15六硝铵凝液处理(框架结构)1、基础结构4
25470平米2、主体结构及建筑工程4
15564平米
