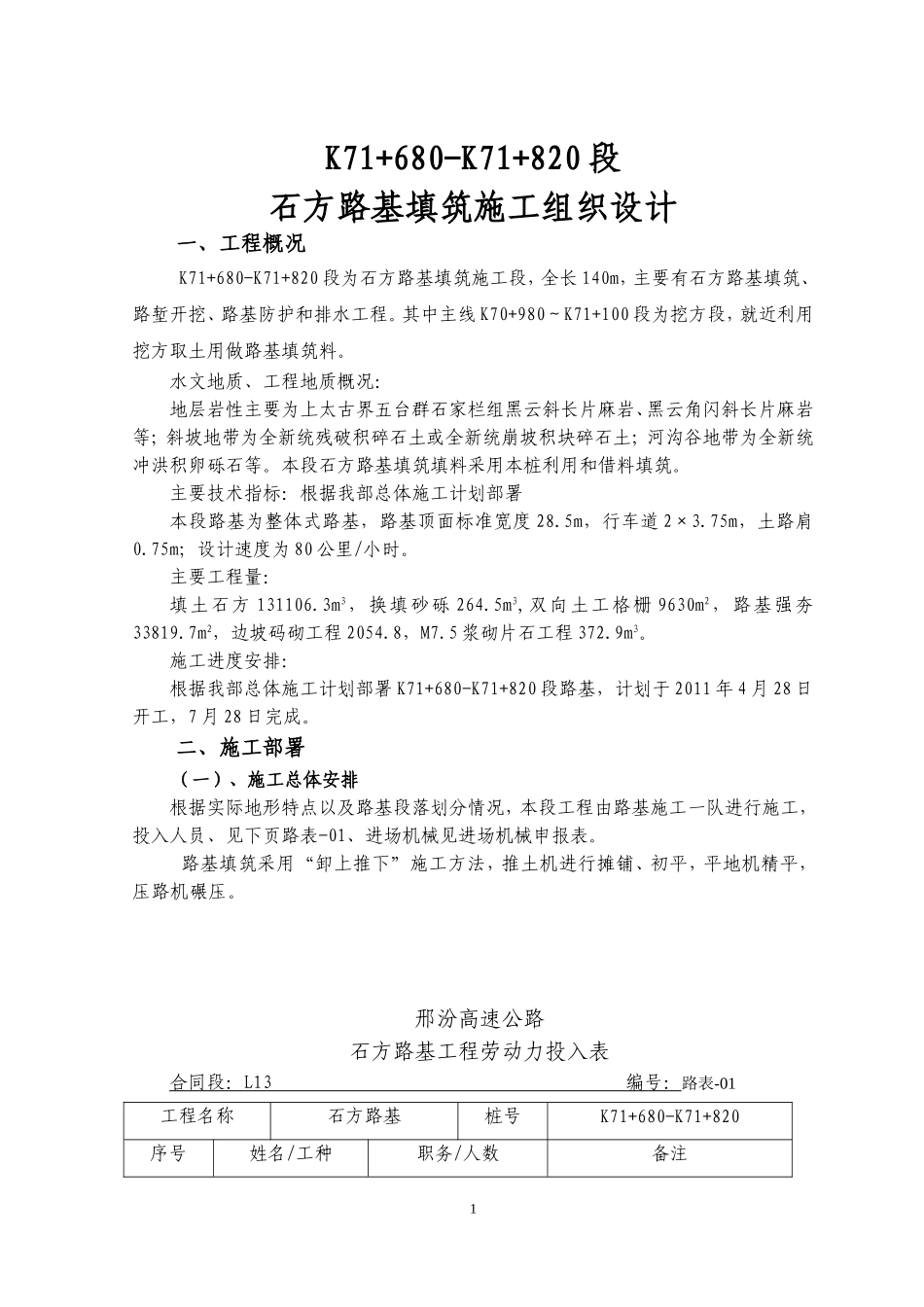

K71+680-K71+820段石方路基填筑施工组织设计一、工程概况K71+680-K71+820段为石方路基填筑施工段,全长140m,主要有石方路基填筑、路堑开挖、路基防护和排水工程
其中主线K70+980~K71+100段为挖方段,就近利用挖方取土用做路基填筑料
水文地质、工程地质概况:地层岩性主要为上太古界五台群石家栏组黑云斜长片麻岩、黑云角闪斜长片麻岩等;斜坡地带为全新统残破积碎石土或全新统崩坡积块碎石土;河沟谷地带为全新统冲洪积卵砾石等
本段石方路基填筑填料采用本桩利用和借料填筑
主要技术指标:根据我部总体施工计划部署本段路基为整体式路基,路基顶面标准宽度28
5m,行车道2×3
75m,土路肩0
75m;设计速度为80公里/小时
主要工程量:填土石方131106
3m3,换填砂砾264
5m3,双向土工格栅9630m2,路基强夯33819
7m2,边坡码砌工程2054
5浆砌片石工程372
施工进度安排:根据我部总体施工计划部署K71+680-K71+820段路基,计划于2011年4月28日开工,7月28日完成

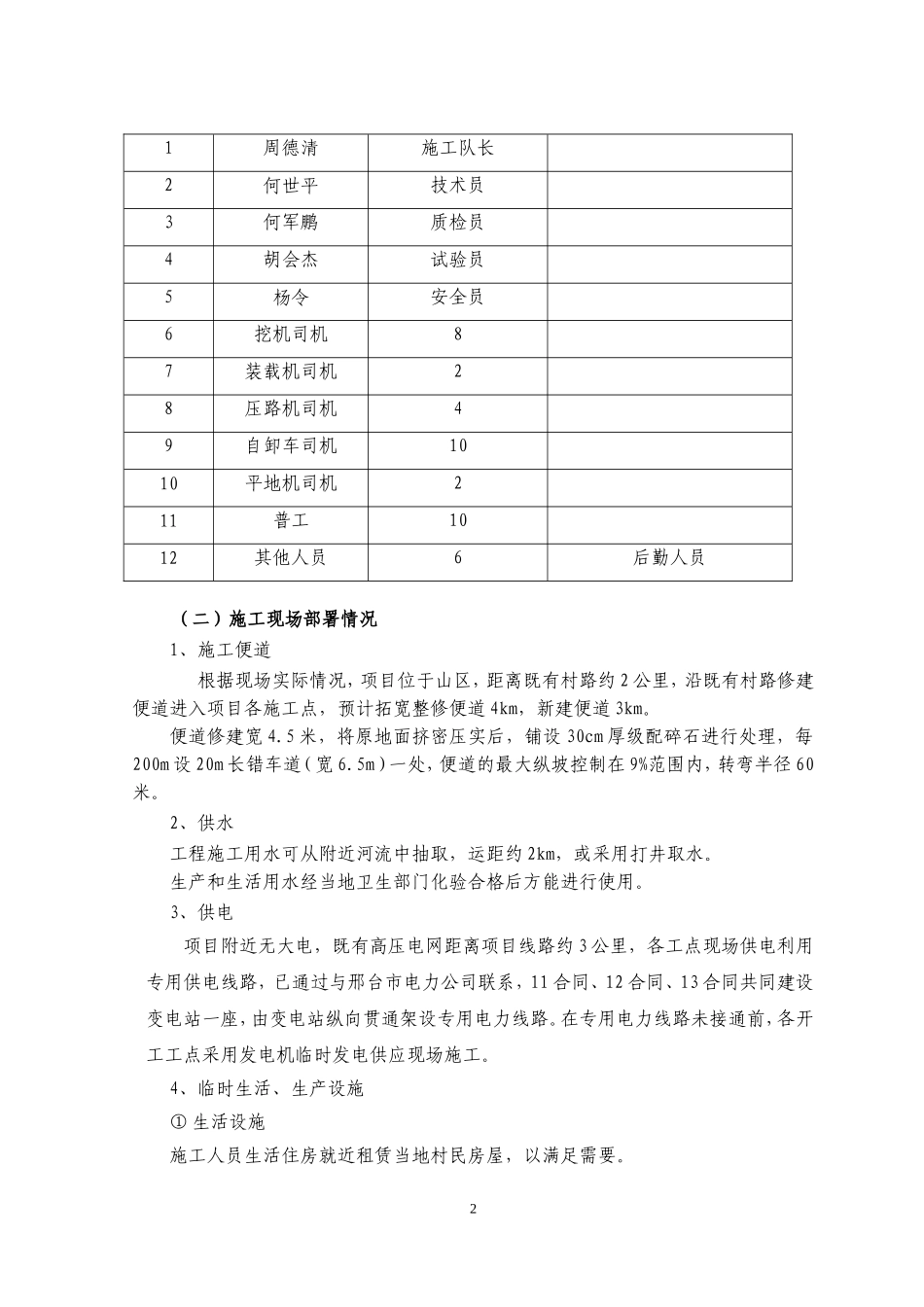

二、施工部署(一)、施工总体安排根据实际地形特点以及路基段落划分情况,本段工程由路基施工一队进行施工,投入人员、见下页路表-01、进场机械见进场机械申报表

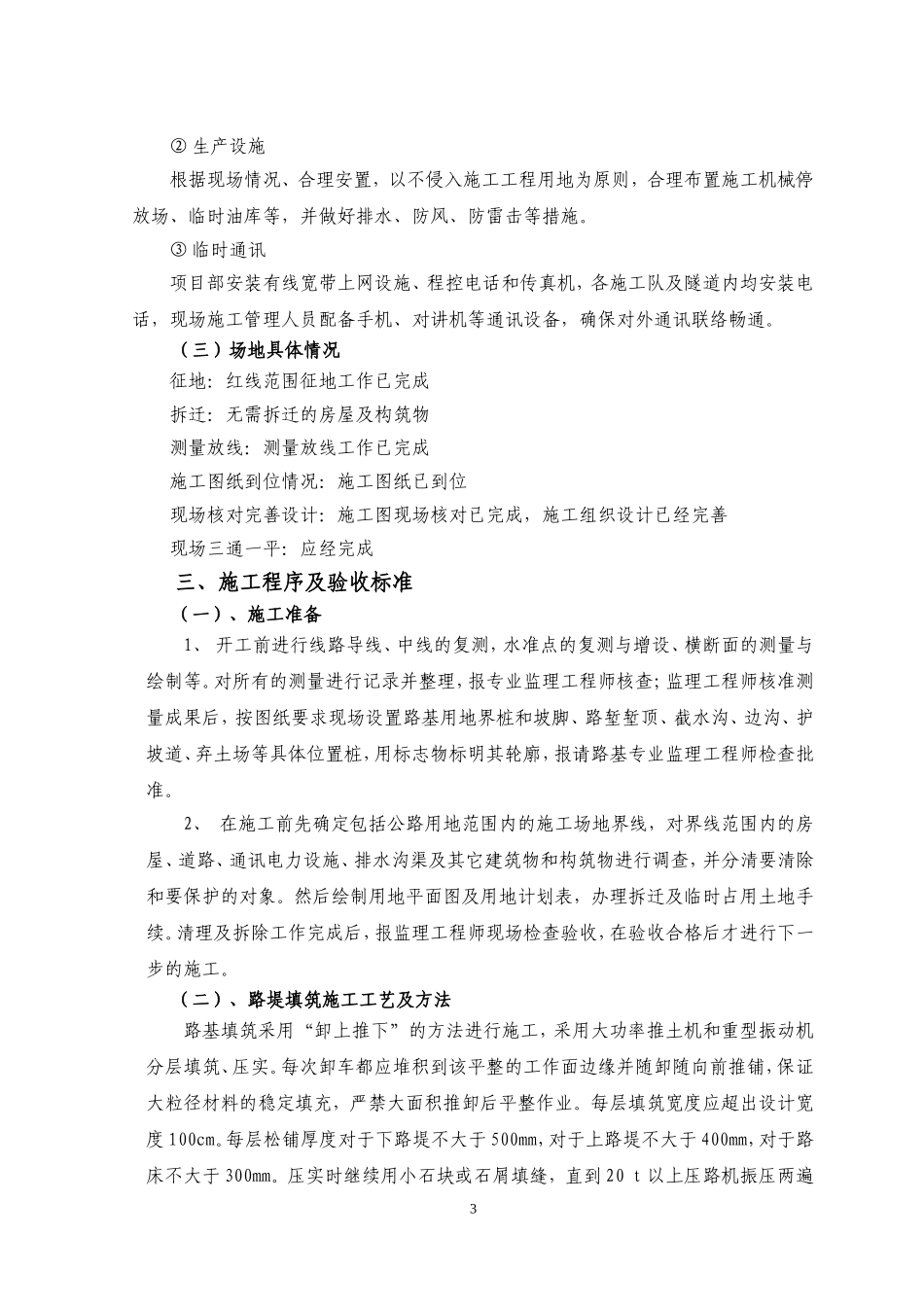

路基填筑采用“卸上推下”施工方法,推土机进行摊铺、初平,平地机精平,压路机碾压
邢汾高速公路石方路基工程劳动力投入表合同段:L13编号:路表-01工程名称石方路基桩号K71+680-K71+820序号姓名/工种职务/人数备注11周德清施工队长2何世平技术员3何军鹏质检员4胡会杰试验员5杨令安全员6挖机司机87装载机司机28压路机司机49自卸车司机1010平地机司机211普工1012其他人员6后勤人员(二)施工现场部署情况1、施工便道根据现场实际情况,项目位于山区,距离既有村路约2公里
