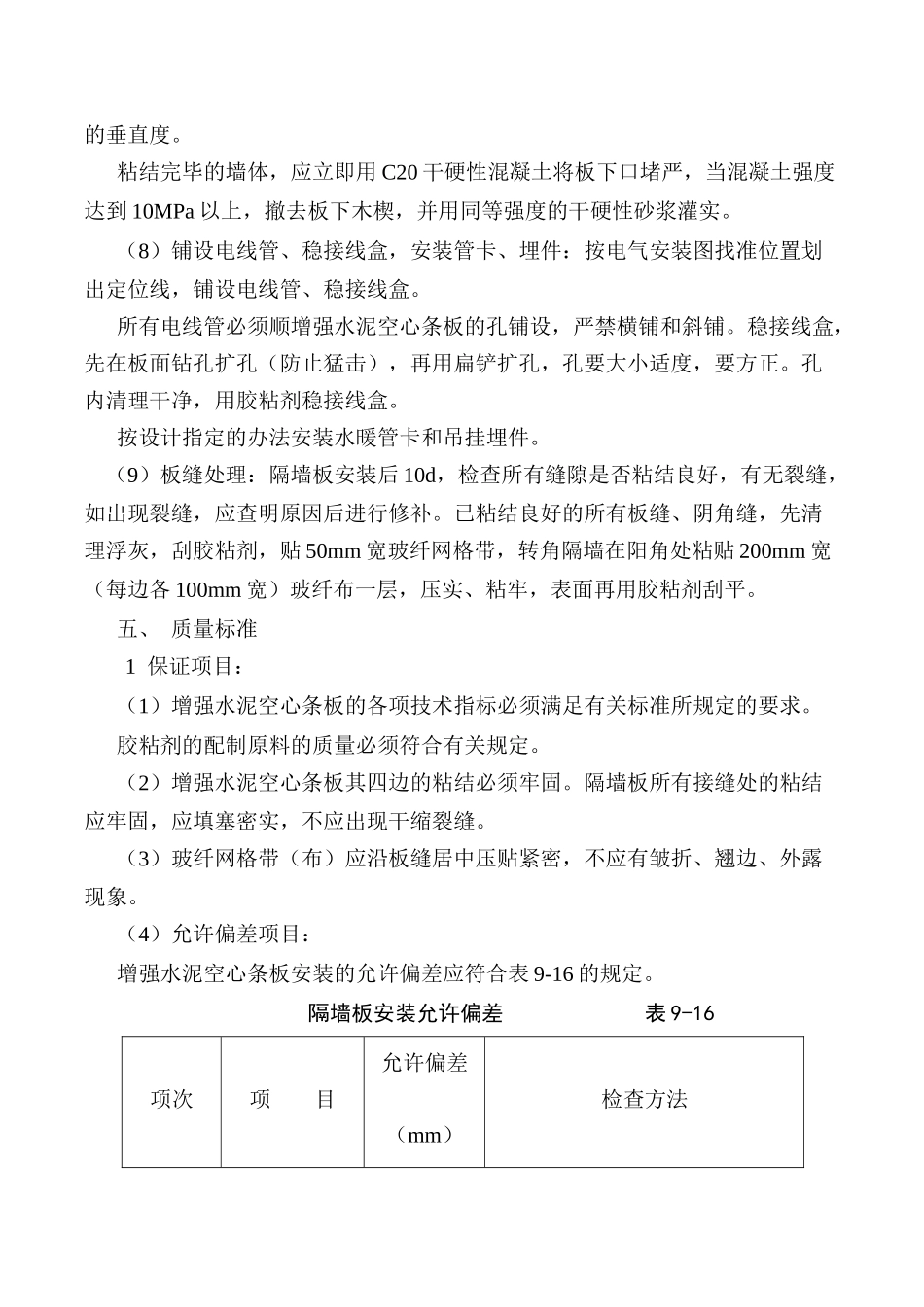

一、编制依据:1、增强水泥(GRC)空心条板隔墙施工工艺标准(917-1996)2、建筑装饰装修工程施工质量验收规范GB50210-20013、本工程施工图纸4、本工程施工组织设计二、工程概况本工程1—12层卫生间、动力井采用增强水泥(GRC)空心条板隔墙。三、施工准备1材料及工具:增强水泥空心条板:增强水泥空心条板标准板,标准板用于一般隔墙。规格采用标准层采用3000*600*90mm和3200*600*90mm两种,一至四层在3.2米处增加10#工字钢固定。(1)胶粘剂:水泥类胶粘剂。用于增强水泥空心条板与基体结构之固定、板缝处理、粘贴板缝和墙面转角玻纤布条。(2)50mm宽中碱玻纤带及玻纤布:用于板缝处理。(3)工具:小型切割机、笤帚、水桶、钢丝刷、小灰槽、2m靠尺、2m托线板、开刀、撬棍、钢尺、橡皮锤、木楔、钻、扁铲、射钉枪等。2作业条件:(1)依据设计图纸放出地面线,墙面弹出+50cm标高线,(2)正式安装以前,先试安装样板墙,经鉴定合格后再正式安装。(3)工字钢进场后进行除锈、刷防锈漆。四、操作工艺(1)工艺流程:结构墙面、顶面、地面清理和找平→放线、分档→配板、修补→安U形卡→配制胶粘剂→安装隔墙板→板缝处理。(2)清理隔墙板与顶面、地面、墙面的结合部,凡凸出墙面的砂浆、混凝土块等必须剔除并扫净,结合部尽力找平。(3)放线、分档:在地面、墙面及顶面根据设计位置,弹好隔墙边线及门窗洞边线,并按板宽分档。(4)配板、修补:板的长度应按楼面结构层净高尺寸减20mm,当需要接板时相邻两板之间的接头应相互错开10~15CM。计算并量测门窗洞口上部及窗口下部的隔板尺寸,按此尺寸配有。当板的宽度与隔墙的长度不相适应时,应将部分隔墙板预先拼接加宽(或锯窄)成合适的宽度,放置有阴角处。有缺陷的板应修补。(5)应按要求用U形钢板卡固定条板的顶端。在两块条板顶端拼缝之间用射钉将U形钢板卡固定在梁或和板上,随安板随固定U形钢板卡。一至四层隔墙应在3.2米高处增加10#工字钢进行固定。填充墙上采用凿洞安装,安装工字钢后采用C20碎石混凝土进行填塞洞口。混凝土结构固定采用钻孔植筋后与工字钢进行焊接。(6)配制胶粘剂:胶水泥砂浆胶粘剂,配合比(重量比)是,胶﹕水泥﹕砂=1﹕1﹕2,拌合成适当的稠度即可。胶粘剂要随配随用,配制的胶粘剂应在30min内用完。(7)安装隔墙板:隔墙板安装顺序应从与墙的结合处开始,依次顺序安装。板侧清刷浮灰,在墙面、顶面、板的顶面及侧面(相拼合面)满刮胶粘剂,按弹线位置安装就位,用木楔顶在板底,再用手平推隔板,使板缝冒浆,一个人用撬棍在板底部向上顶,另一人打木楔,使隔墙板挤紧顶实,然后用开刀(腻子刀)将挤出的胶粘剂刮平。按以上操作办法依次安装隔墙板。门洞口处应先安装门框板定位,然后从门口向两侧安装隔墙。门框板安装应牢固,与条板或主体结构连接应采用专用粘结材料粘结,并应采取加网防裂措施,连接部位应密实、无裂缝。安装门头横板时,应在门角的接缝处采取加网防裂措施。在安装隔墙板时,一定要注意使条板对准预先在顶板和地板上弹好的定位线,并在安装过程中随时用2m靠尺及塞尺测量墙面的平整度,用2m托线板检查板的垂直度。粘结完毕的墙体,应立即用C20干硬性混凝土将板下口堵严,当混凝土强度达到10MPa以上,撤去板下木楔,并用同等强度的干硬性砂浆灌实。(8)铺设电线管、稳接线盒,安装管卡、埋件:按电气安装图找准位置划出定位线,铺设电线管、稳接线盒。所有电线管必须顺增强水泥空心条板的孔铺设,严禁横铺和斜铺。稳接线盒,先在板面钻孔扩孔(防止猛击),再用扁铲扩孔,孔要大小适度,要方正。孔内清理干净,用胶粘剂稳接线盒。按设计指定的办法安装水暖管卡和吊挂埋件。(9)板缝处理:隔墙板安装后10d,检查所有缝隙是否粘结良好,有无裂缝,如出现裂缝,应查明原因后进行修补。已粘结良好的所有板缝、阴角缝,先清理浮灰,刮胶粘剂,贴50mm宽玻纤网格带,转角隔墙在阳角处粘贴200mm宽(每边各100mm宽)玻纤布一层,压实、粘牢,表面再用胶粘剂刮平。五、质量标准1保证项目:(1)增强水泥空心条板的各项技术指标必须满足有关标准所规定的要求。胶粘剂的配制原料的质量...
