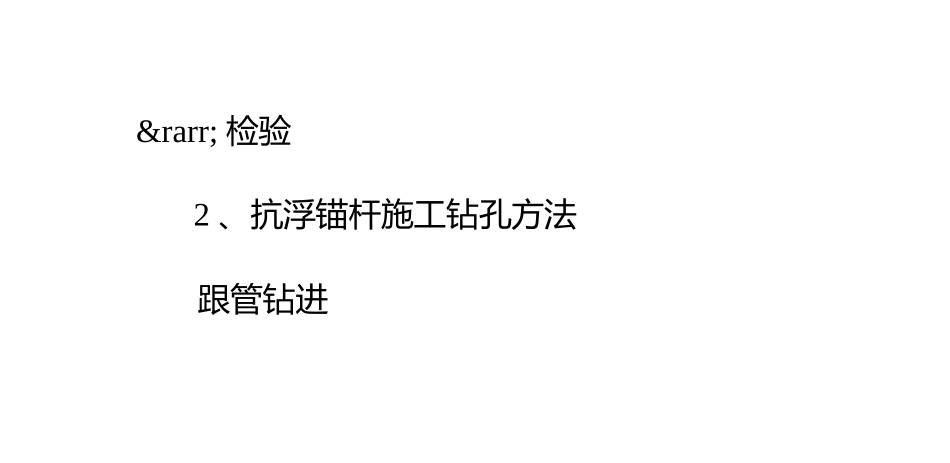

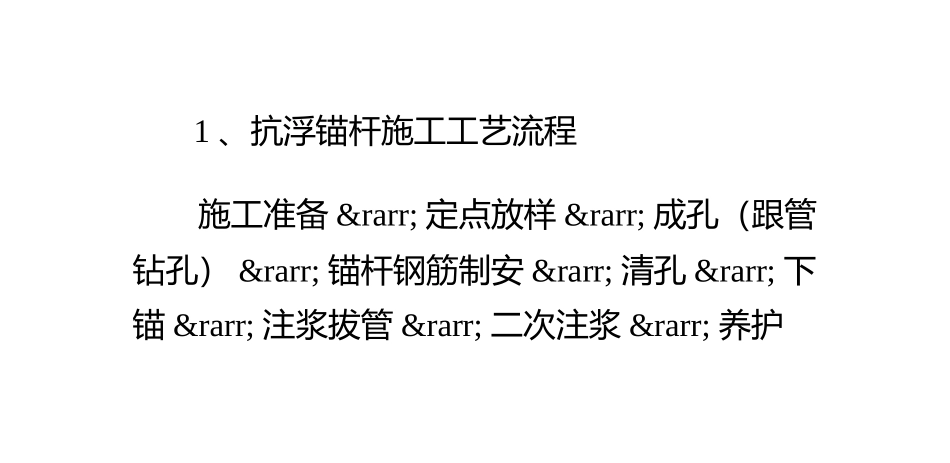

1、抗浮锚杆施工工艺流程施工准备→定点放样→成孔(跟管钻孔)→锚杆钢筋制安→清孔→下锚→注浆拔管→二次注浆→养护→检验2、抗浮锚杆施工钻孔方法跟管钻进0c85f8e锚杆施工www
xingyedajing

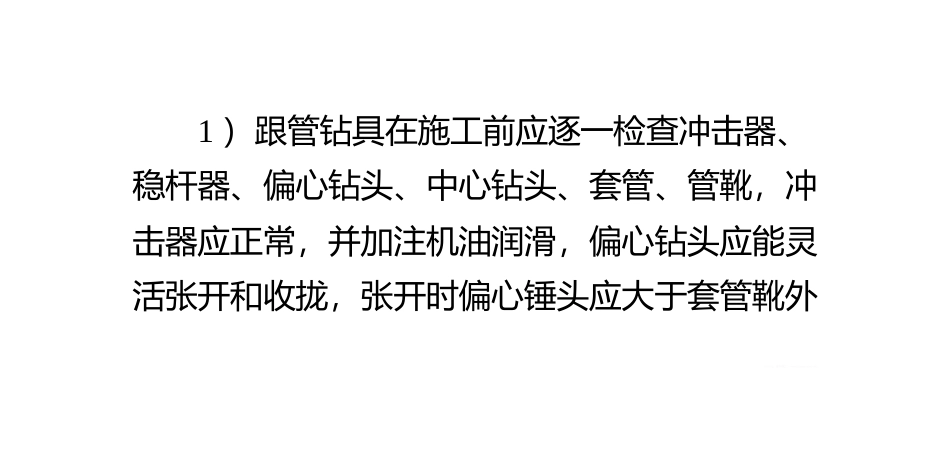

com1)跟管钻具在施工前应逐一检查冲击器、稳杆器、偏心钻头、中心钻头、套管、管靴,冲击器应正常,并加注机油润滑,偏心钻头应能灵活张开和收拢,张开时偏心锤头应大于套管靴外径,连接销及锁紧机构应牢固,钻杆与冲击器和冲击器与偏心钻具的连接应可靠,套管和套管靴无裂纹,凡有影响强度的缺陷不能使用
2)可先用200mm钻头先造孔1
5m左右,给0c85f8e锚杆施工www
xingyedajing
com跟管钻进提供定位和导向作用
3)开钻前,将钻具组装好放入带有套管靴的套管内,让偏心锤头伸出套管靴,正转张开偏心锤头进行钻进
特别注意偏心跟管钻进时,在确认钻头到达孔底后,先回转,待正常后,再开风冲动钻进
4)每钻进0
5m应强风吹孔排粉一次,以保持孔内清洁
吹孔时,中心钻具和上提动距0c85f8e锚杆施工www
xingyedajing
com离应严加控制(以能实现强风吹孔为限),禁止在钻进过程中向上起拔中心钻具或来回倒杆
5)钻进结束或需更换中心钻具时,先将孔底残渣吹尽,脱开中心钻具的回转动力,停止回转,缓慢提升中心钻具至偏心钻头后背与套管靴前端接触为止,用管子钳卡持钻杆,作反时针方向回转,同时缓慢试提中心钻具,当中心钻具可顺利提升时,表明偏心钻头已顺利收拢,这时可0c85f8e锚杆施工www
xingyedajing
com按照常规方法提升中心钻具,直至全部提出中心钻具
6)有时会因孔底残留岩渣过多,偏心钻头回转部分被岩渣卡住而影响偏心钻头的收拢
当试提几次仍不能奏效时,应开动空压机重新对钻孔进行清洗,并使用潜孔锤作短时间,然后再进行试提,如此做法直至提出中心钻具
