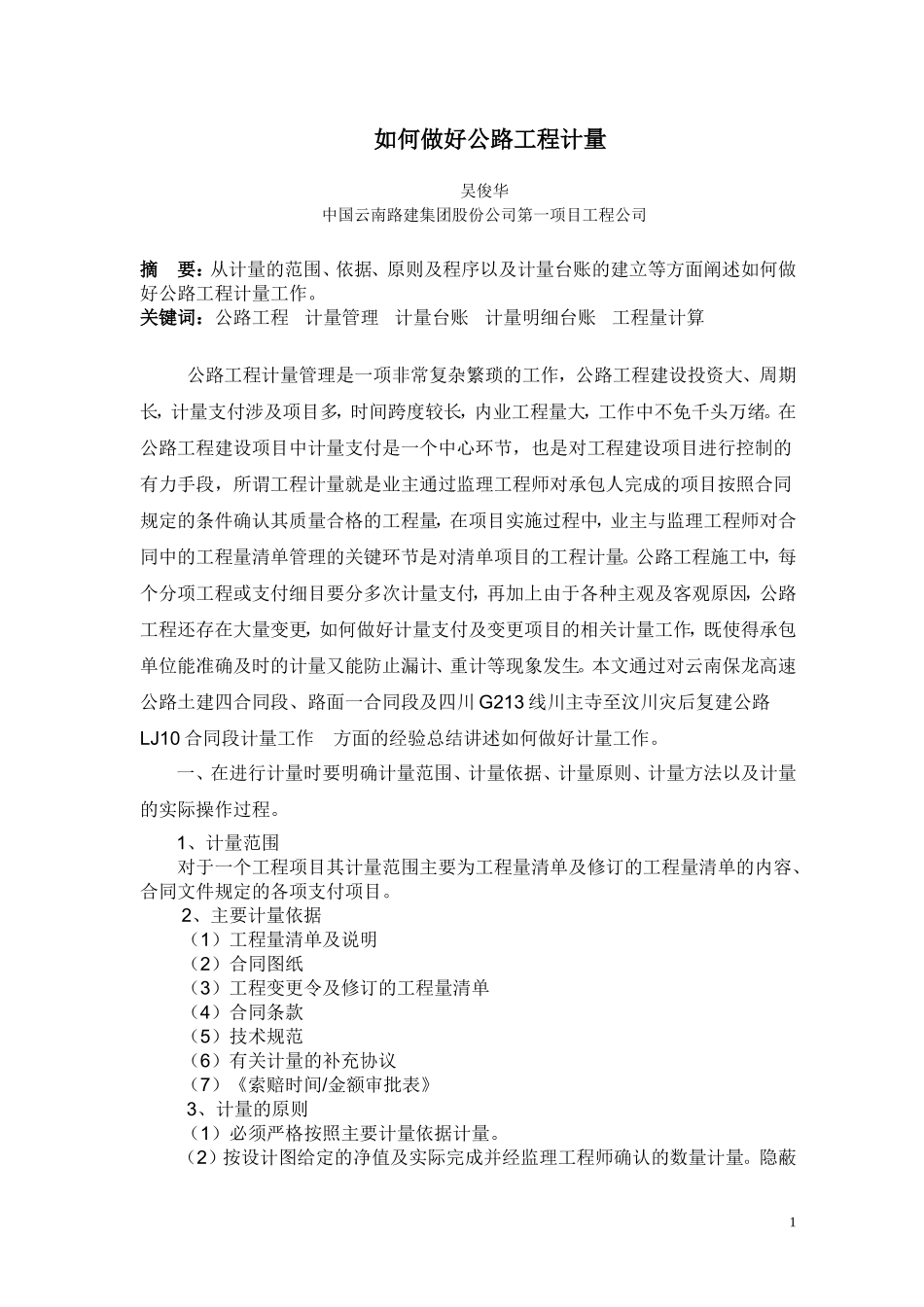

如何做好公路工程计量吴俊华中国云南路建集团股份公司第一项目工程公司摘要:从计量的范围、依据、原则及程序以及计量台账的建立等方面阐述如何做好公路工程计量工作
关键词:公路工程计量管理计量台账计量明细台账工程量计算公路工程计量管理是一项非常复杂繁琐的工作,公路工程建设投资大、周期长,计量支付涉及项目多,时间跨度较长,内业工程量大,工作中不免千头万绪
在公路工程建设项目中计量支付是一个中心环节,也是对工程建设项目进行控制的有力手段,所谓工程计量就是业主通过监理工程师对承包人完成的项目按照合同规定的条件确认其质量合格的工程量,在项目实施过程中,业主与监理工程师对合同中的工程量清单管理的关键环节是对清单项目的工程计量
公路工程施工中,每个分项工程或支付细目要分多次计量支付,再加上由于各种主观及客观原因,公路工程还存在大量变更,如何做好计量支付及变更项目的相关计量工作,既使得承包单位能准确及时的计量又能防止漏计、重计等现象发生
本文通过对云南保龙高速公路土建四合同段、路面一合同段及四川G213线川主寺至汶川灾后复建公路LJ10合同段计量工作方面的经验总结讲述如何做好计量工作
一、在进行计量时要明确计量范围、计量依据、计量原则、计量方法以及计量的实际操作过程
1、计量范围对于一个工程项目其计量范围主要为工程量清单及修订的工程量清单的内容、合同文件规定的各项支付项目
2、主要计量依据(1)工程量清单及说明(2)合同图纸(3)工程变更令及修订的工程量清单(4)合同条款(5)技术规范(6)有关计量的补充协议(7)《索赔时间/金额审批表》3、计量的原则(1)必须严格按照主要计量依据计量
(2)按设计图给定的净值及实际完成并经监理工程师确认的数量计量
隐蔽1工程在覆盖前计量应得到确认,否则应视为承包人应做的附属工作不予计量

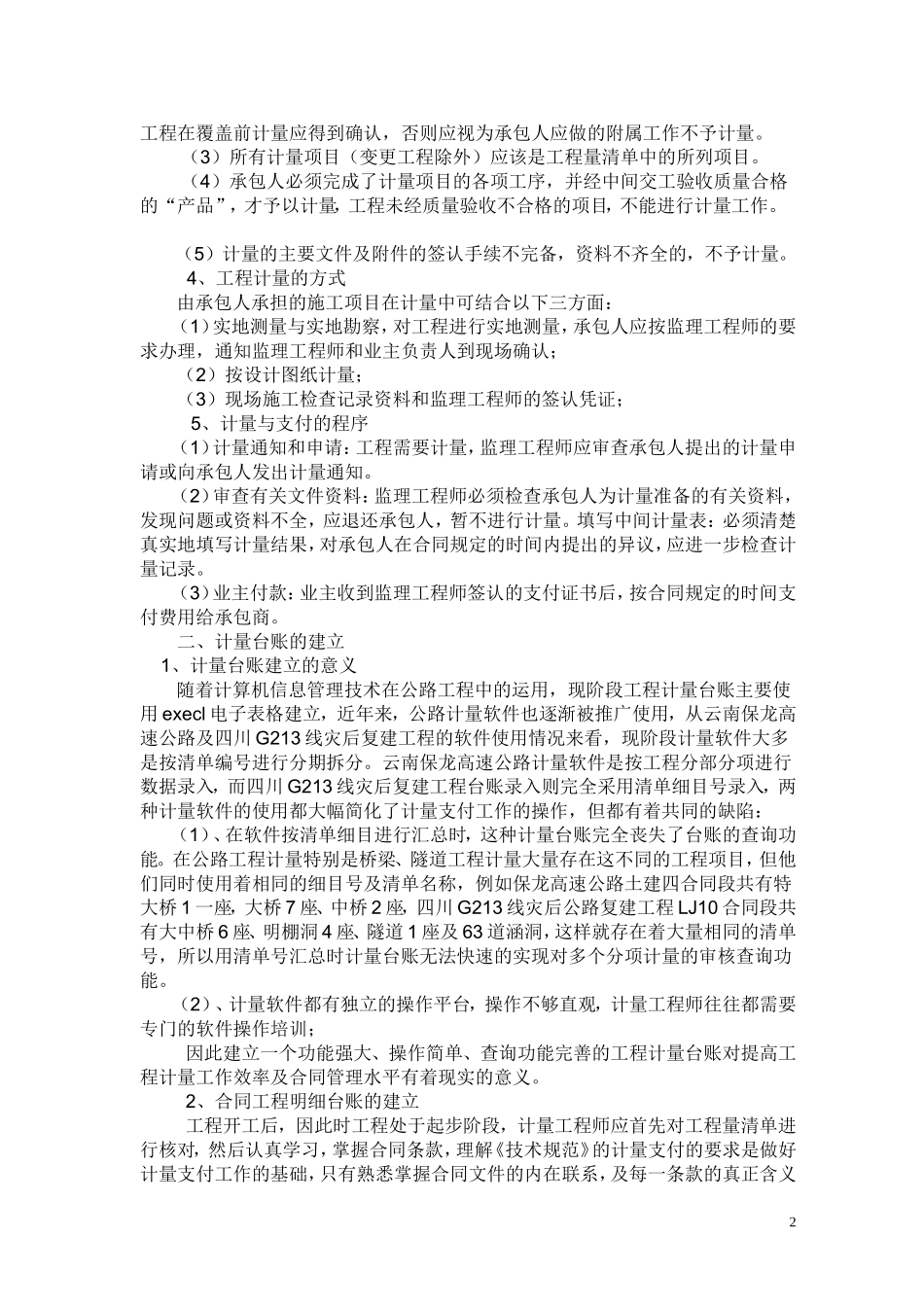

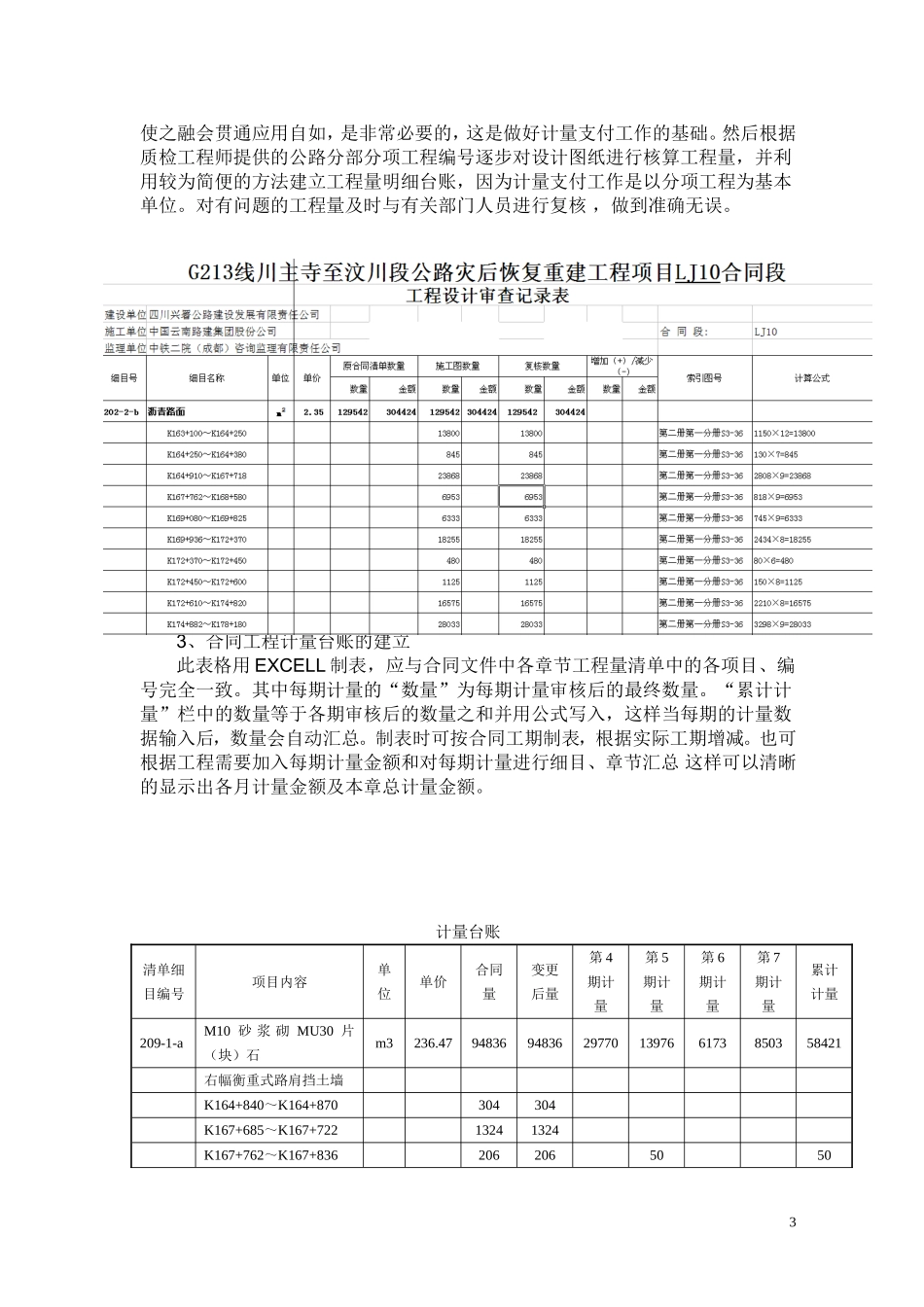

(3)所有计量项目(变更工程除外)应该是工程量清单中的所列项目
