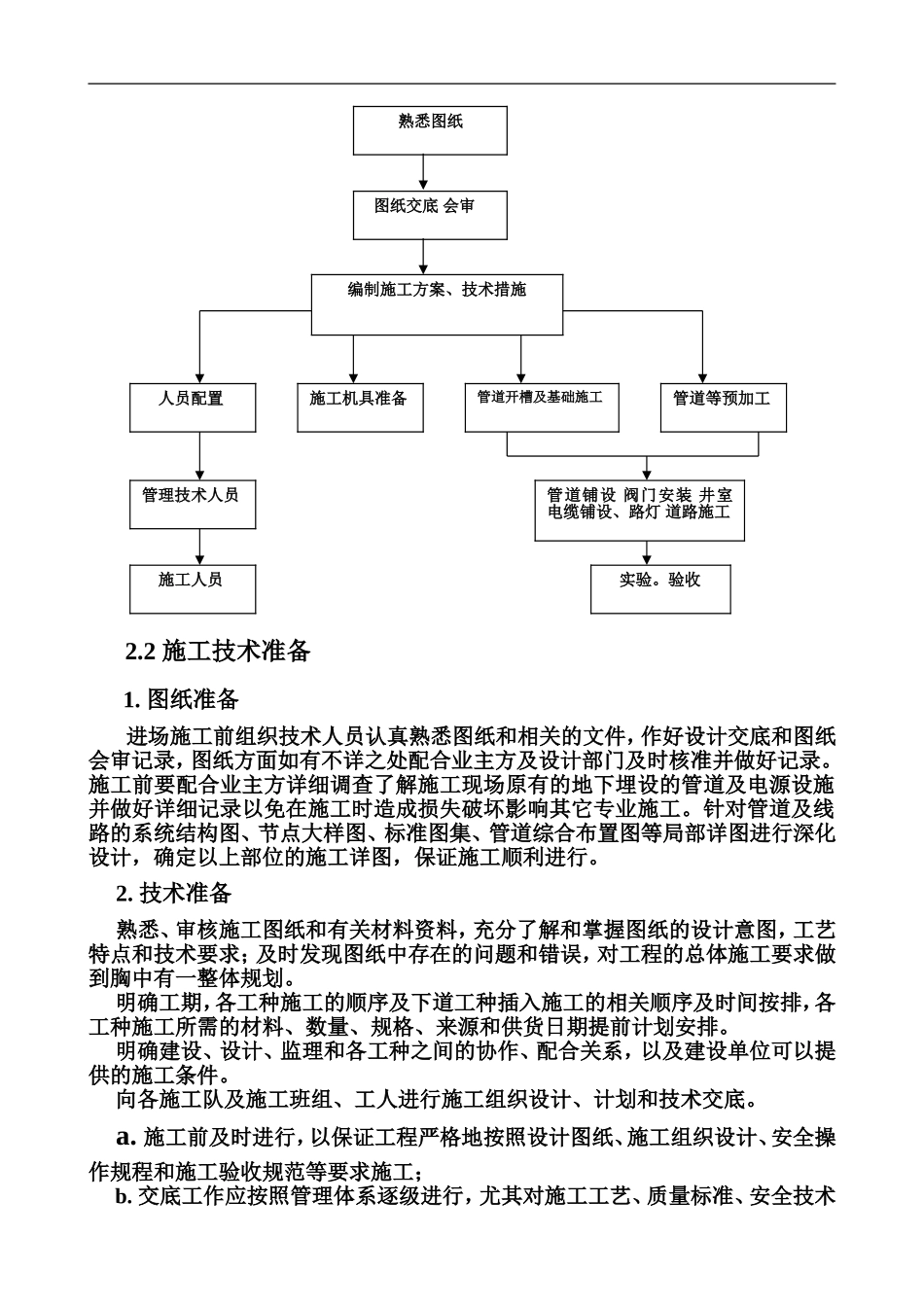

第一章工程概况1.1工程简介:工程名称:联东U谷北京平谷一期市政工程项目位于北京市平谷区兴谷西路,西至平翔路,南至平和街,北至平旺街,建设用地面积约1000亩,一期建设用地面积300亩,项目业态:标准厂房,企业定制厂房,独栋总部办公楼,研发中试楼服务配套设施等,详见施工图。我公司将要准备投标承建施工的工程项目为一期工程的室外排水、道路、热力、给水消防、路灯照明及弱电、围墙等工程项目。1.2编制依据:根据业主方提供的招标文件、室外工程图纸,其中包括室外排水、道路、热力、给水、消防、路灯照明、弱电等专业图。纸、(其中含图集作法)排水:挖沟槽土方设计标高依据《总建-01联东U谷平谷国际企业港项目总平面图2014.8.12(一期报规).dwg》另参见《联东U谷·现场测标高》(现状平均标高的计算依据)、《联东U谷·平谷一期项目-节点详图》。化粪池材质、规格:钢筋混凝土化粪池G13-100QF(国标)图集03S702塑料检查井砌筑材料品种、规格、强度等级:参照图集08SS523第43页雨水口雨水箅子及圈口材质、型号、规格:单箅式平箅雨水口详见图集05S518P33钢筋混凝土雨水调蓄池详见图集做法按10SS705,水池池体参照05S804雨水检查井做法详参照图集02SS521道路:做法参见《联东U谷·平谷国际企业港一期做法详图》铺装参见《联东U谷·平谷国际企业港一期休闲坐凳及广场树池详图》的7节点所示主入口铺装做法参见《联东U谷·平谷国际企业港一期做法详图》围墙做法参见《联东U谷·平谷国际企业港一期--德卡三角型栅栏DK-H21.87m(平头)》、《联东U谷·平谷国际企业港一期--德卡三角型栅栏DK-H21.87m(平头)基础图》其他做法参见《联东U谷·平谷国际企业港一期休闲坐凳及广场树池详图》做法参见《联东U谷·平谷国际企业港一期做法详图》给水:阀门井做法详见图集11BS3洒水栓井做法详见11BS3P60消火栓详见图集13S201P27-34消防:砖砌立式阀门井做法详见11BS3热力:固定支架墩参照图集05N5-49阀门井详国标图集05R410,P68采暖检查室做法详见国标图集05R410-P63、P64弱电:SS手孔井做法见《通信线路安装图集》-05-X101-2-45页SR分支人井做法见《通信线路安装图集》-94-X101-2-41页第二章施工准备2.1施工准备流程图:2.2施工技术准备1.图纸准备进场施工前组织技术人员认真熟悉图纸和相关的文件,作好设计交底和图纸会审记录,图纸方面如有不详之处配合业主方及设计部门及时核准并做好记录。施工前要配合业主方详细调查了解施工现场原有的地下埋设的管道及电源设施并做好详细记录以免在施工时造成损失破坏影响其它专业施工。针对管道及线路的系统结构图、节点大样图、标准图集、管道综合布置图等局部详图进行深化设计,确定以上部位的施工详图,保证施工顺利进行。2.技术准备熟悉、审核施工图纸和有关材料资料,充分了解和掌握图纸的设计意图,工艺特点和技术要求;及时发现图纸中存在的问题和错误,对工程的总体施工要求做到胸中有一整体规划。明确工期,各工种施工的顺序及下道工种插入施工的相关顺序及时间按排,各工种施工所需的材料、数量、规格、来源和供货日期提前计划安排。明确建设、设计、监理和各工种之间的协作、配合关系,以及建设单位可以提供的施工条件。向各施工队及施工班组、工人进行施工组织设计、计划和技术交底。a.施工前及时进行,以保证工程严格地按照设计图纸、施工组织设计、安全操作规程和施工验收规范等要求施工;b.交底工作应按照管理体系逐级进行,尤其对施工工艺、质量标准、安全技术管理技术人员施工人员实验。验收管道铺设阀门安装井室电缆铺设、路灯道路施工熟悉图纸图纸交底会审编制施工方案、技术措施人员配置施工机具准备管道开槽及基础施工管道等预加工措施、成本控制等措施和施工验收规范的要求;新材料、新技术和新工艺的实施方案和保证措施;图纸会审中所确定的有关部位设计变更和设计核定等事项要交代明确。交底的方式采用书面形式、口头形式和现场示范等多种形式。c.施工班组在接受交底后,应明确任务及作好分工协作,同时建立建全岗位责任制和保证措施。3•施工物资准备材料、设备、配件、机具等是保证施工顺利进行的物资基础,各种物资...
