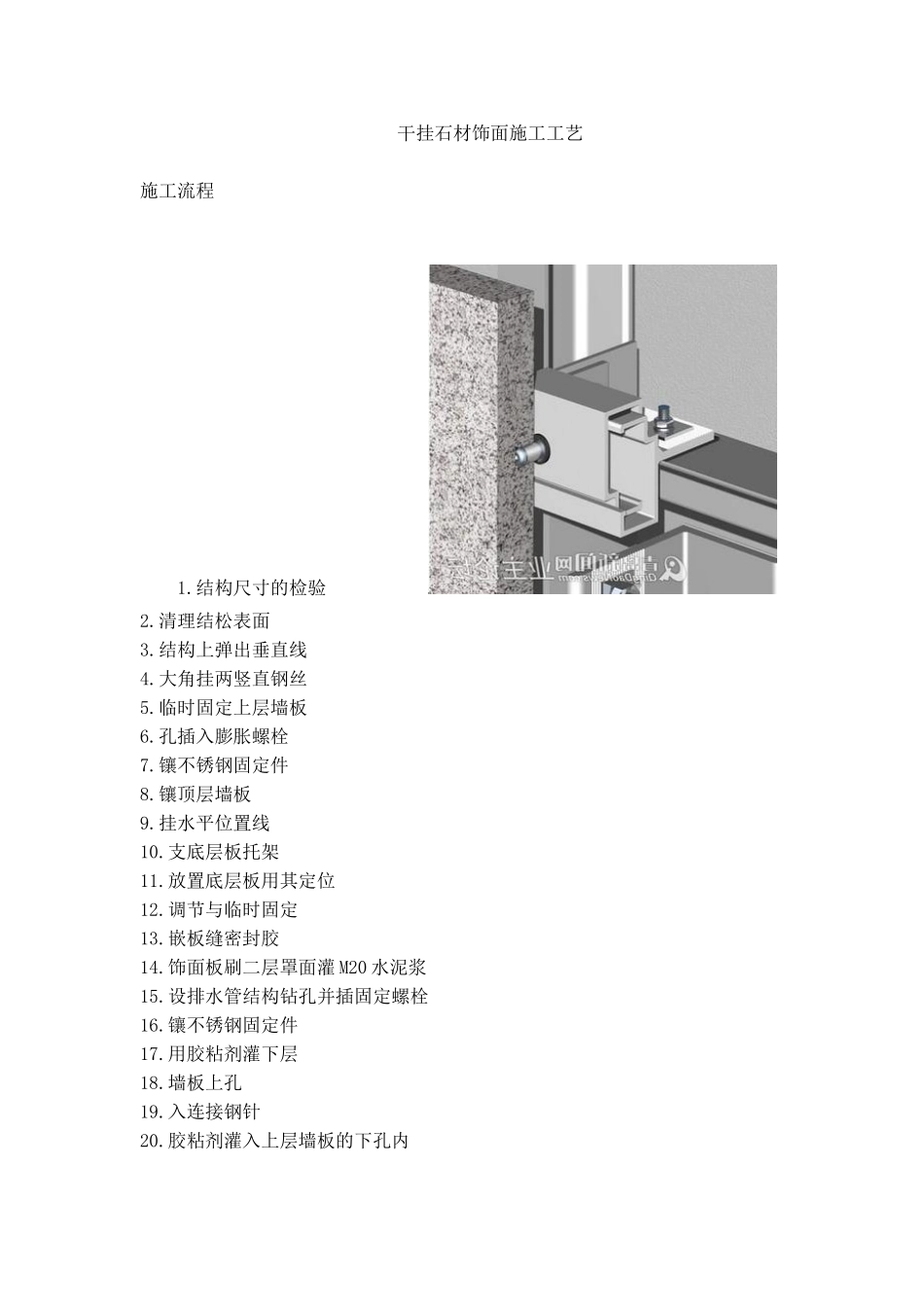

干挂石材饰面施工工艺施工流程1
结构尺寸的检验2
清理结松表面3
结构上弹出垂直线4
大角挂两竖直钢丝5
临时固定上层墙板6
孔插入膨胀螺栓7
镶不锈钢固定件8
镶顶层墙板9
挂水平位置线10
支底层板托架11
放置底层板用其定位12
调节与临时固定13
嵌板缝密封胶14
饰面板刷二层罩面灌M20水泥浆15
设排水管结构钻孔并插固定螺栓16
镶不锈钢固定件17
用胶粘剂灌下层18
墙板上孔19
入连接钢针20

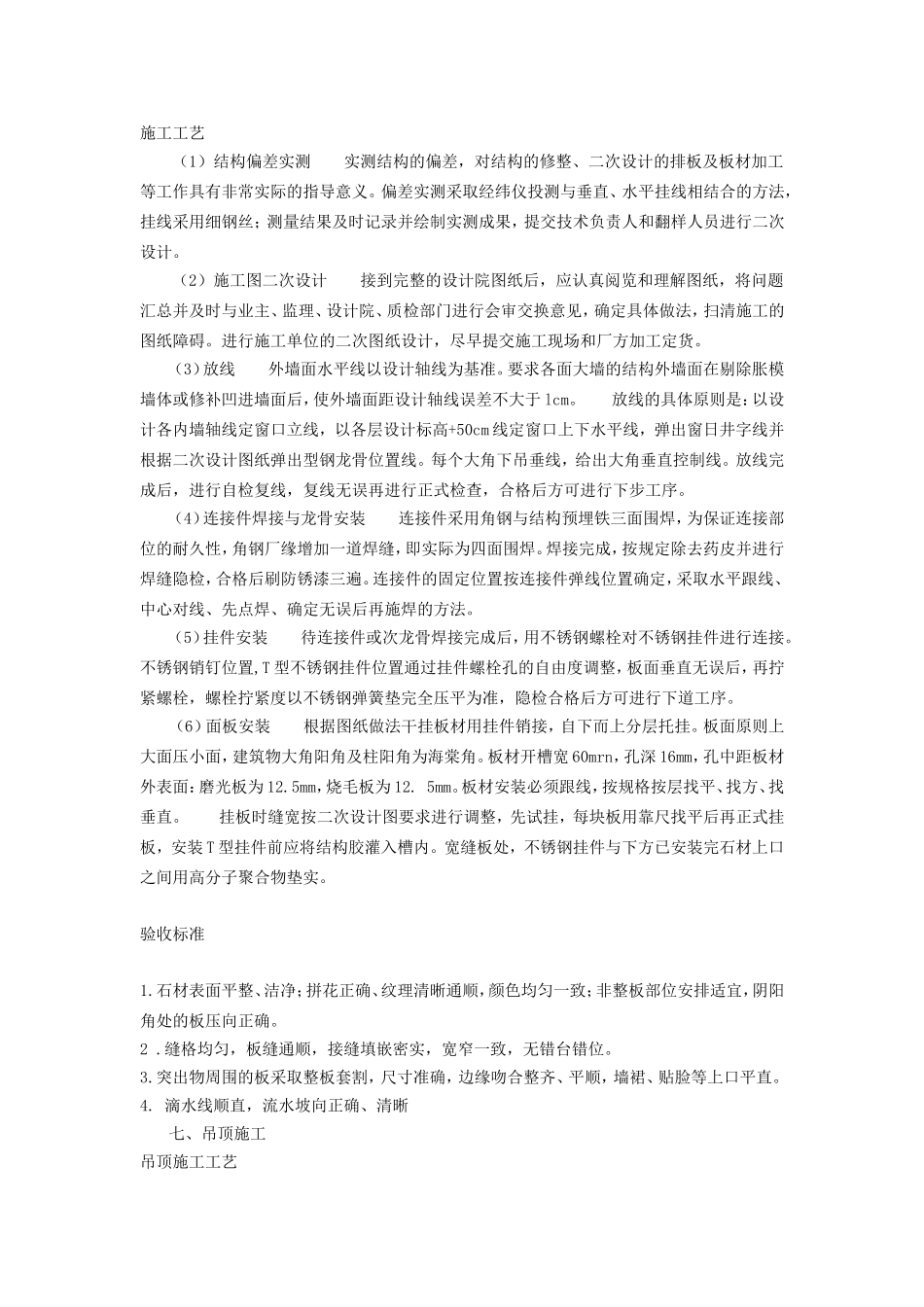

胶粘剂灌入上层墙板的下孔内施工工艺(1)结构偏差实测实测结构的偏差,对结构的修整、二次设计的排板及板材加工等工作具有非常实际的指导意义
偏差实测采取经纬仪投测与垂直、水平挂线相结合的方法,挂线采用细钢丝;测量结果及时记录并绘制实测成果,提交技术负责人和翻样人员进行二次设计
(2)施工图二次设计接到完整的设计院图纸后,应认真阅览和理解图纸,将问题汇总并及时与业主、监理、设计院、质检部门进行会审交换意见,确定具体做法,扫清施工的图纸障碍
进行施工单位的二次图纸设计,尽早提交施工现场和厂方加工定货
(3)放线外墙面水平线以设计轴线为基准
要求各面大墙的结构外墙面在剔除胀模墙体或修补凹进墙面后,使外墙面距设计轴线误差不大于lcm
放线的具体原则是:以设计各内墙轴线定窗口立线,以各层设计标高+50cm线定窗口上下水平线,弹出窗日井字线并根据二次设计图纸弹出型钢龙骨位置线
每个大角下吊垂线,给出大角垂直控制线
放线完成后,进行自检复线,复线无误再进行正式检查,合格后方可进行下步工序
(4)连接件焊接与龙骨安装连接件采用角钢与结构预埋铁三面围焊,为保证连接部位的耐久性,角钢厂缘增加一道焊缝,即实际为四面围焊
焊接完成,按规定除去药皮并进行焊缝隐检,合格后刷防锈漆三遍
连接件的固定位置按连接件弹线位置确定,采取水平跟线、中心对线、先点焊、确定无误后再施焊的方法

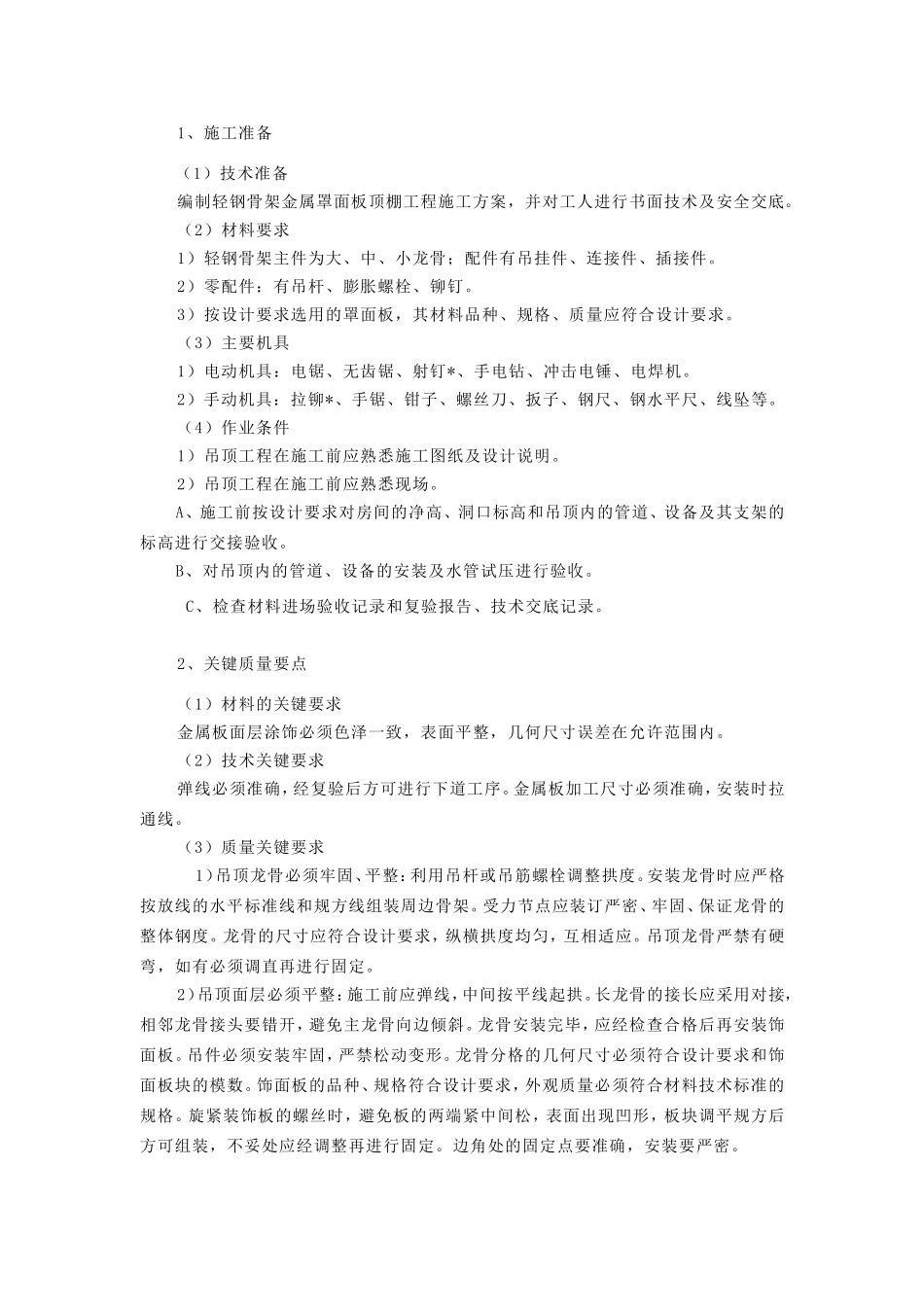

(5)挂件安装待连接件
