技术交底交底单位太原市第一建筑工程集团有限公司交底人接底单位钢筋班组接底人分部分项名称清水池池壁交底时间一、技术准备熟悉施工图纸,并依据图纸或设计变更、规范、标准等技术资料确定其是否有效
进行下料,且下料长度必须符合图纸及规范要求
二、机具准备钢筋钩子、撬棍、扳子、绑扎架、钢丝刷、尺子等三、材料准备成型钢筋、钢丝、垫块等四、作业条件1、钢筋进场后应检查是否有出厂证明、复试报告,并按施工总平面布置图指定的位置,按规格使用部位、编号分别加垫木堆放
2、做好抄平放线工作,弹好水平标高线、墙柱尺寸线
3、根据弹好的尺寸线,对钢筋的位置、数量、长度严格按图纸要求绑扎,如不符合要求应进行调整
绑扎前先摆筋,并将锈蚀、水泥砂浆等污垢清理干净
五、施工工艺钢筋绑扎与安装施工工艺:池壁竖向筋放样→插筋并固定→画墙体水平筋间距线→绑扎水平筋→绑扎横、纵向钢筋→保护层垫块及拉钩→预埋件安装隐蔽→检查验收1
钢筋保护层控制:根据钢筋混凝土规范及设计要求确定混凝土的保护层
墙筋采用塑料垫块控制保护层
2.钢筋间距控制为了控制好楼板钢筋上下位置关系以及梁与梁之间、梁与板之间以及梁与柱之间的钢筋穿插,采取钢筋定位措施
墙体水平筋间距与柱箍筋间距根据图纸要求必须要提前在竖向钢筋上画定位线,以保证水平方向上钢筋间距合乎图纸要求,竖向钢筋间距应按照放线定位与图纸要求定位摆放,注意钢筋固定,保证浇筑完成前不能变形
核对半成品钢筋的规格、直径、尺寸、数量等是否与配料单一致,如有错误应及时纠正和增补
保证剪力墙钢筋严格按照图纸要求,保证墙体竖向与水平垂直度,转角处处理到位
绑扎要求:严格安要求采用满扎,不允许跳绑或者梅花绑扎
拉钩按照400mm一道,采用梅花型布置绑扎,不允许漏绑、不绑、少绑,重点部位要严格控制

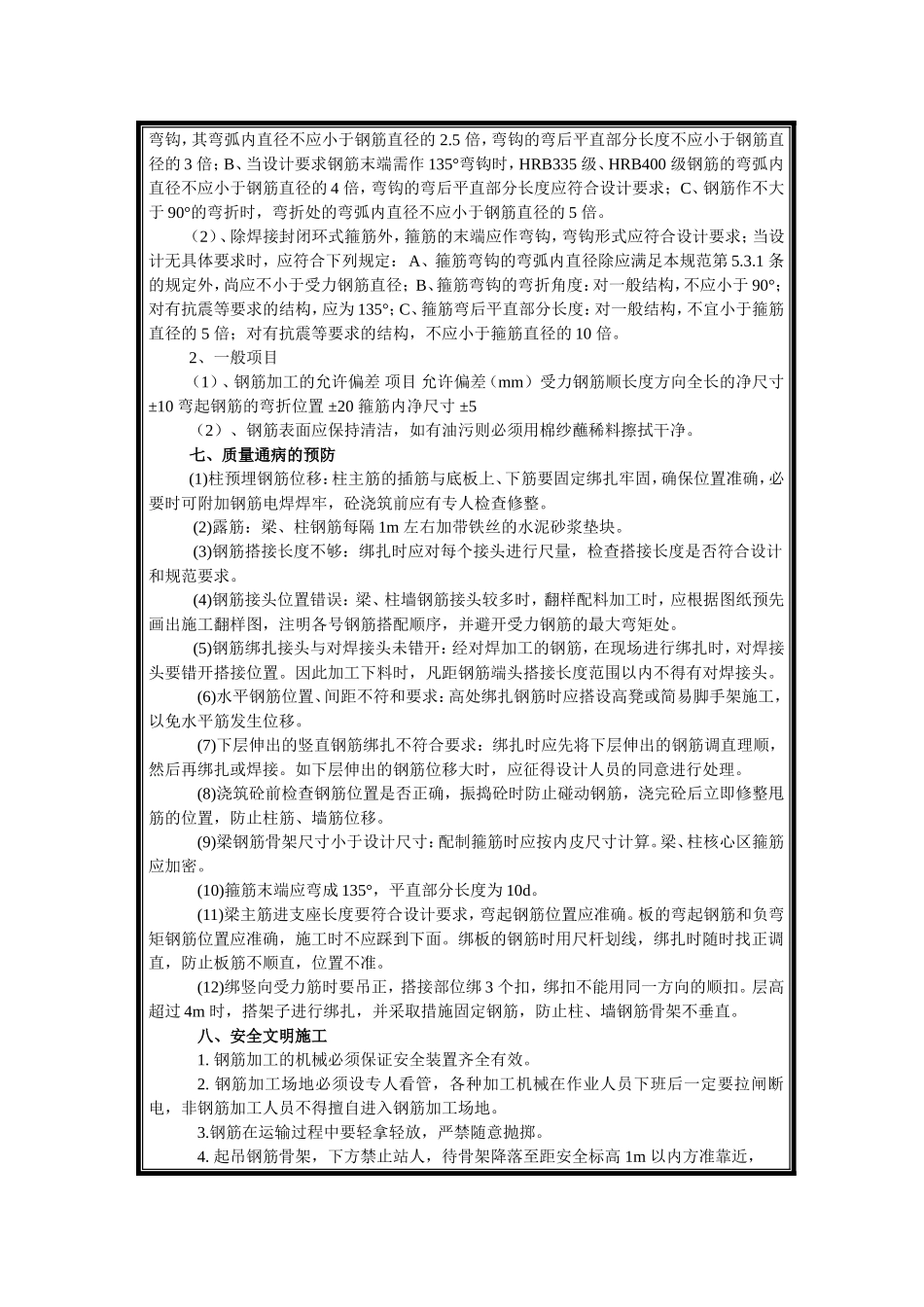

六、质量控制1、主控项目(1)、受力钢筋的弯钩和弯折应符合下列规定:A、HPB235级钢
