一、花岗石材质量控制1
花岗石供应商确定之后,派人驻现场监督加工,当荒料开成大板后,要求供应商进一步对材料和斑纹颜色作严格挑选分类
定样品进行封存,同一板材上,切出四块板材,业主方、监理、总包方处留样品一块,项目部留一块样品;公司采购部留一块样品,供货商留一块样品,以便对照
项目部派人到供应商厂家蹲点,监督发货的质量,包括色差、尺寸,同样品对照
控制色差的办法将花岗石放在阳光充足处,人在2米外观察,颜色基本调和
一般正常情况下我司会依据立面编号图每次下同一立面的石材,提供给供货商,进行切割加工,一个立面为一批(若量大则分为2批)依此类推,确保同一立面花岗石颜色调和
二、花岗石材质量控制1
施工流程测量放线→预埋工作→连接件的安装→钢龙骨安装→避雷系统安装→层间防火层的安装→面材安装→打胶2
1测量放线:a
施工放线工首先与总包方确定好基准轴线和水准点
再用经伟仪在底楼放出四大角控制线以及拐角控制线,用激光垂直仪,将控制点引至顶层或标准层处定位
将土建提供的基准中心线、水平线进行复测,无误后放钢线,定出幕墙安装基准线
为保证不受其它因素影响,垂直钢线每3层一个固定支点,水平钢线每7米一个固定支点
放完线后,每层楼用水平仪检测,调准
2预埋工作a
预埋件节点板与主体连接必须紧密平整,主体结构不平整处要剔凿,剔凿后用角磨
预埋件节点板位置必须准确
后埋处理螺杆锚入时必须保持垂直混凝土面,不允许上倾或下斜,确保有充分的锚固深度,锚入后拧紧时不允许连杆转动
螺杆锁紧时扭矩力必须达到规范和设计要求
3连接件的安装a

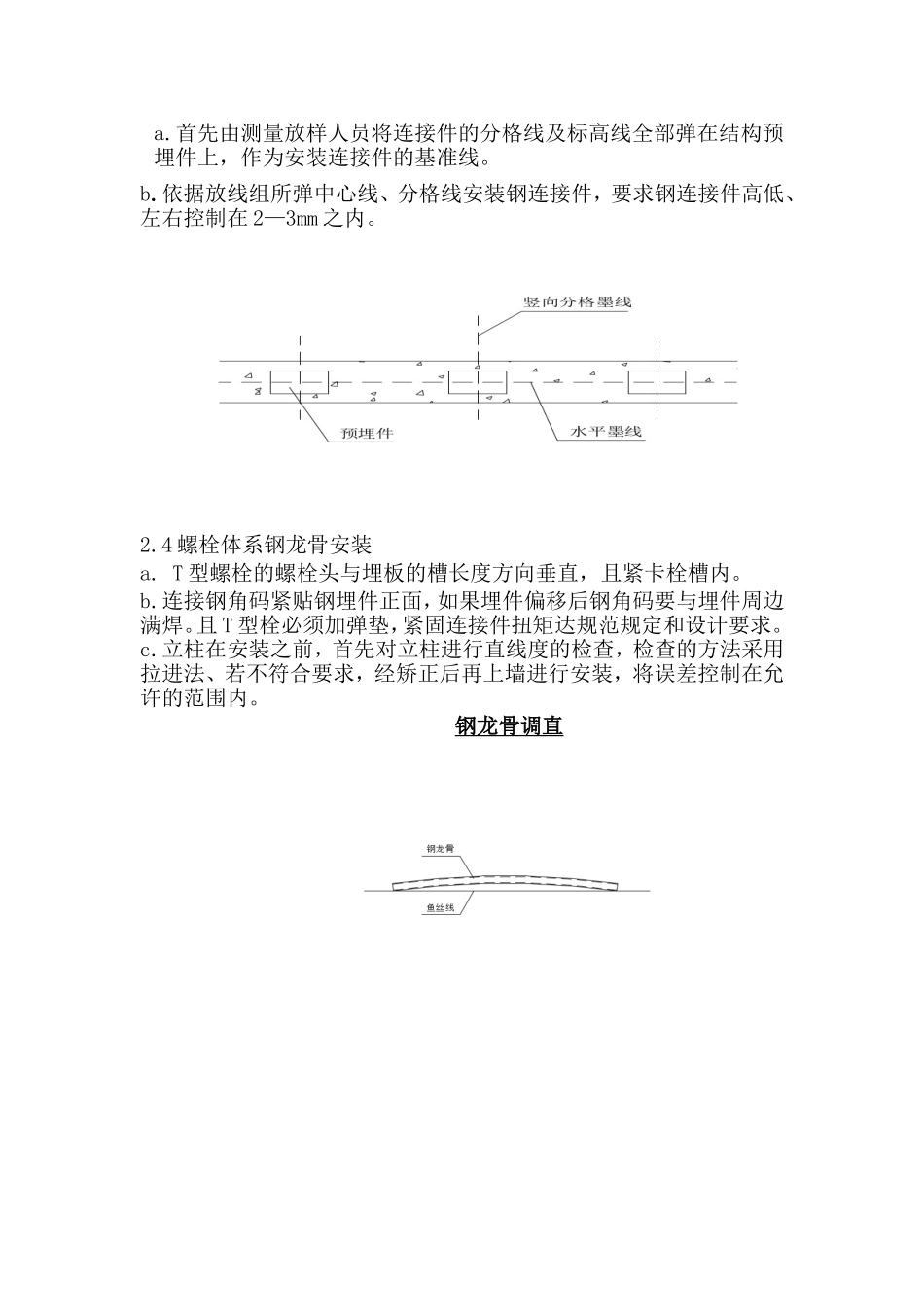

首先由测量放样人员将连接件的分格线及标高线全部弹在结构预埋件上,作为安装连接件的基准线
依据放线组所弹中心线、分格线安装钢连接件,要求钢连接件高低、左右控制在2—3mm之内
4螺栓体系钢龙骨安装a

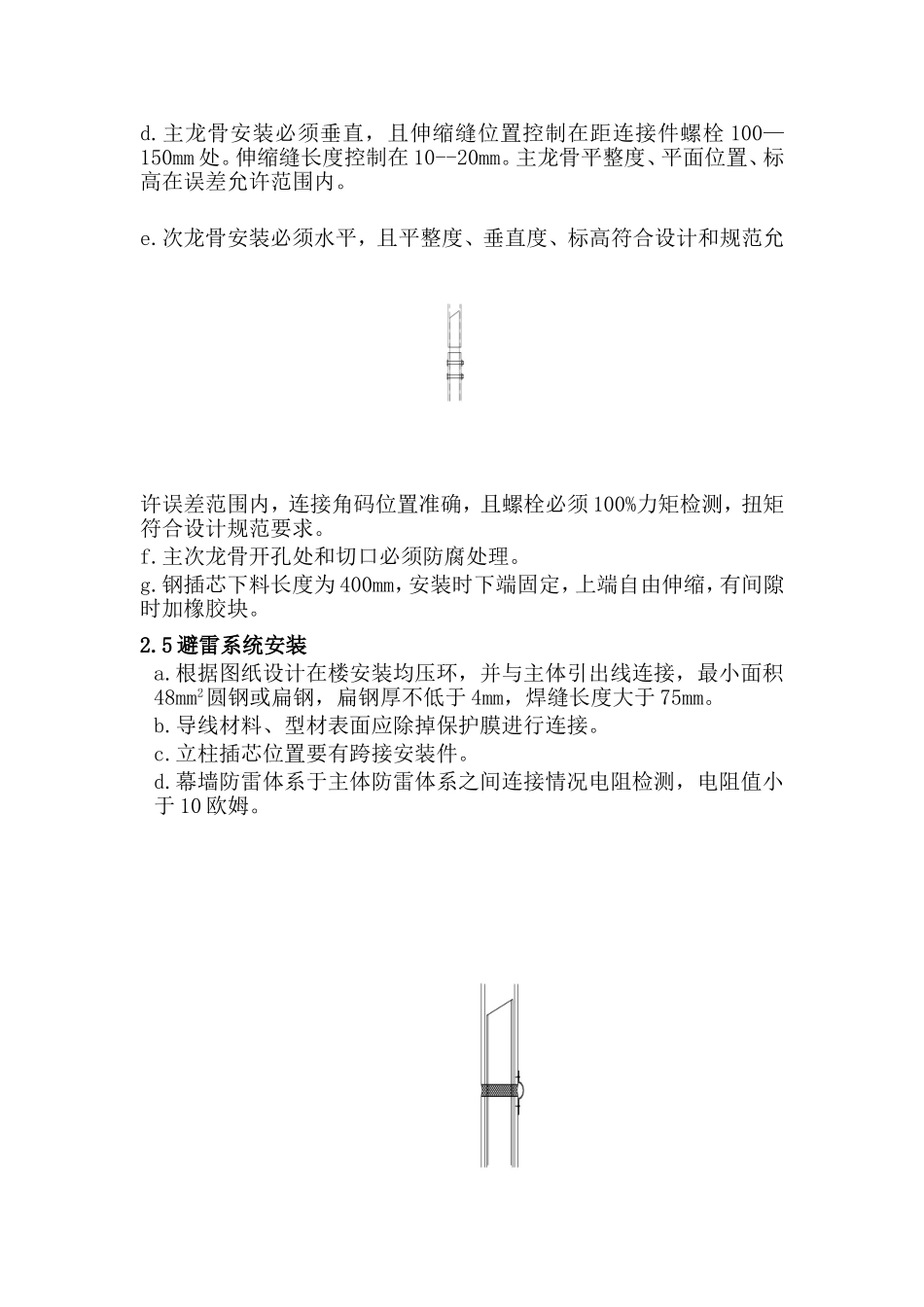

T型螺栓的螺栓头
