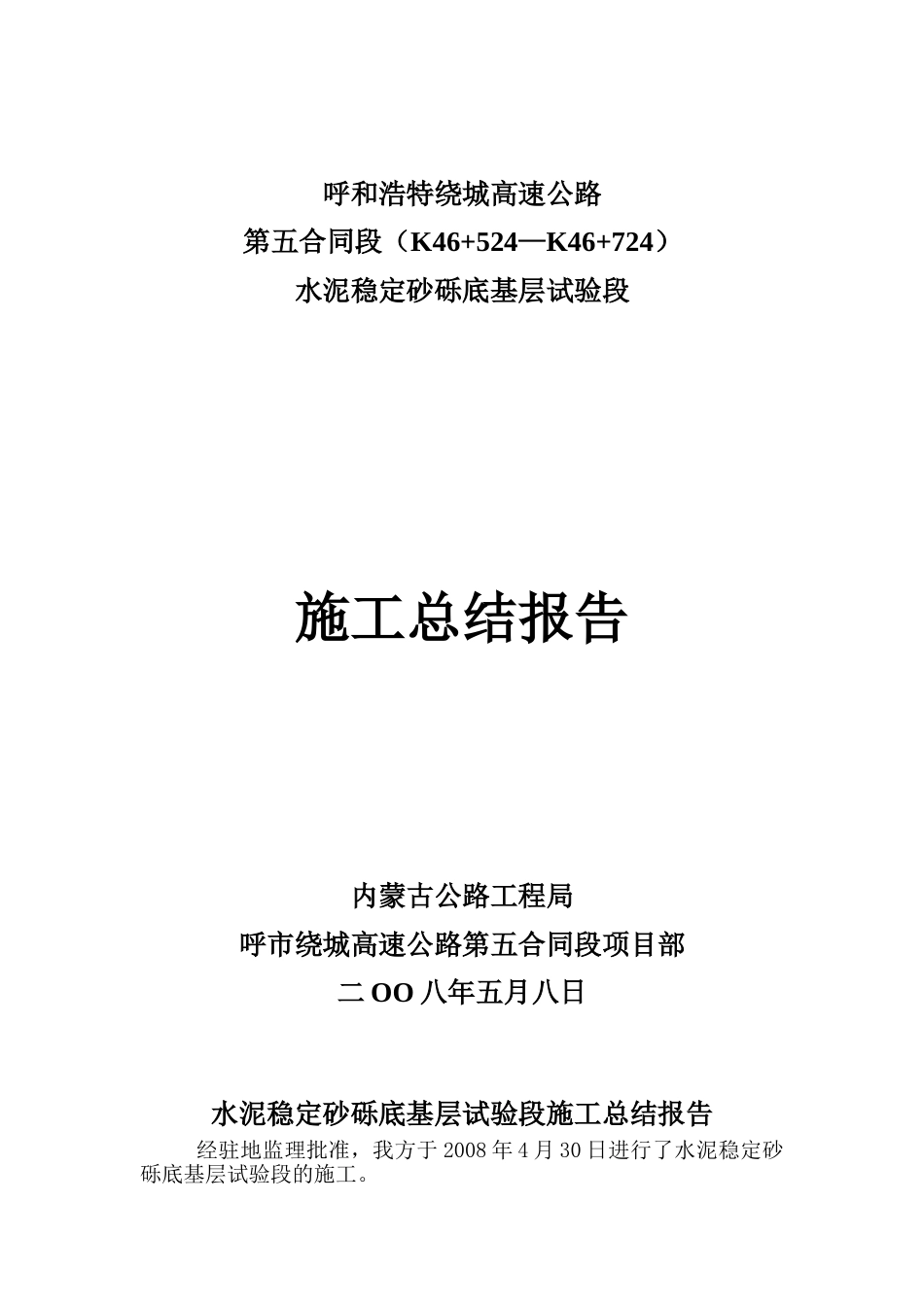

呼和浩特绕城高速公路第五合同段(K46+524—K46+724)水泥稳定砂砾底基层试验段施工总结报告内蒙古公路工程局呼市绕城高速公路第五合同段项目部二OO八年五月八日水泥稳定砂砾底基层试验段施工总结报告经驻地监理批准,我方于2008年4月30日进行了水泥稳定砂砾底基层试验段的施工

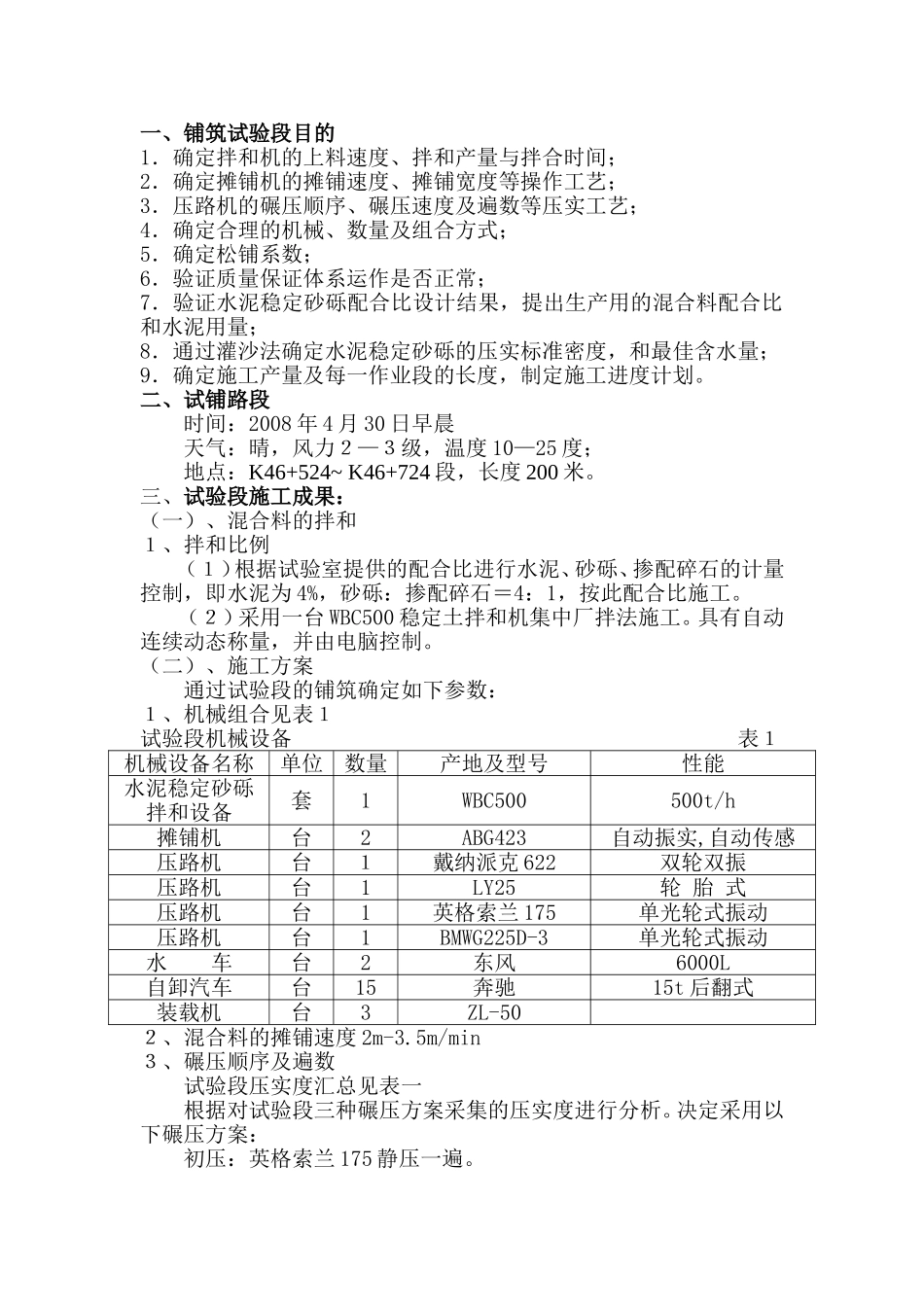

一、铺筑试验段目的1.确定拌和机的上料速度、拌和产量与拌合时间;2.确定摊铺机的摊铺速度、摊铺宽度等操作工艺;3.压路机的碾压顺序、碾压速度及遍数等压实工艺;4.确定合理的机械、数量及组合方式;5.确定松铺系数;6.验证质量保证体系运作是否正常;7.验证水泥稳定砂砾配合比设计结果,提出生产用的混合料配合比和水泥用量;8.通过灌沙法确定水泥稳定砂砾的压实标准密度,和最佳含水量;9.确定施工产量及每一作业段的长度,制定施工进度计划
二、试铺路段时间:2008年4月30日早晨天气:晴,风力2—3级,温度10—25度;地点:K46+524~K46+724段,长度200米
三、试验段施工成果:(一)、混合料的拌和1、拌和比例(1)根据试验室提供的配合比进行水泥、砂砾、掺配碎石的计量控制,即水泥为4%,砂砾:掺配碎石=4:1,按此配合比施工
(2)采用一台WBC500稳定土拌和机集中厂拌法施工
具有自动连续动态称量,并由电脑控制
(二)、施工方案通过试验段的铺筑确定如下参数:1、机械组合见表1试验段机械设备表1机械设备名称单位数量产地及型号性能水泥稳定砂砾拌和设备套1WBC500500t/h摊铺机台2ABG423自动振实,自动传感压路机台1戴纳派克622双轮双振压路机台1LY25轮胎式压路机台1英格索兰175单光轮式振动压路机台1BMWG225D-3单光轮式振动水车台2东风6000L自卸汽车台15奔驰15t后翻式装载机台3ZL-502、混合料的摊铺速度2m-3

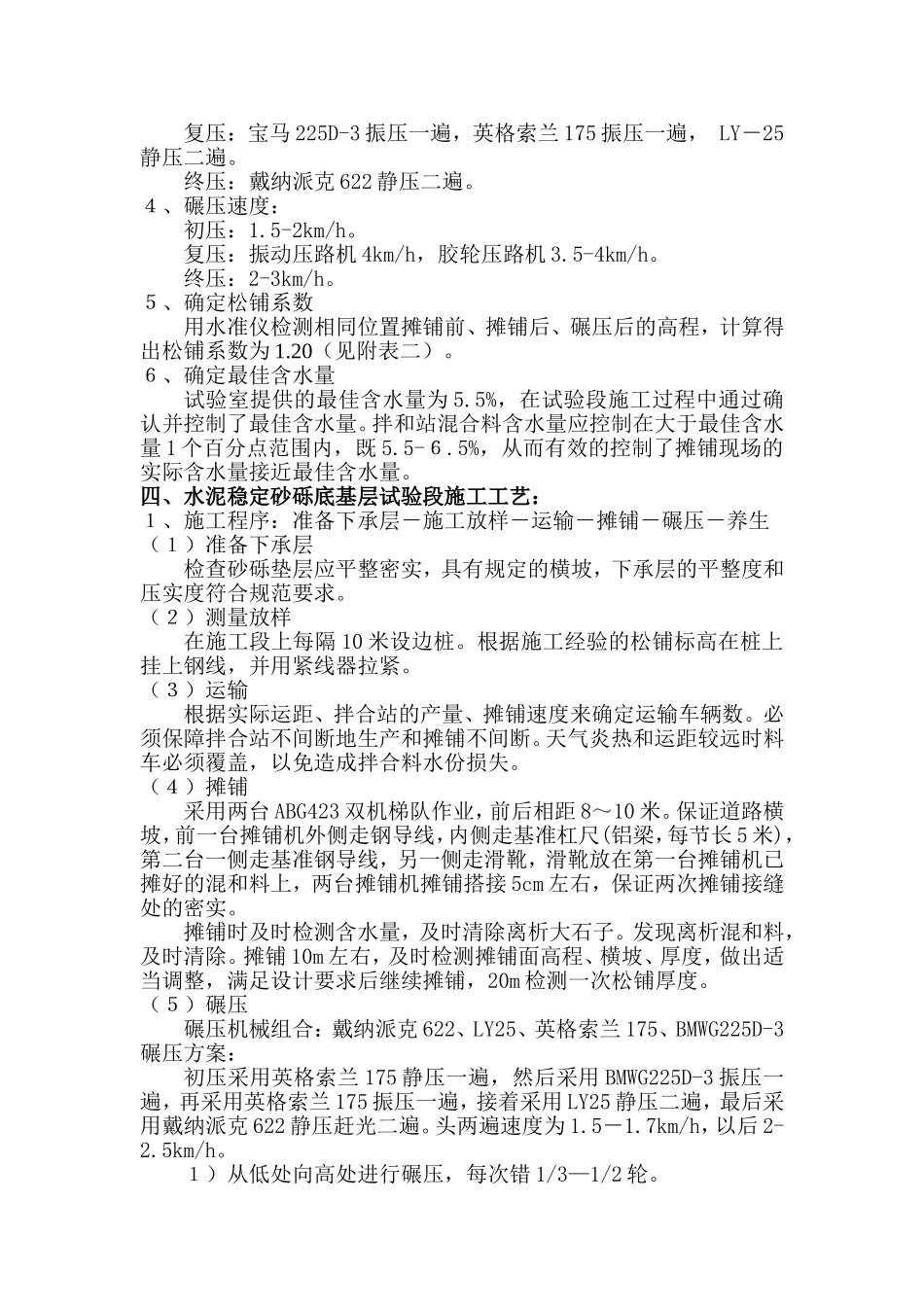

5m/min3、碾压顺序及遍数试验段压实度汇总见
