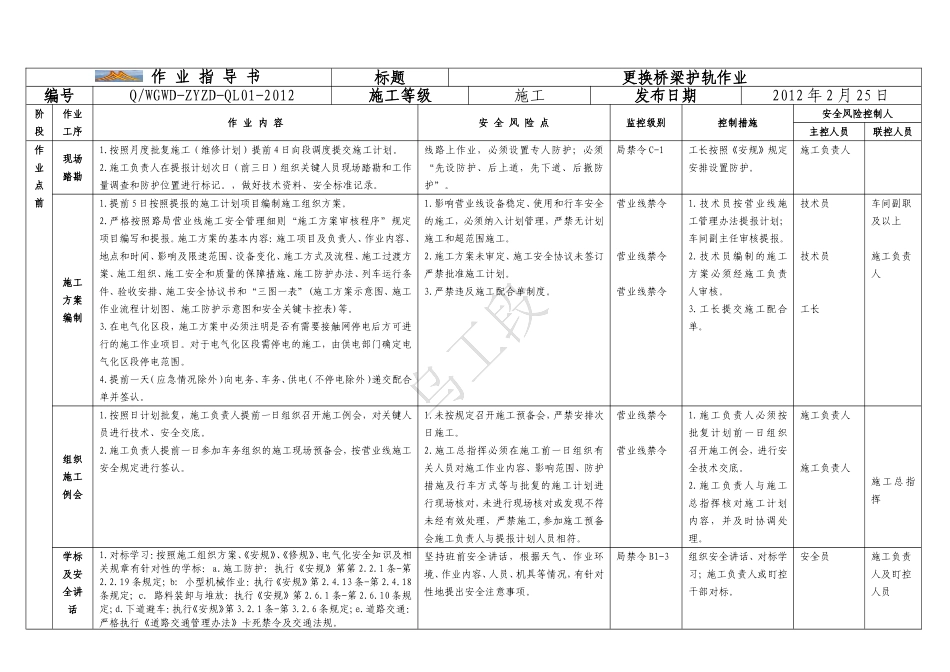

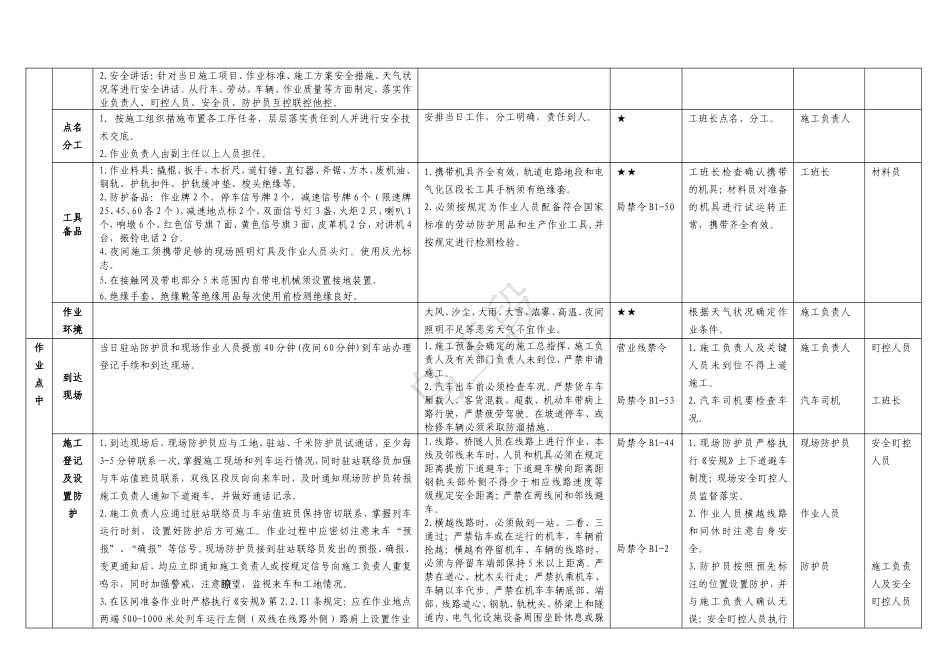

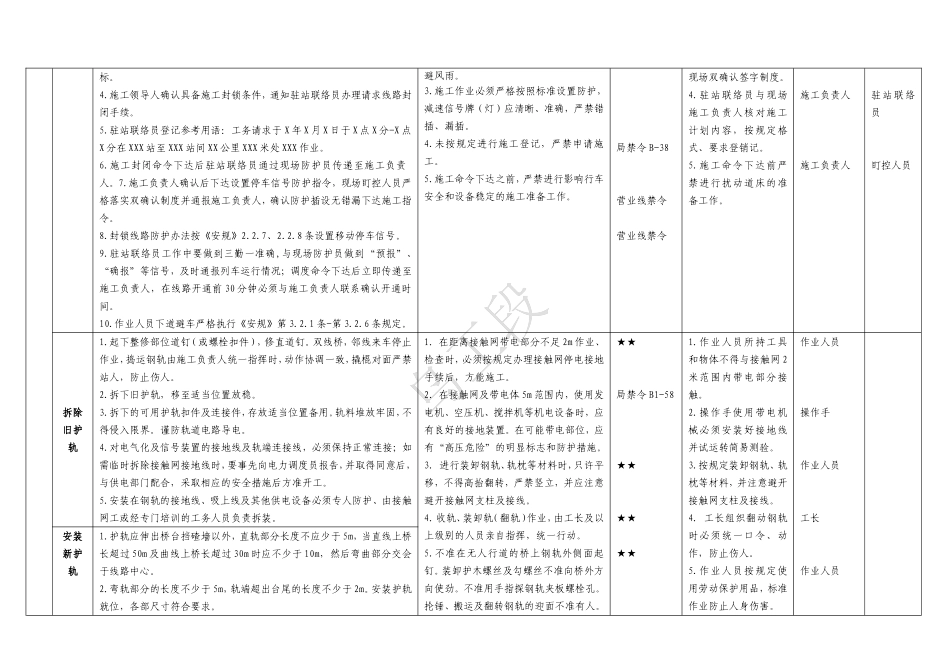

作业指导书标题更换桥梁护轨作业编号Q/WGWD-ZYZD-QL01-2012施工等级施工发布日期2012年2月25日阶段作业工序作业内容安全风险点监控级别控制措施安全风险控制人主控人员联控人员作业点前现场踏勘1
按照月度批复施工(维修计划)提前4日向段调度提交施工计划
施工负责人在提报计划次日(前三日)组织关键人员现场踏勘和工作量调查和防护位置进行标记
,做好技术资料、安全标准记录
线路上作业,必须设置专人防护;必须“先设防护、后上道,先下道、后撤防护”
局禁令C-1工长按照《安规》规定安排设置防护
施工负责人施工方案编制1
提前5日按照提报的施工计划项目编制施工组织方案
严格按照路局营业线施工安全管理细则“施工方案审核程序”规定项目编写和提报
施工方案的基本内容:施工项目及负责人、作业内容、地点和时间、影响及限速范围、设备变化、施工方式及流程、施工过渡方案、施工组织、施工安全和质量的保障措施、施工防护办法、列车运行条件、验收安排、施工安全协议书和“三图一表”(施工方案示意图、施工作业流程计划图、施工防护示意图和安全关键卡控表)等
在电气化区段,施工方案中必须注明是否有需要接触网停电后方可进行的施工作业项目
对于电气化区段需停电的施工,由供电部门确定电气化区段停电范围
提前一天(应急情况除外)向电务、车务、供电(不停电除外)递交配合单并签认
影响营业线设备稳定、使用和行车安全的施工,必须纳入计划管理,严禁无计划施工和超范围施工
施工方案未审定、施工安全协议未签订严禁批准施工计划
严禁违反施工配合单制度
营业线禁令营业线禁令营业线禁令1
技术员按营业线施工管理办法提报计划;车间副主任审核提报
技术员编制的施工方案必须经施工负责人审核
工长提交施工配合单
技术员技术员工长车间副职及以上施工负责人组织施工例会1
按照日计划批复,施工负责人提前一
