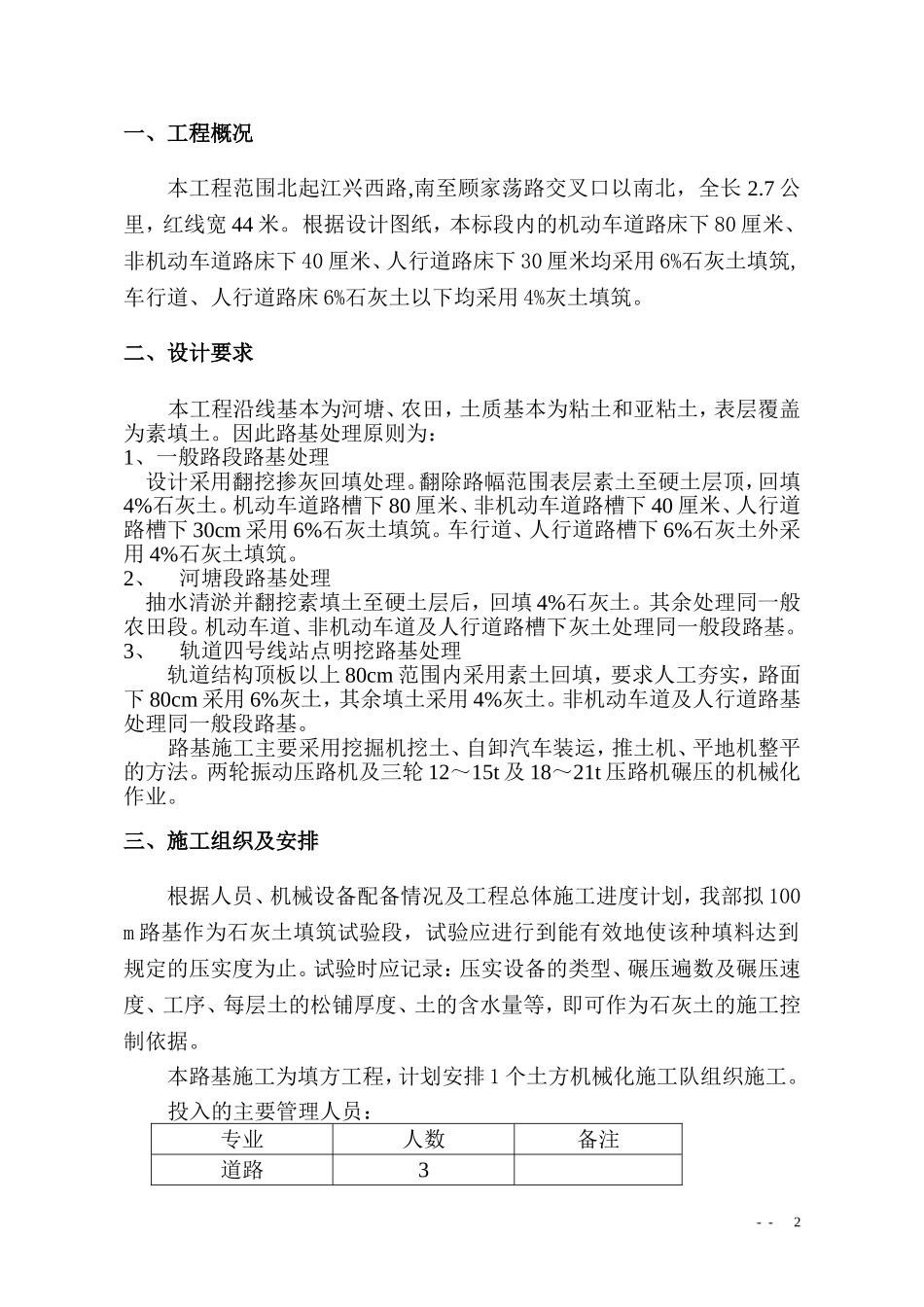

吴江市秋枫路(顾家荡路-江兴西路)工程石灰土填筑专项施工方案江苏北方路桥集团有限公司秋枫路工程项目经理部2013年12月10日目录一、工程概况................................................................................................2二、设计要求................................................................................................2三、施工组织及安排....................................................................................2四、施工方案................................................................................................2五、路基施工主要机械设备配备表............................................................6六、雨季的施工措施....................................................................................6七、技术保证措施........................................................................................7八、质量保证措施........................................................................................7九、安全保证措施........................................................................................8十、大气环境及粉尘的防治措施................................................................9--1一、工程概况本工程范围北起江兴西路,南至顾家荡路交叉口以南北,全长2.7公里,红线宽44米。根据设计图纸,本标段内的机动车道路床下80厘米、非机动车道路床下40厘米、人行道路床下30厘米均采用6%石灰土填筑,车行道、人行道路床6%石灰土以下均采用4%灰土填筑。二、设计要求本工程沿线基本为河塘、农田,土质基本为粘土和亚粘土,表层覆盖为素填土。因此路基处理原则为:1、一般路段路基处理设计采用翻挖掺灰回填处理。翻除路幅范围表层素土至硬土层顶,回填4%石灰土。机动车道路槽下80厘米、非机动车道路槽下40厘米、人行道路槽下30cm采用6%石灰土填筑。车行道、人行道路槽下6%石灰土外采用4%石灰土填筑。2、河塘段路基处理抽水清淤并翻挖素填土至硬土层后,回填4%石灰土。其余处理同一般农田段。机动车道、非机动车道及人行道路槽下灰土处理同一般段路基。3、轨道四号线站点明挖路基处理轨道结构顶板以上80cm范围内采用素土回填,要求人工夯实,路面下80cm采用6%灰土,其余填土采用4%灰土。非机动车道及人行道路基处理同一般段路基。路基施工主要采用挖掘机挖土、自卸汽车装运,推土机、平地机整平的方法。两轮振动压路机及三轮12~15t及18~21t压路机碾压的机械化作业。三、施工组织及安排根据人员、机械设备配备情况及工程总体施工进度计划,我部拟100m路基作为石灰土填筑试验段,试验应进行到能有效地使该种填料达到规定的压实度为止。试验时应记录:压实设备的类型、碾压遍数及碾压速度、工序、每层土的松铺厚度、土的含水量等,即可作为石灰土的施工控制依据。本路基施工为填方工程,计划安排1个土方机械化施工队组织施工。投入的主要管理人员:专业人数备注道路3--2质量管理1材料管理1机械运输1安全管理1计划管理1财务管理1机械操作员18普工10四、施工方案1、原材料的选择和试验本工程所用石灰均采用江苏产石灰,且石灰均通过检测,钙镁含量≥70%以上,复试结果为76.5%和79.1%,符合要求。根据设计要求,我们对选用的土源和石灰在监理的见证下进行了取样,并送业主委托的有资质的质量检测单位分别进行了石灰土10%、6%和石灰土4%的重型击实检测,掺量10%的石灰土的最大干密度为1.675g/㎝3、最佳含水率为20.4%,掺量6%的石灰土的最大干密度为1.708g/㎝3、最佳含水率为17.6%,,4%的石灰土的最大干密度为1.728g/㎝3、最佳含水率为15.6%2、施工方案2.1本工程道路路基回填设计要求采用石灰掺量为6%、4%的石灰土,每层20cm,6%灰土共4层,计80cm;翻挖换填采用4%石灰土。2.2石灰土采用拌法施工程序如下:施工准备→测量放样→布土→检查布土厚度及含水量→摊铺石灰→路拌机拌和→检查拌和深度、含水量和石灰剂量→粗平→稳压→精平→碾压成...
