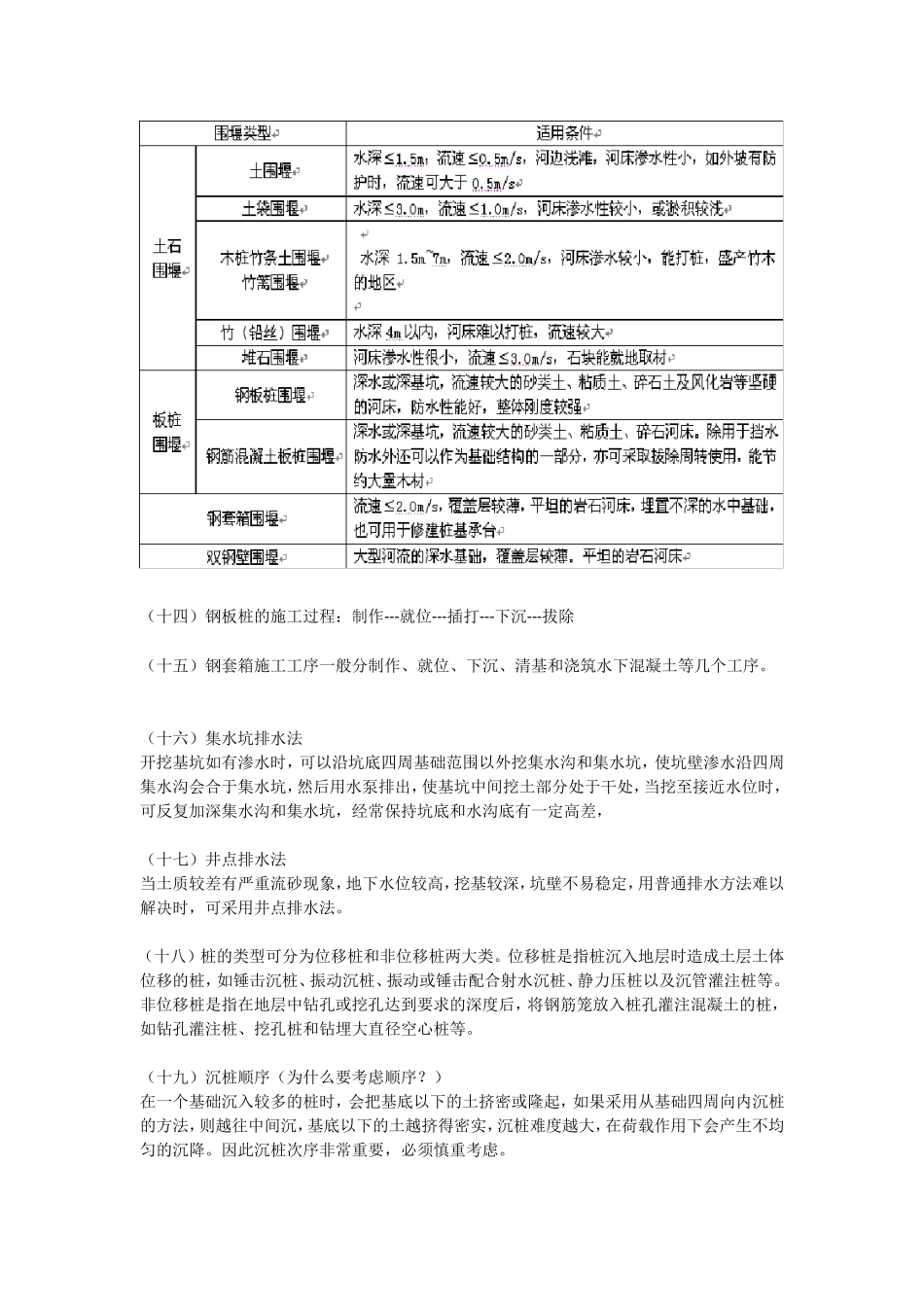

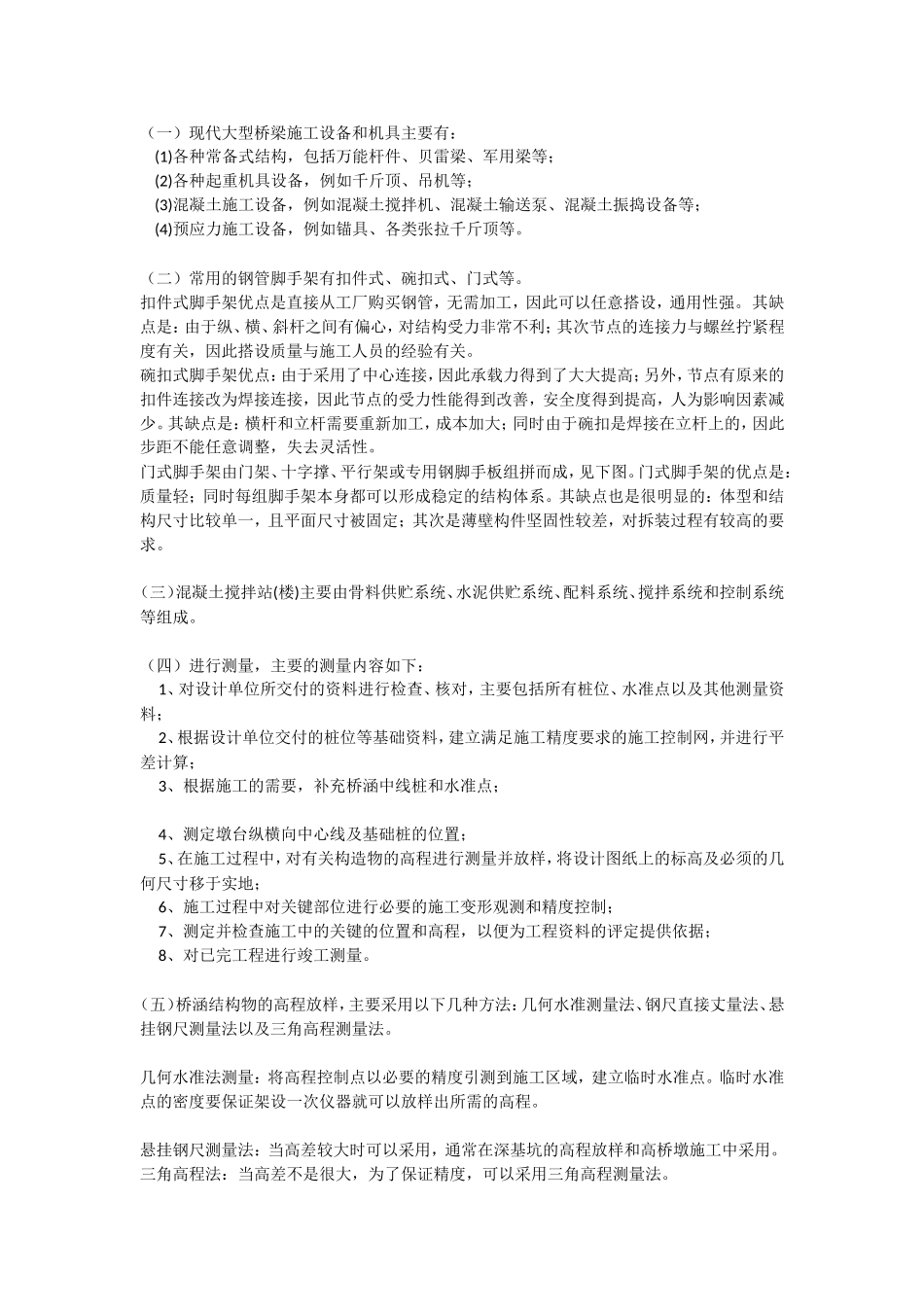

(一)现代大型桥梁施工设备和机具主要有:(1)各种常备式结构,包括万能杆件、贝雷梁、军用梁等;(2)各种起重机具设备,例如千斤顶、吊机等;(3)混凝土施工设备,例如混凝土搅拌机、混凝土输送泵、混凝土振捣设备等;(4)预应力施工设备,例如锚具、各类张拉千斤顶等。(二)常用的钢管脚手架有扣件式、碗扣式、门式等。扣件式脚手架优点是直接从工厂购买钢管,无需加工,因此可以任意搭设,通用性强。其缺点是:由于纵、横、斜杆之间有偏心,对结构受力非常不利;其次节点的连接力与螺丝拧紧程度有关,因此搭设质量与施工人员的经验有关。碗扣式脚手架优点:由于采用了中心连接,因此承载力得到了大大提高;另外,节点有原来的扣件连接改为焊接连接,因此节点的受力性能得到改善,安全度得到提高,人为影响因素减少。其缺点是:横杆和立杆需要重新加工,成本加大;同时由于碗扣是焊接在立杆上的,因此步距不能任意调整,失去灵活性。门式脚手架由门架、十字撑、平行架或专用钢脚手板组拼而成,见下图。门式脚手架的优点是:质量轻;同时每组脚手架本身都可以形成稳定的结构体系。其缺点也是很明显的:体型和结构尺寸比较单一,且平面尺寸被固定;其次是薄壁构件坚固性较差,对拆装过程有较高的要求。(三)混凝土搅拌站(楼)主要由骨料供贮系统、水泥供贮系统、配料系统、搅拌系统和控制系统等组成。(四)进行测量,主要的测量内容如下:1、对设计单位所交付的资料进行检查、核对,主要包括所有桩位、水准点以及其他测量资料;2、根据设计单位交付的桩位等基础资料,建立满足施工精度要求的施工控制网,并进行平差计算;3、根据施工的需要,补充桥涵中线桩和水准点;4、测定墩台纵横向中心线及基础桩的位置;5、在施工过程中,对有关构造物的高程进行测量并放样,将设计图纸上的标高及必须的几何尺寸移于实地;6、施工过程中对关键部位进行必要的施工变形观测和精度控制;7、测定并检查施工中的关键的位置和高程,以便为工程资料的评定提供依据;8、对已完工程进行竣工测量。(五)桥涵结构物的高程放样,主要采用以下几种方法:几何水准测量法、钢尺直接丈量法、悬挂钢尺测量法以及三角高程测量法。几何水准法测量:将高程控制点以必要的精度引测到施工区域,建立临时水准点。临时水准点的密度要保证架设一次仪器就可以放样出所需的高程。悬挂钢尺测量法:当高差较大时可以采用,通常在深基坑的高程放样和高桥墩施工中采用。三角高程法:当高差不是很大,为了保证精度,可以采用三角高程测量法。(六)模板技术要求:(1)具有足够的强度、刚度和稳定性,能够可靠地承受施工过程中可能产生的各项荷载、保证结构物各部形状、尺寸满足设计要求和施工规范误差;(2)制作简单、拆装方便,拆卸时能尽量减少模板和杆件的损伤,以提高模板使用的周转率;(3)模板板面要求平整,接缝严密不漏浆;(4)施工时操作方便,保证安全;(5)尽可能采用组合钢模板,以节约木材。(七)脚手架(板)基本要求:(1)有足够的面积,能够满足工人操作、材料堆放和运输的需要;(2)据有足够的强度、刚度和稳定性,能够保证在人员、材料等荷载和在大风、暴雨等恶劣气候条件下不变形、不倾斜、不摇晃;(3)搭拆简单,移动和运输方便,能多次周转使用;(4)尽可能因地制宜、就地取材、节约材料。(八)混凝土的卸落(1)混凝土垂直卸落入模时,其自由卸落高度不宜超过2m;当超过2m时,应通过串桶等设施使混凝土垂直并缓慢的下移。(2)混凝土倾斜卸落时,可以通过串桶、溜槽等进行,但必须在卸落设备下口设置漏斗和导桶,其长度不小于60cm,以防止混凝土离析(3)当模板较高、钢筋较密、模板内不能垂放串桶时,可在模板侧面适当高度处设置投料窗口,使混凝土自由下落高度不超过2m。但由投料窗口投料时,窗口外应设侧向开口投料斗,使串桶保持垂直下料。(4)向窄而深的模板内倾泄混凝土时,模板上口应设漏斗、挡板等防离析装置。(九)振动时间不可过长或过短,过长时混凝土可能产生离析现象,过短则混凝土振捣不密实。一般情况下,振动的适宜时间约为20s~30s,任何情况下不得少于10s。(十)混凝土...
