自动扶梯安装标准目录一.施工准备

1.材料2.机械设备3.作业条件4.技术准备二.操作工艺11.工艺流程2.操作方法三.质量标准1
一般项目四.成品保护五.需要注意的事项六.质量记录自动扶梯安装标准一、施工准备1)材料1
自动扶梯安装前必须进行开箱检查,并填写检验记录
对设备必须附有产品出厂合格证、安装及使用说明书等;电梯及辅助设备的铭牌齐全,外观检查无损伤及变形
设备安装前,要根据使用说明书,进行全部检查,方可安装
附件的规格、数量与装箱单相符
凡使用的材料要有出厂合格证或检验资料
2)机械设备1
安装器具:切割机、电焊机、曲线锯扳手、电锤、锤子、螺丝刀、真空吸盘、力矩扳手、电工工具、剥线钳、电烙铁、手电钻、开孔器、钢锯、组合螺丝刀、钢丝钳、橡皮锤、板锉、卡簧钳、手电筒等
吊半搬运机具:卷扬机、倒链、起重滑车、起重跨顶、撬扛、滑轮等
测试器具:经纬仪或全站仪(特殊工程使用)、水平仪300㎜钢板尺、1m钢板尺、绝缘电阻测试仪、接地电阻测试仪、数字万用表、塞尺、斜塞尺、水平尺、钢卷尺、线坠等
3)作业条件1
安装口内及四周无杂物、积水
扶梯上、下支撑面预埋钢板符合图纸要求
4)技术准备1
厂家及设计单位提供的技术资料及图纸齐全,编制施工方案,并经审批
对操作人员进行现场技术、安全交底
土建单位已提供明确的水平基准线标记和起止点

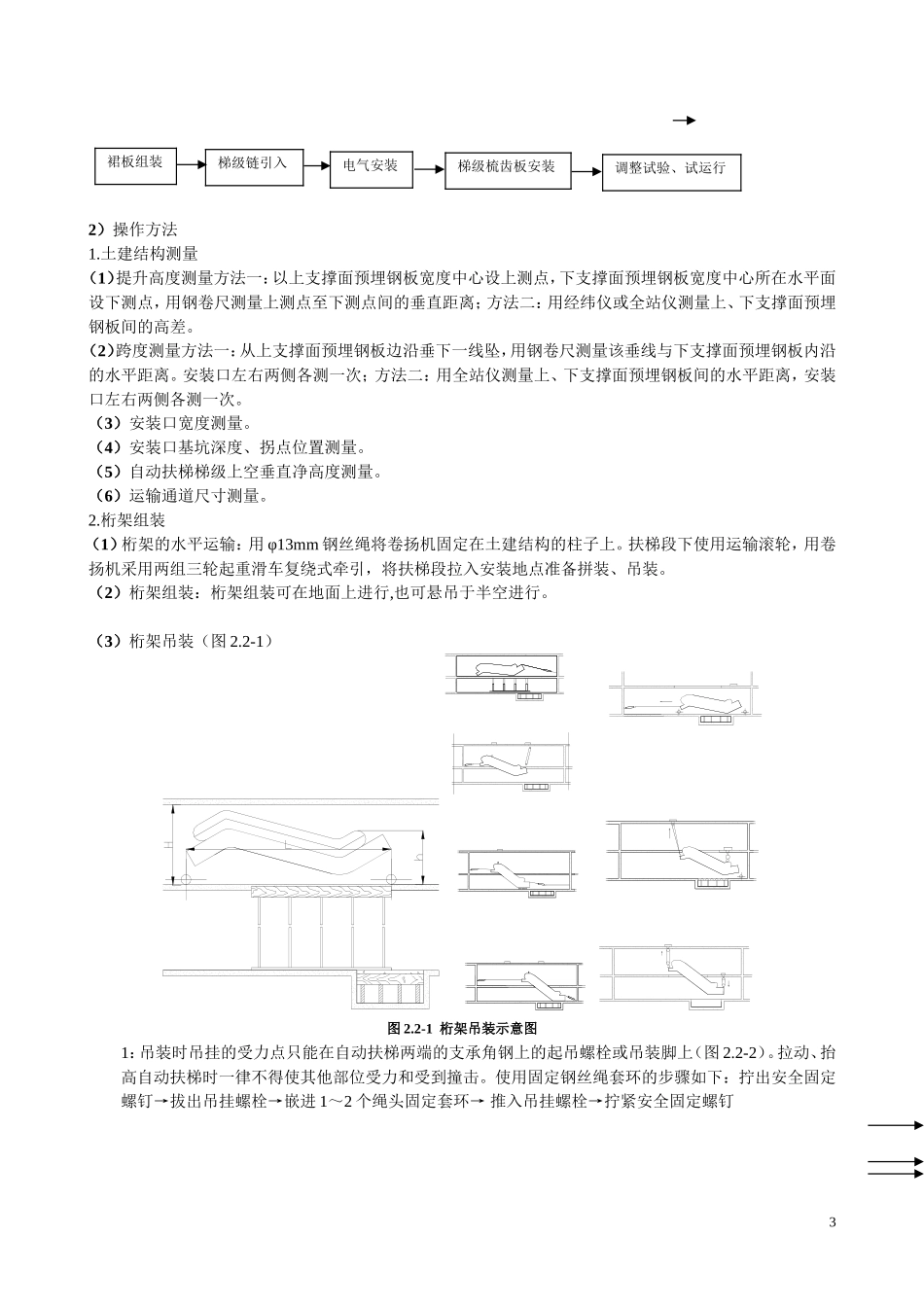

二、操作工艺1)工艺流程2扶手及扶手带安装减速机调整桁架定中心桁架组装土建结构测量导轨类调整2)操作方法1
土建结构测量(1)提升高度测量方法一:以上支撑面预埋钢板宽度中心设上测点,下支撑面预埋钢板宽度中心所在水平面设下测点,用钢卷尺测量上测点至下测点间的垂直距离;方法二:用经纬仪或全站仪测量上、下支撑面预埋钢板间的高差
(2)跨度测量方法一:从上支撑面预埋钢板边沿垂下一线坠,用钢卷尺测量该垂线与下支撑面预埋钢板
