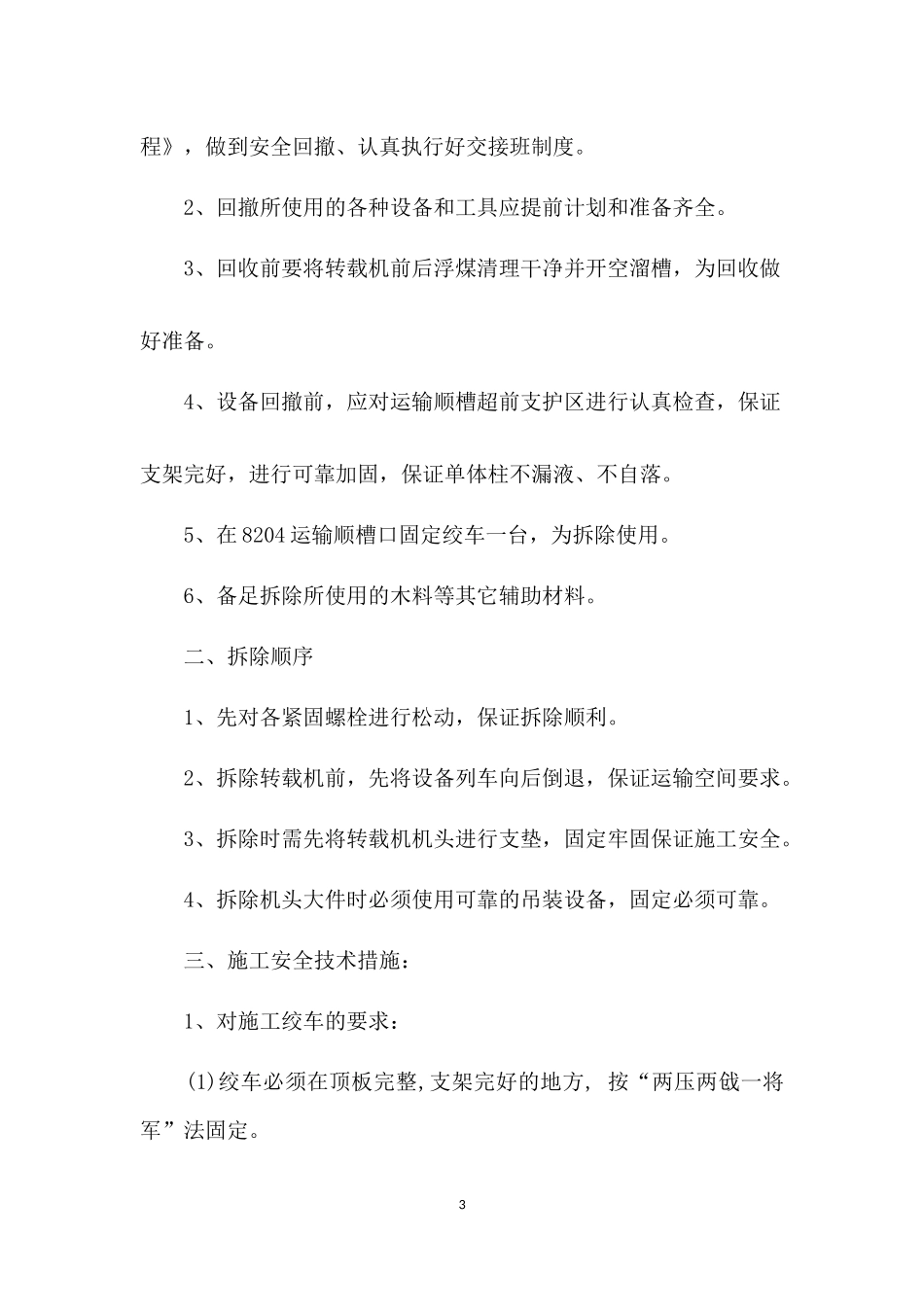

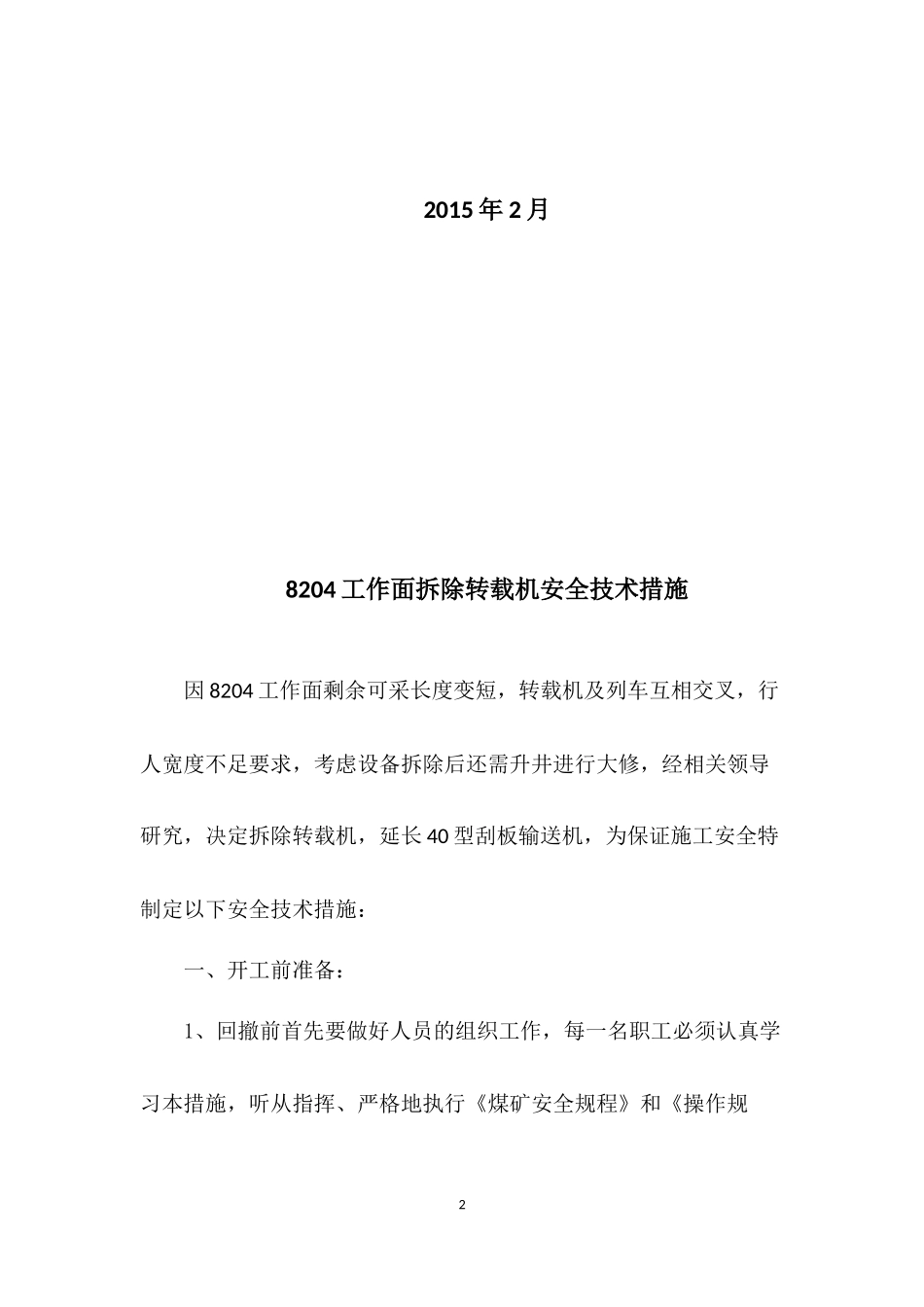

山西马堡煤业有限公司8204工作面拆除转载机安全技术措施12015年2月8204工作面拆除转载机安全技术措施因8204工作面剩余可采长度变短,转载机及列车互相交叉,行人宽度不足要求,考虑设备拆除后还需升井进行大修,经相关领导研究,决定拆除转载机,延长40型刮板输送机,为保证施工安全特制定以下安全技术措施:一、开工前准备:1、回撤前首先要做好人员的组织工作,每一名职工必须认真学习本措施,听从指挥、严格地执行《煤矿安全规程》和《操作规2程》,做到安全回撤、认真执行好交接班制度
2、回撤所使用的各种设备和工具应提前计划和准备齐全
3、回收前要将转载机前后浮煤清理干净并开空溜槽,为回收做好准备
4、设备回撤前,应对运输顺槽超前支护区进行认真检查,保证支架完好,进行可靠加固,保证单体柱不漏液、不自落
5、在8204运输顺槽口固定绞车一台,为拆除使用
6、备足拆除所使用的木料等其它辅助材料
二、拆除顺序1、先对各紧固螺栓进行松动,保证拆除顺利
2、拆除转载机前,先将设备列车向后倒退,保证运输空间要求
3、拆除时需先将转载机机头进行支垫,固定牢固保证施工安全
4、拆除机头大件时必须使用可靠的吊装设备,固定必须可靠
三、施工安全技术措施:1、对施工绞车的要求:(1)绞车必须在顶板完整,支架完好的地方,按“两压两戗一将军”法固定
3(2)绞车按钮和刹车装置及信号要灵敏可靠;严格执行“一声停、二声开、三声松绳”的规定
(3)绞车钢丝绳严禁有断股接头,如发现有必须更换
如需编插绳套,一定要编好,编插长度不低于1
5m,并打绳卡五道,一顺方向均匀固定
(4)运行中的钢丝绳必须走直线,如有转弯必须设导向滑轮,严禁挂在任何设备上导向,且滑轮固定要牢靠,绳运行时,绳道和三角区内严禁有人;2、拆除时的安全措施:(1)拆除前必须将煤墙、顶板及支护管理好
确保工作地点支护安全有效
(2)现场必须由一名班组长统
