建筑工程定额(98)㈠工程单价组成的三要素1.三要素内容量—完成单位工程(m3、m2、m、t……)的人、材、机及零星机材费的数量(工日、m3、台班、元)

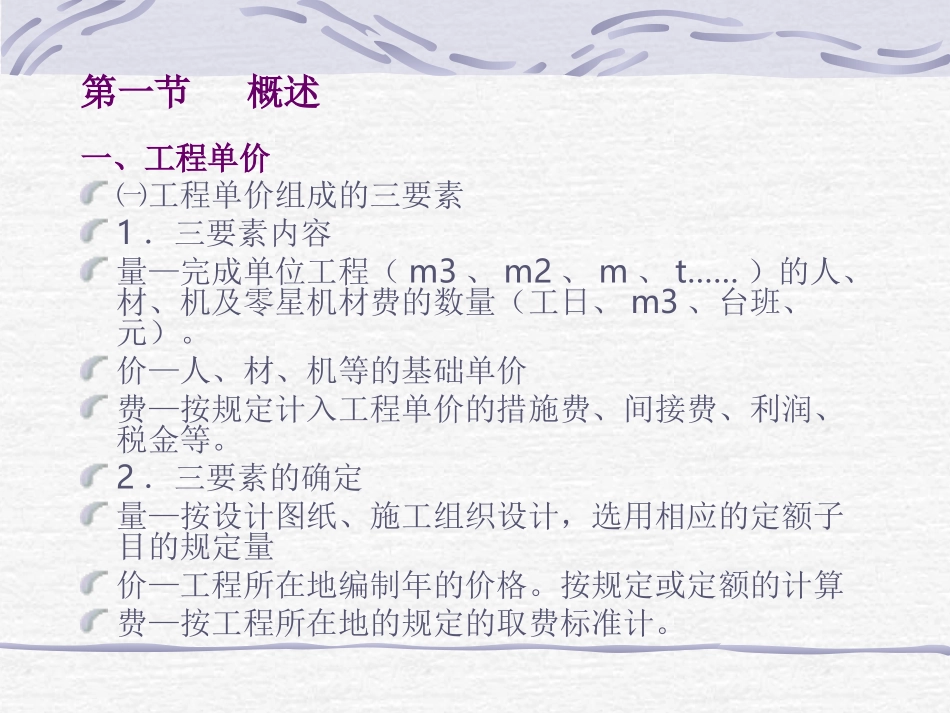

价—人、材、机等的基础单价费—按规定计入工程单价的措施费、间接费、利润、税金等
2.三要素的确定量—按设计图纸、施工组织设计,选用相应的定额子目的规定量价—工程所在地编制年的价格
按规定或定额的计算费—按工程所在地的规定的取费标准计

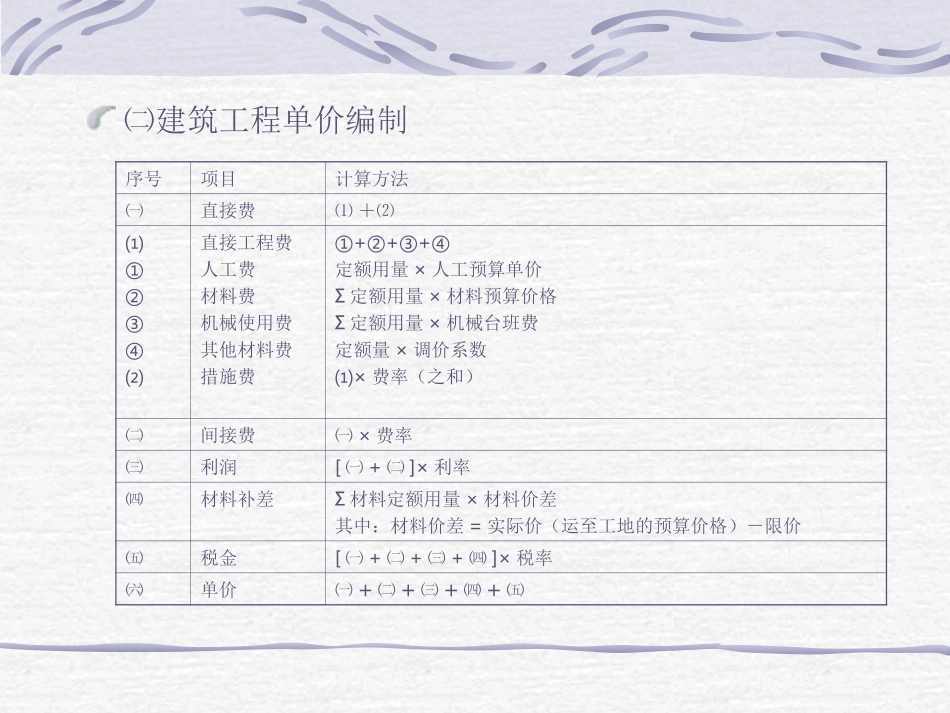

第一节概述一、工程单价㈡建筑工程单价编制序号项目计算方法㈠直接费⑴+⑵⑴①②③④⑵直接工程费人工费材料费机械使用费其他材料费措施费①+②+③+④定额用量×人工预算单价Σ定额用量×材料预算价格Σ定额用量×机械台班费定额量×调价系数⑴×费率(之和)㈡间接费㈠×费率㈢利润[㈠+㈡]×利率㈣材料补差Σ材料定额用量×材料价差其中:材料价差=实际价(运至工地的预算价格)-限价㈤税金[㈠+㈡+㈢+㈣]×税率㈥单价㈠+㈡+㈢+㈣+㈤2.计算方法⑴单列法:分五部分分别计取
清晰,但繁杂
⑵综合法:直接工程费×综合费率+材料补差×(1+税率)其中:综合费率=(1+措施费率)×(1+间接费率)×(1+利率)×(1+税率)例:一类工程(建筑工程、综合费率、工程在城镇以外)土石方工程(1+6%)(1+16%)(1+7%)(1+3
22%)=1
3580砼工程(1+6%)(1+13
5%)(1+7%)(1+3
22%)=1
3288基础处理工程(1+6%)(1+14%)(1+7%)(1+3
22%)=1
33463.编制步骤⑴填项目
套定额子目,将子目中的有关参数填入表中
人、材、机定额用量及价格、费率
①计算直接工程费
③计算材料补差
当存在材料补差时,计入纳税后的补差费用
4.概算单价(用98“预算定额”注意问题)①扩大系数(5%)②专业专用③补充定额④超挖超填、施工附加量—工程量中
