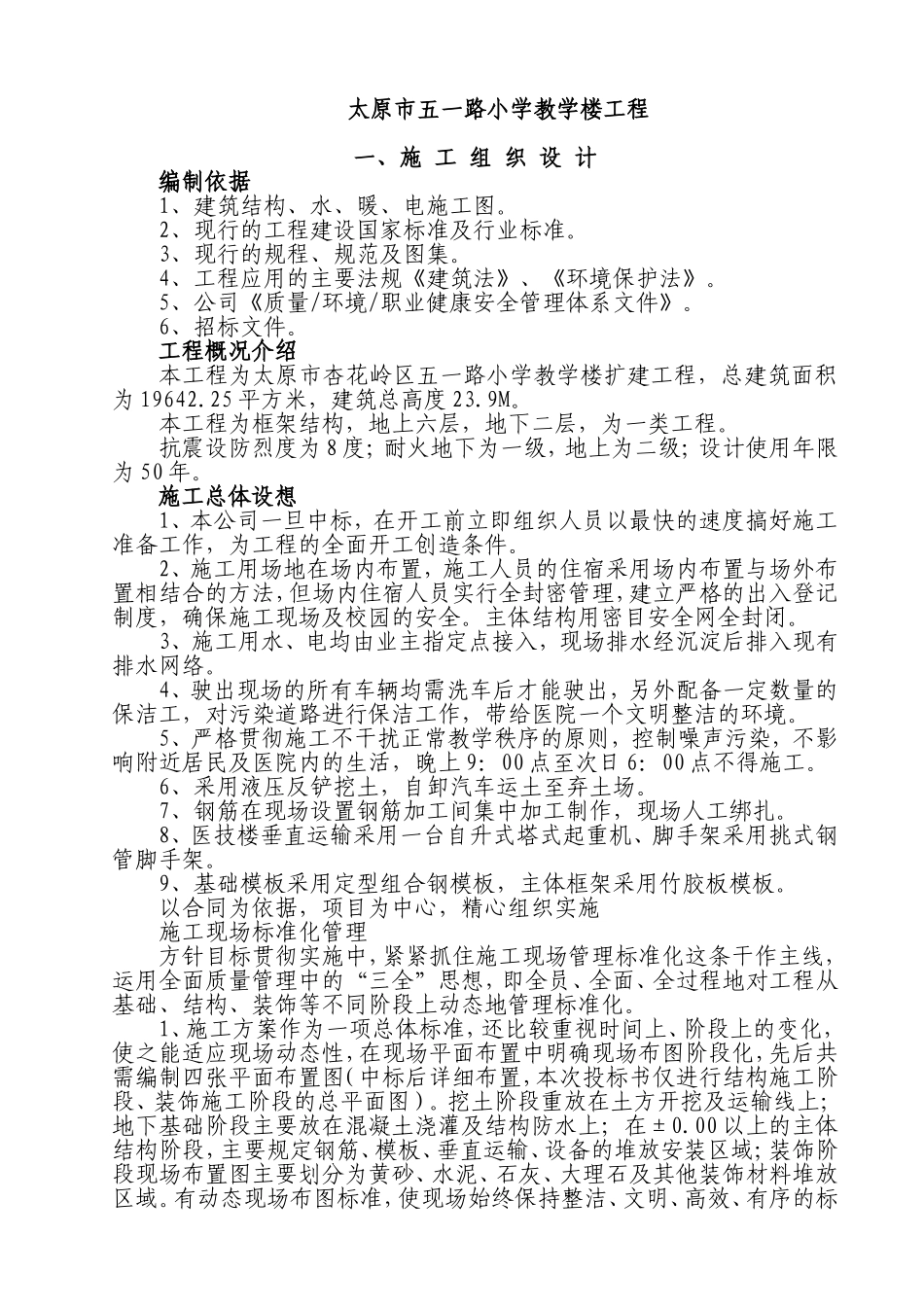

太原市五一路小学教学楼工程一、施工组织设计编制依据1、建筑结构、水、暖、电施工图
2、现行的工程建设国家标准及行业标准
3、现行的规程、规范及图集
4、工程应用的主要法规《建筑法》、《环境保护法》
5、公司《质量/环境/职业健康安全管理体系文件》
6、招标文件
工程概况介绍本工程为太原市杏花岭区五一路小学教学楼扩建工程,总建筑面积为19642
25平方米,建筑总高度23
本工程为框架结构,地上六层,地下二层,为一类工程
抗震设防烈度为8度;耐火地下为一级,地上为二级;设计使用年限为50年
施工总体设想1、本公司一旦中标,在开工前立即组织人员以最快的速度搞好施工准备工作,为工程的全面开工创造条件
2、施工用场地在场内布置,施工人员的住宿采用场内布置与场外布置相结合的方法,但场内住宿人员实行全封密管理,建立严格的出入登记制度,确保施工现场及校园的安全
主体结构用密目安全网全封闭
3、施工用水、电均由业主指定点接入,现场排水经沉淀后排入现有排水网络
4、驶出现场的所有车辆均需洗车后才能驶出,另外配备一定数量的保洁工,对污染道路进行保洁工作,带给医院一个文明整洁的环境
5、严格贯彻施工不干扰正常教学秩序的原则,控制噪声污染,不影响附近居民及医院内的生活,晚上9:00点至次日6:00点不得施工
6、采用液压反铲挖土,自卸汽车运土至弃土场
7、钢筋在现场设置钢筋加工间集中加工制作,现场人工绑扎
8、医技楼垂直运输采用一台自升式塔式起重机、脚手架采用挑式钢管脚手架
9、基础模板采用定型组合钢模板,主体框架采用竹胶板模板
以合同为依据,项目为中心,精心组织实施施工现场标准化管理方针目标贯彻实施中,紧紧抓住施工现场管理标准化这条干作主线,运用全面质量管理中的“三全”思想,即全员、全面、全过程地对工程从基础、结构、装饰等不同阶段上动态地管理标准化
1、施工方案作为一项总体标准,还比较重视
