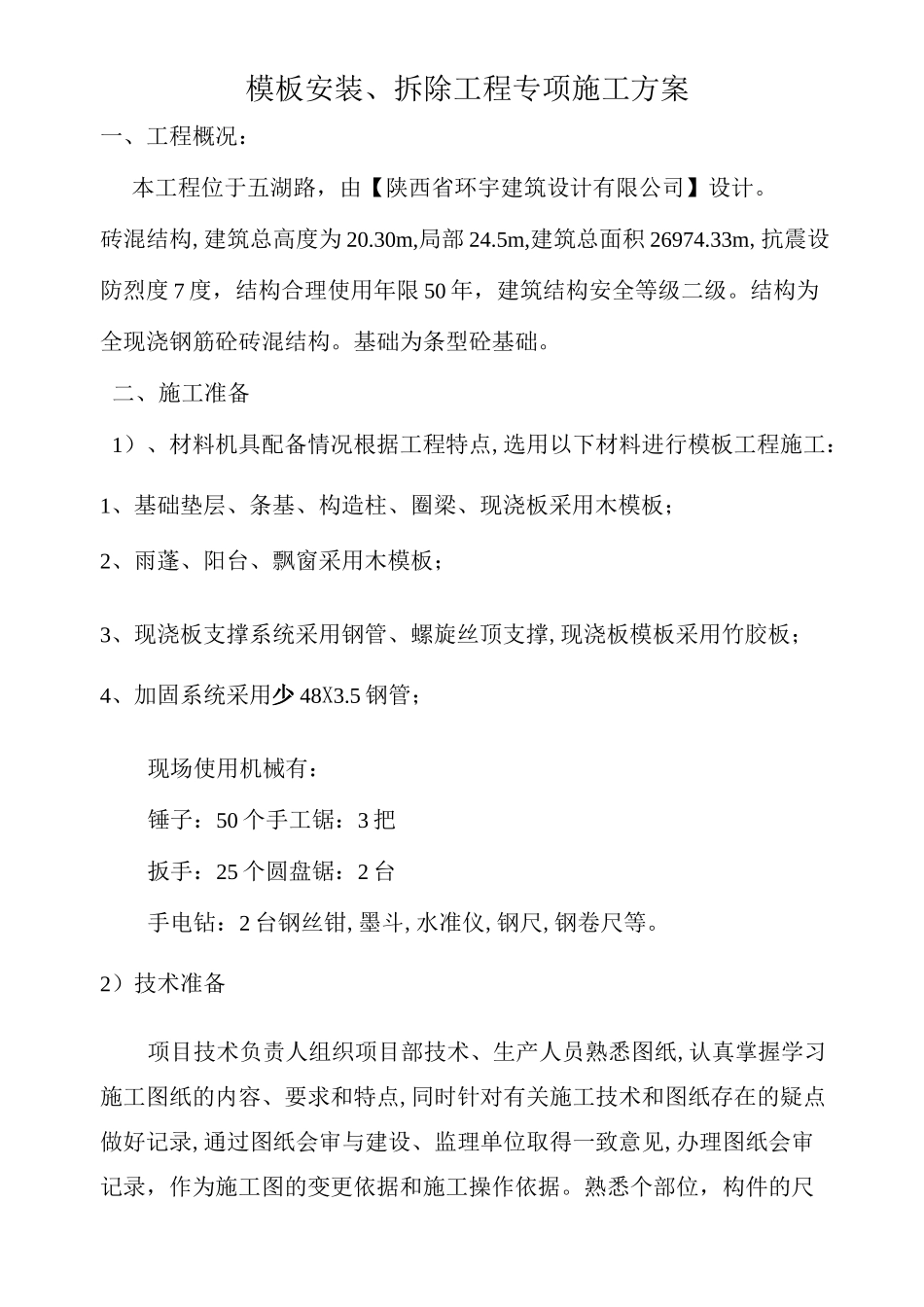

杨凌神农景苑住宅小区25#、27#、29#、31#楼模板安装(拆除)工程专项施工方案编制:审核:审批:杨凌控股神农建筑工程有限公司第一项目部2009年8月20日模板安装、拆除工程专项施工方案一、工程概况:本工程位于五湖路,由【陕西省环宇建筑设计有限公司】设计
砖混结构,建筑总高度为20
30m,局部24
5m,建筑总面积26974
33m,抗震设防烈度7度,结构合理使用年限50年,建筑结构安全等级二级
结构为全现浇钢筋砼砖混结构
基础为条型砼基础
二、施工准备1)、材料机具配备情况根据工程特点,选用以下材料进行模板工程施工:1、基础垫层、条基、构造柱、圈梁、现浇板采用木模板;2、雨蓬、阳台、飘窗采用木模板;3、现浇板支撑系统采用钢管、螺旋丝顶支撑,现浇板模板采用竹胶板;4、加固系统采用少48X3
5钢管;现场使用机械有:锤子:50个手工锯:3把扳手:25个圆盘锯:2台手电钻:2台钢丝钳,墨斗,水准仪,钢尺,钢卷尺等
2)技术准备项目技术负责人组织项目部技术、生产人员熟悉图纸,认真掌握学习施工图纸的内容、要求和特点,同时针对有关施工技术和图纸存在的疑点做好记录,通过图纸会审与建设、监理单位取得一致意见,办理图纸会审记录,作为施工图的变更依据和施工操作依据

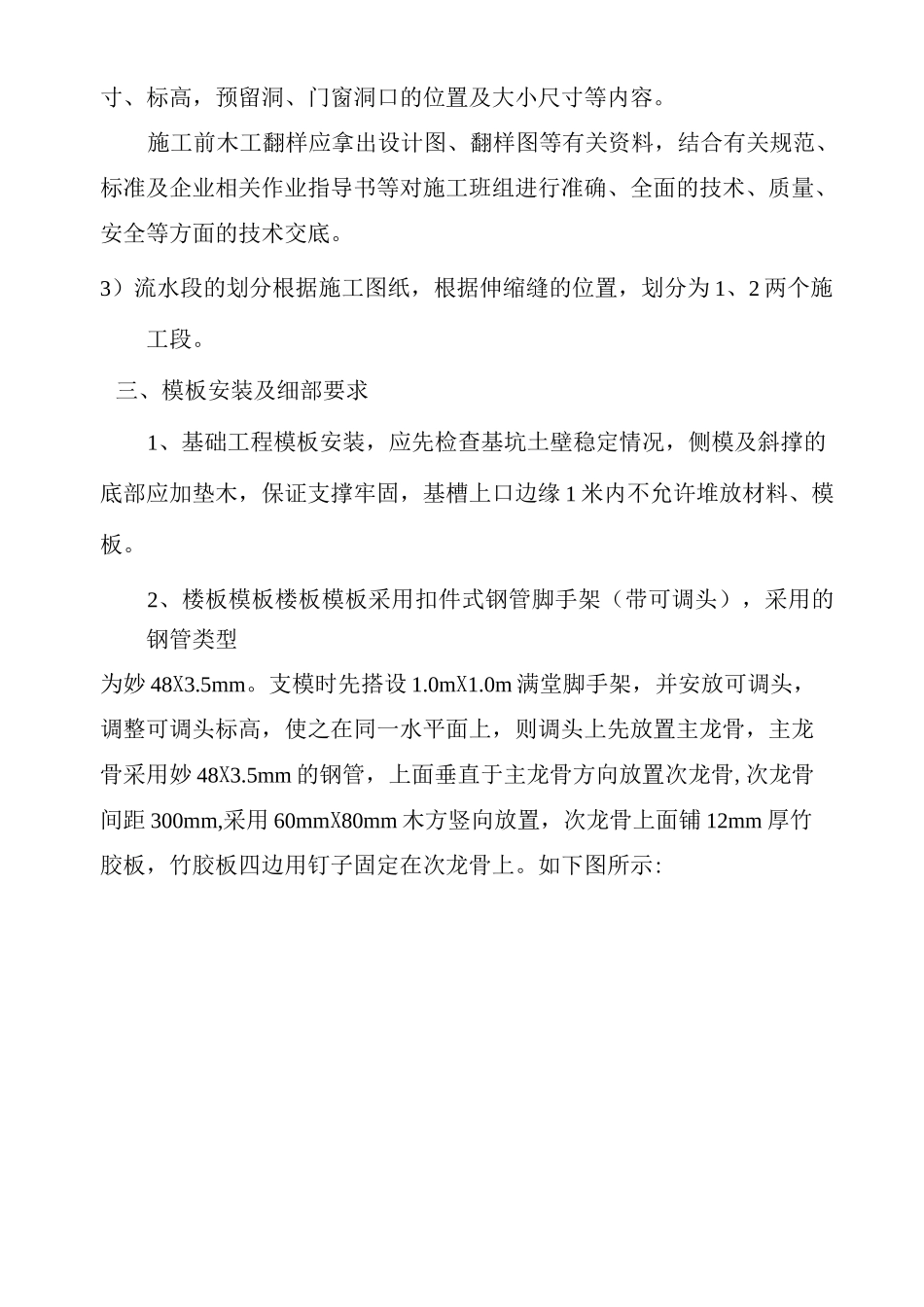

熟悉个部位,构件的尺寸、标高,预留洞、门窗洞口的位置及大小尺寸等内容
施工前木工翻样应拿出设计图、翻样图等有关资料,结合有关规范、标准及企业相关作业指导书等对施工班组进行准确、全面的技术、质量、安全等方面的技术交底
3)流水段的划分根据施工图纸,根据伸缩缝的位置,划分为1、2两个施工段
三、模板安装及细部要求1、基础工程模板安装,应先检查基坑土壁稳定情况,侧模及斜撑的底部应加垫木,保证支撑牢固,基槽上口边缘1米内不允许堆放材料、模板
2、楼板模板楼板模板采用扣件式钢管脚手架(带可调头),采用的钢管类型为妙48X3
