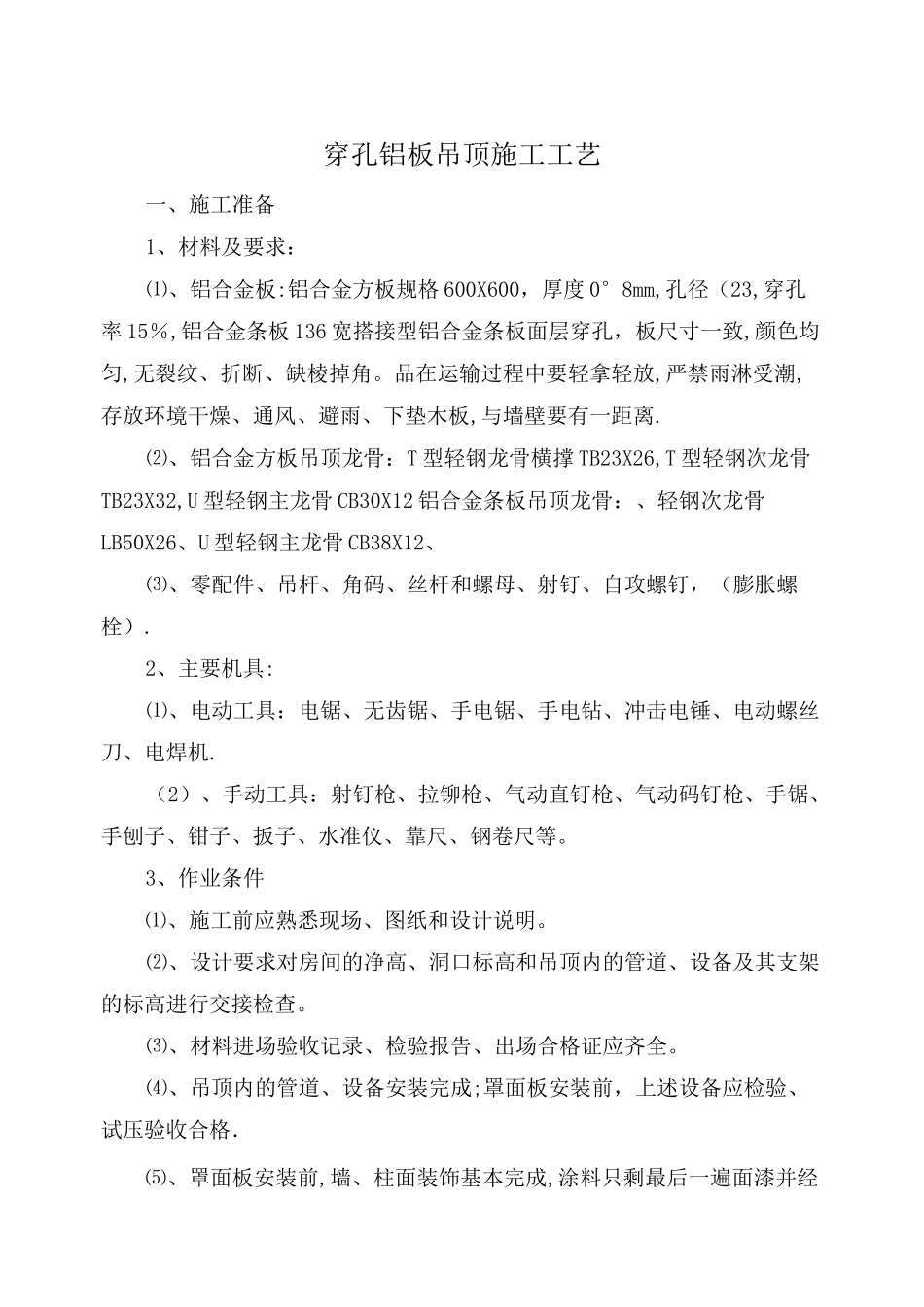

穿孔铝板吊顶施工工艺一、施工准备1、材料及要求:⑴、铝合金板:铝合金方板规格600X600,厚度0°8mm,孔径(23,穿孔率15%,铝合金条板136宽搭接型铝合金条板面层穿孔,板尺寸一致,颜色均匀,无裂纹、折断、缺棱掉角
品在运输过程中要轻拿轻放,严禁雨淋受潮,存放环境干燥、通风、避雨、下垫木板,与墙壁要有一距离
⑵、铝合金方板吊顶龙骨:T型轻钢龙骨横撑TB23X26,T型轻钢次龙骨TB23X32,U型轻钢主龙骨CB30X12铝合金条板吊顶龙骨:、轻钢次龙骨LB50X26、U型轻钢主龙骨CB38X12、⑶、零配件、吊杆、角码、丝杆和螺母、射钉、自攻螺钉,(膨胀螺栓)
2、主要机具:⑴、电动工具:电锯、无齿锯、手电锯、手电钻、冲击电锤、电动螺丝刀、电焊机
(2)、手动工具:射钉枪、拉铆枪、气动直钉枪、气动码钉枪、手锯、手刨子、钳子、扳子、水准仪、靠尺、钢卷尺等
3、作业条件⑴、施工前应熟悉现场、图纸和设计说明
⑵、设计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高进行交接检查
⑶、材料进场验收记录、检验报告、出场合格证应齐全
⑷、吊顶内的管道、设备安装完成;罩面板安装前,上述设备应检验、试压验收合格.⑸、罩面板安装前,墙、柱面装饰基本完成,涂料只剩最后一遍面漆并经验收合格
⑹、先进行样板工程,在样板验收合格后,再进行大面积吊顶

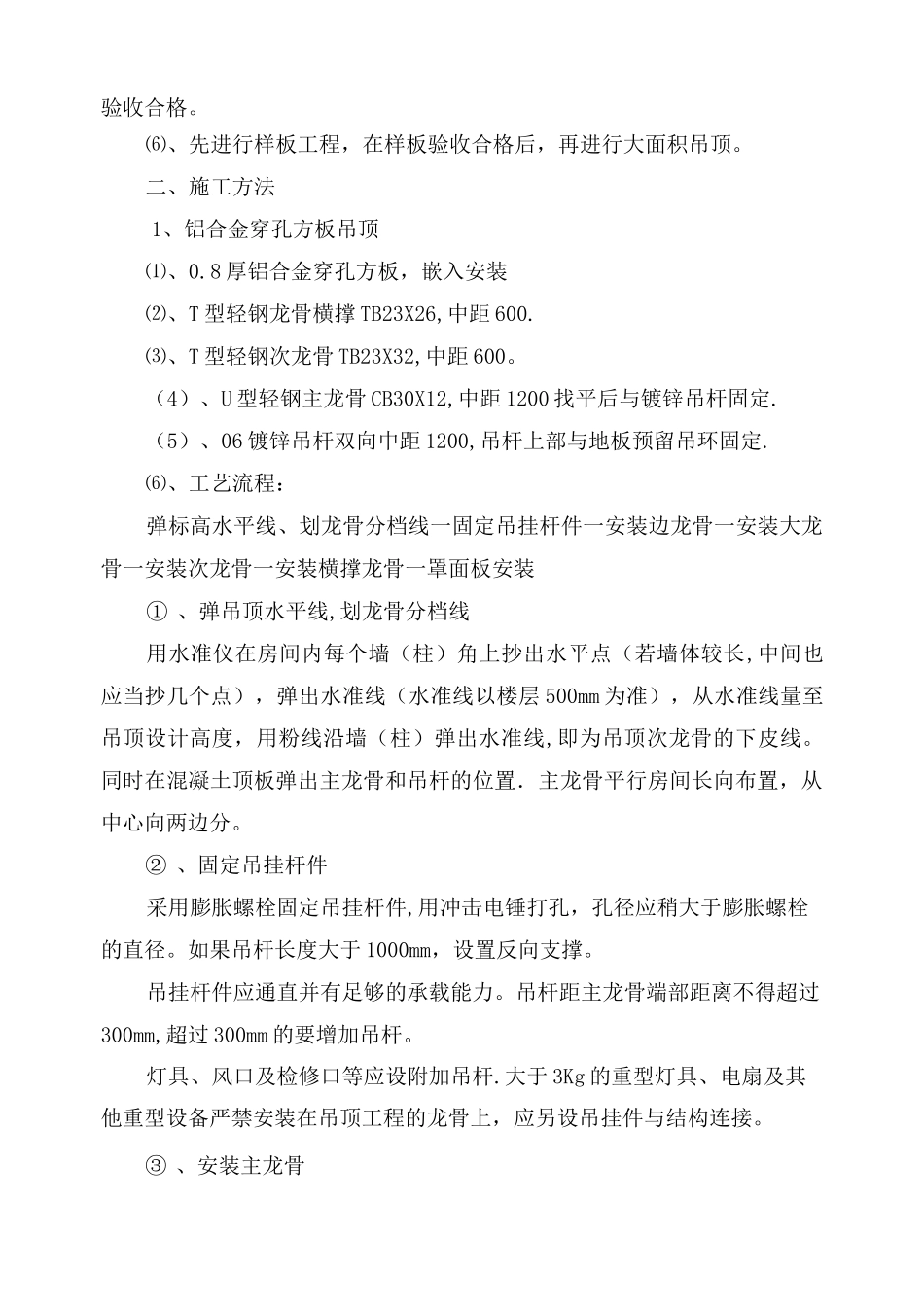

二、施工方法1、铝合金穿孔方板吊顶⑴、0
8厚铝合金穿孔方板,嵌入安装⑵、T型轻钢龙骨横撑TB23X26,中距600
⑶、T型轻钢次龙骨TB23X32,中距600
(4)、U型轻钢主龙骨CB30X12,中距1200找平后与镀锌吊杆固定
(5)、06镀锌吊杆双向中距1200,吊杆上部与地板预留吊环固定

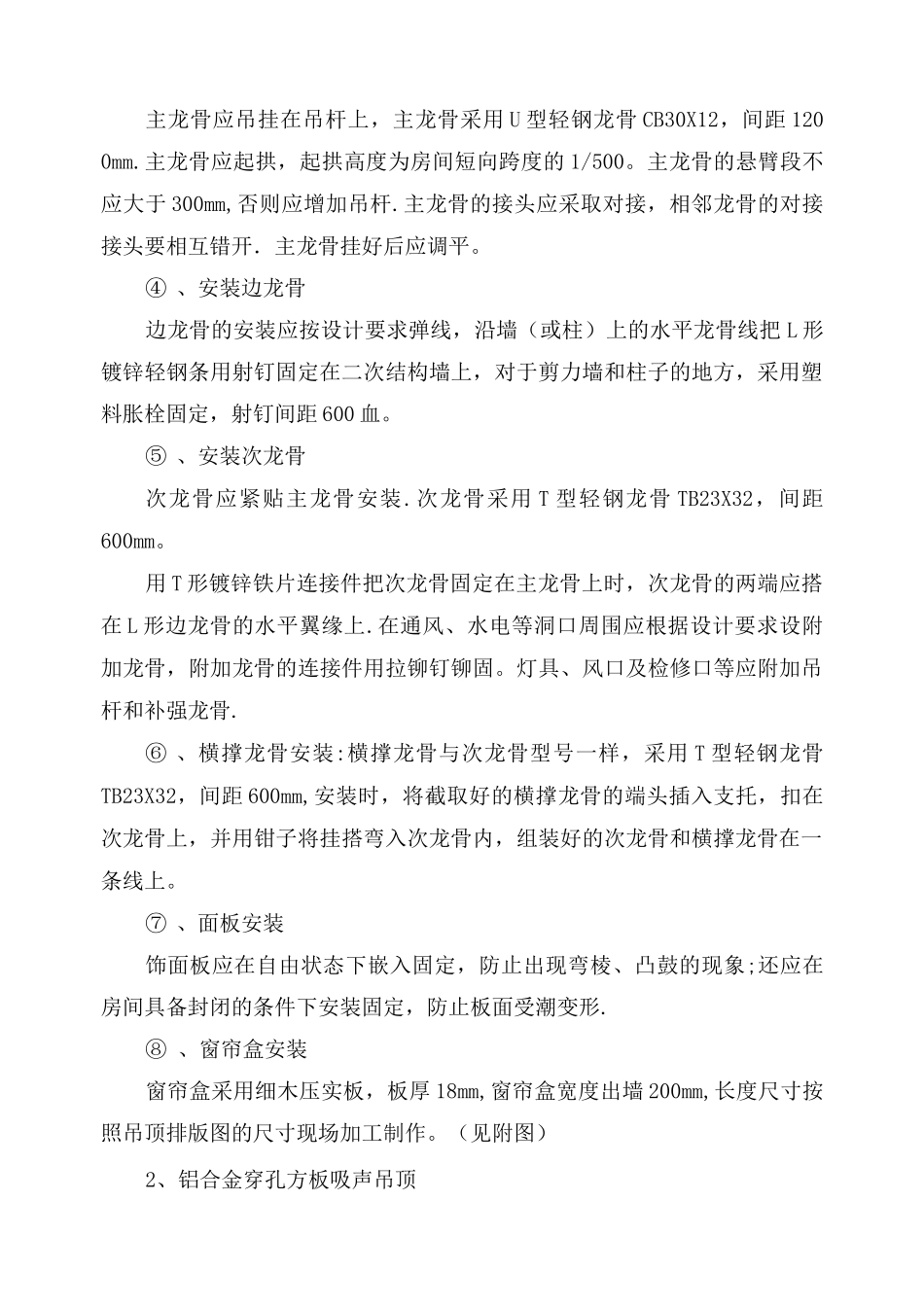

⑹、工艺流程:弹标高水平线、划龙骨分档线一固定吊挂杆件一安装边龙骨一安装大龙骨一安装次龙骨一安装横撑龙骨一罩面板安装①、弹吊顶水平线,划龙
