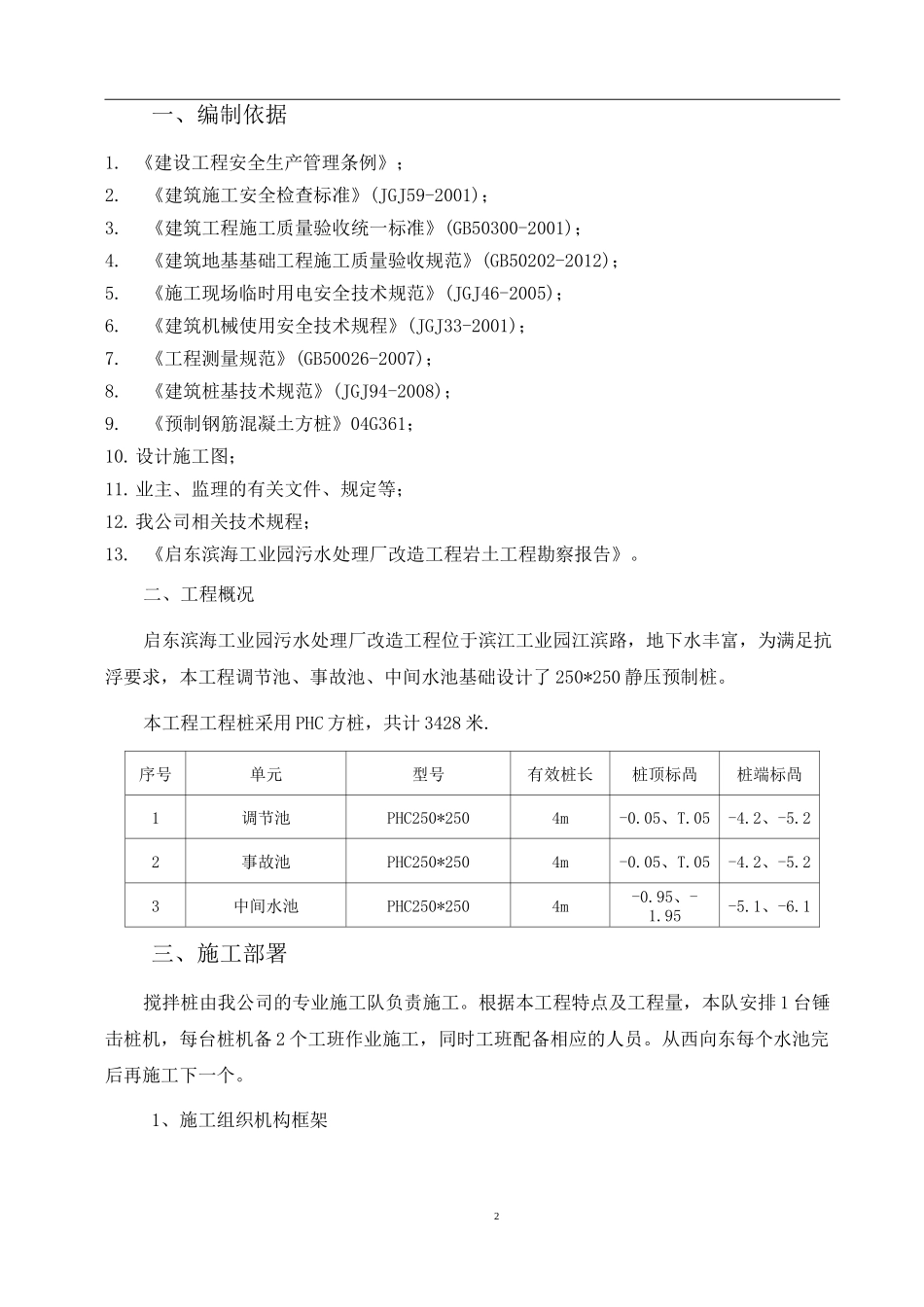

1目录一、编制依据2三、施工部署2四、施工进度计划4五、施工准备工作4六、施工工艺及施工方法5七、常见质量通病的预防及处理9八、安全保证措施及安全保证体系112一、编制依据1
《建设工程安全生产管理条例》;2
《建筑施工安全检查标准》(JGJ59-2001);3
《建筑工程施工质量验收统一标准》(GB50300-2001);4
《建筑地基基础工程施工质量验收规范》(GB50202-2012);5
《施工现场临时用电安全技术规范》(JGJ46-2005);6
《建筑机械使用安全技术规程》(JGJ33-2001);7
《工程测量规范》(GB50026-2007);8
《建筑桩基技术规范》(JGJ94-2008);9
《预制钢筋混凝土方桩》04G361;10
设计施工图;11
业主、监理的有关文件、规定等;12
我公司相关技术规程;13
《启东滨海工业园污水处理厂改造工程岩土工程勘察报告》
二、工程概况启东滨海工业园污水处理厂改造工程位于滨江工业园江滨路,地下水丰富,为满足抗浮要求,本工程调节池、事故池、中间水池基础设计了250*250静压预制桩
本工程工程桩采用PHC方桩,共计3428米
序号单元型号有效桩长桩顶标咼桩端标咼1调节池PHC250*2504m-0
22事故池PHC250*2504m-0
23中间水池PHC250*2504m-0
1三、施工部署搅拌桩由我公司的专业施工队负责施工
根据本工程特点及工程量,本队安排1台锤击桩机,每台桩机备2个工班作业施工,同时工班配备相应的人员
从西向东每个水池完后再施工下一个

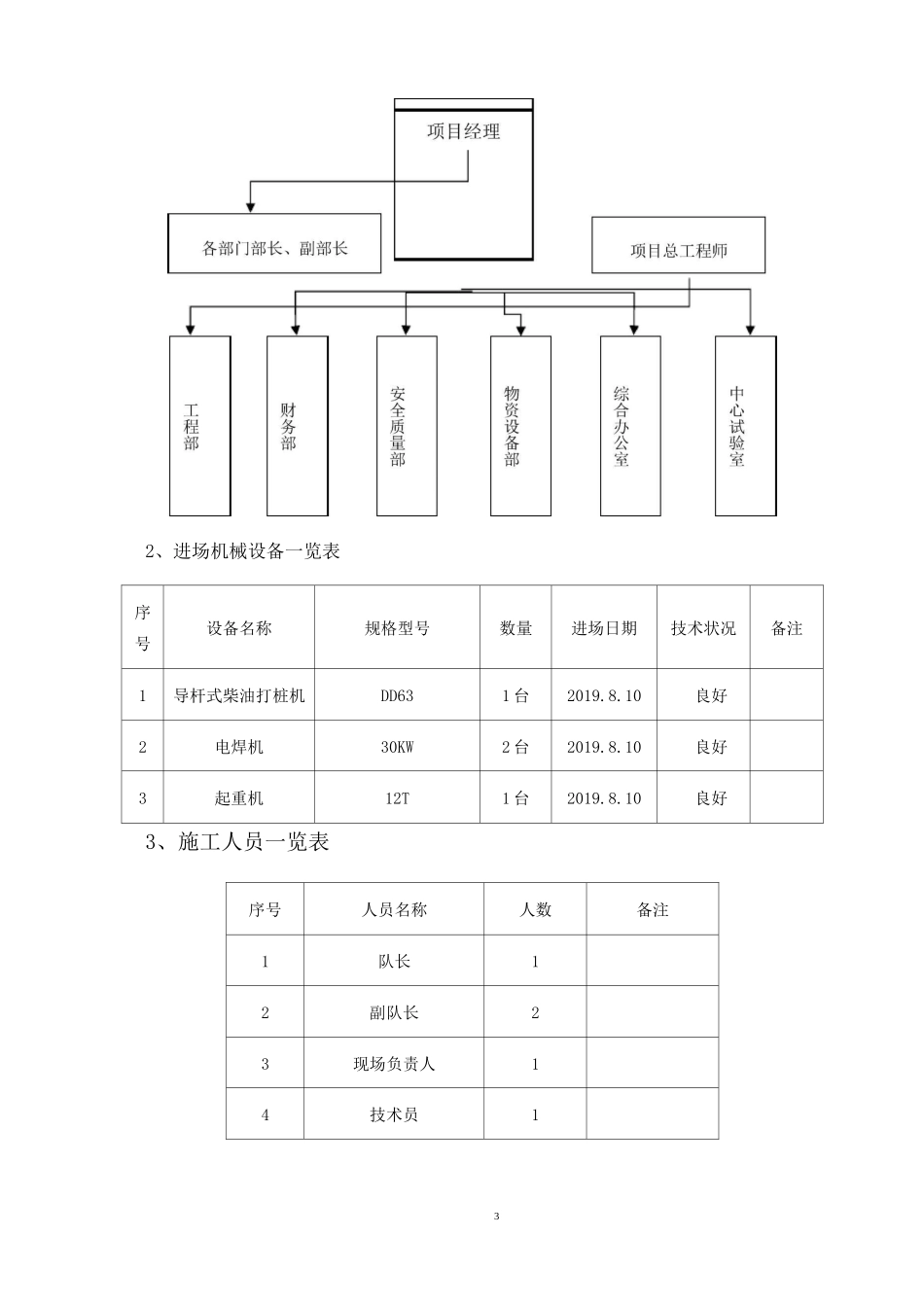

1、施工组织机构框架32、进场机械设备一览表序号设备名称规格型号数量进场日期技术状况备注1导杆式柴油打桩机DD631台2019
10良好2电焊机30KW2台2019
