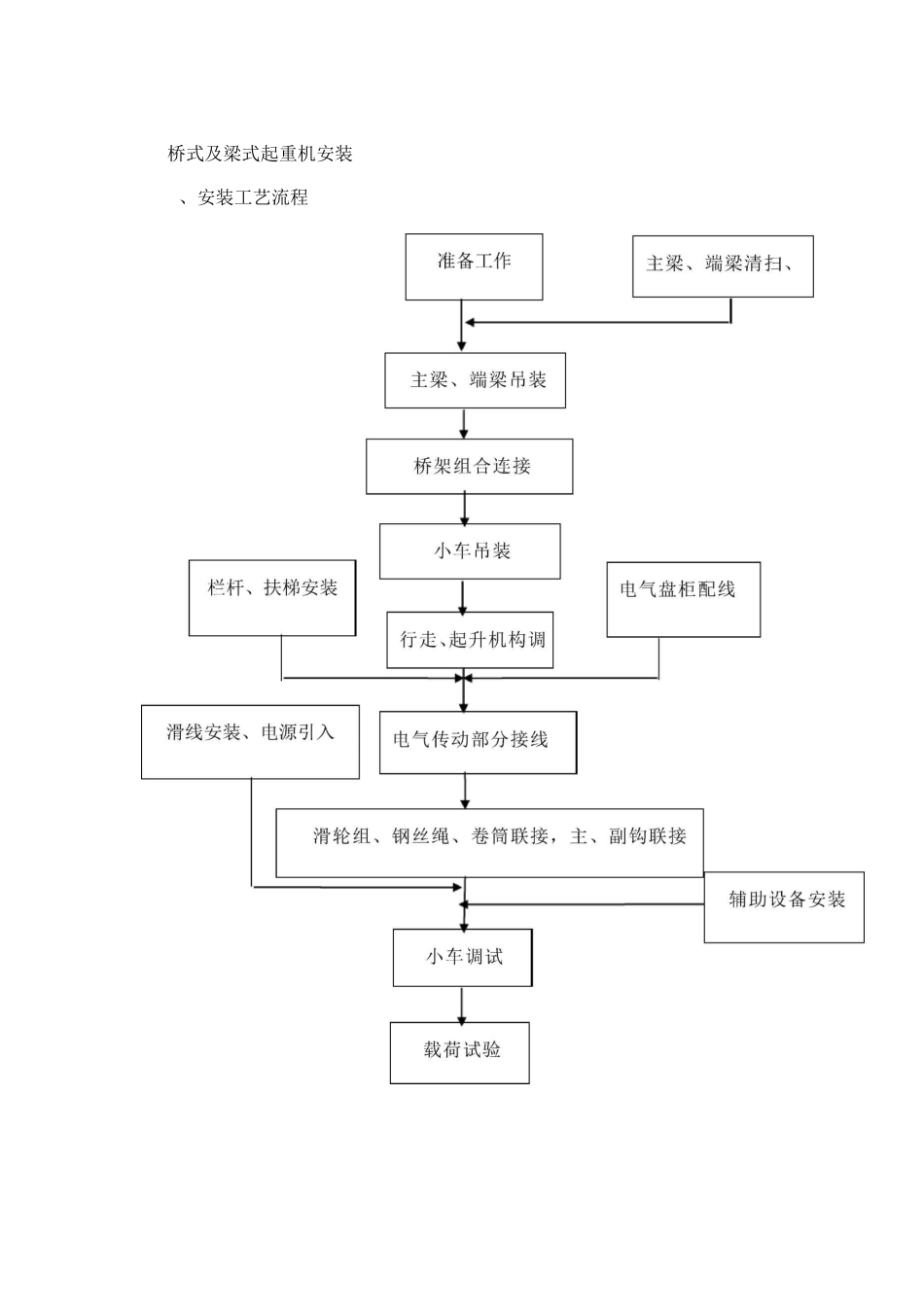

桥式及梁式起重机安装、安装工艺流程、施工准备根据土建的测量基准点、基准线和桥机厂家资料、设计图纸,测放施工控制点、线,并将施工控制网书面资料报监理人审批
按图纸位置检查轨道及车档的预埋螺栓,基础螺栓应在一期混凝土时与锚筋焊牢
检查轨道端面、直线度和扭曲
轨道的尺寸超过要求范围时进行现矫正,用机械压力方法矫正,不允许用火焰矫正,合格后方可铺设
、起重机埋件安装起重机埋件包括轨道、车挡及临时和永久滑触线埋件,安装前对安装基准线和基准点进行复核检查,埋件安装就位并固定后,浇筑混凝土前对埋件的安装位置和尺寸进行检查,经监理人确认合格后浇筑混凝土
、轨道和车挡安装(1)轨道安装根据拉好的中心线,调整螺栓的横向和纵向中心,清除丝牙上的毛刺
检查调整已埋设的轨道基础螺栓与轨道中心线距离
清点轨道及附件,检查轨道的型号、规格、材质制造质量及锈蚀情况满足要求方可安装
轨道弯曲沿长度方向在垂直平面内弯曲,每m则量长度弯曲达到mm轨道侧向弯曲偏差达到土10mm,或单根轨道在每n测量长度侧向弯曲达到±1mm,应采用校直机进行矫正
轨道端面采用磨光机打磨,使其端面度满足设计要求
按设计图纸切割轨道,打磨端面,满足要求后,用红油漆编号
轨道切割采用机械切割方法,即采用砂轮切割机或锯床切割,然后采用磨光机打磨
根据设计要求尺寸检查轨道尺寸,轨道两端断面的倾斜值不大于1mm
测量出每根轨道中心线,并每隔约OOmn打一个样冲眼标记
放置轨道安装用高程、中心控制样点,并报监理检查验收
轨道运输至主安装间后,利用汽车吊将轨道依次吊装至安装间轨道梁牛腿上后,利用门型架、手拉葫芦、滚筒等工具将其拖运至安装位置
为确保跨度安装的精确,用全站仪确定上游侧轨道安装中心基准线,并挂上钢琴线,然后安装上游侧轨道,上游侧轨道安装完成后,再利用全站仪确定下游轨道安装的中心基准线
初调两侧轨道轨顶高差不大于5mm,在运行全长同侧轨
