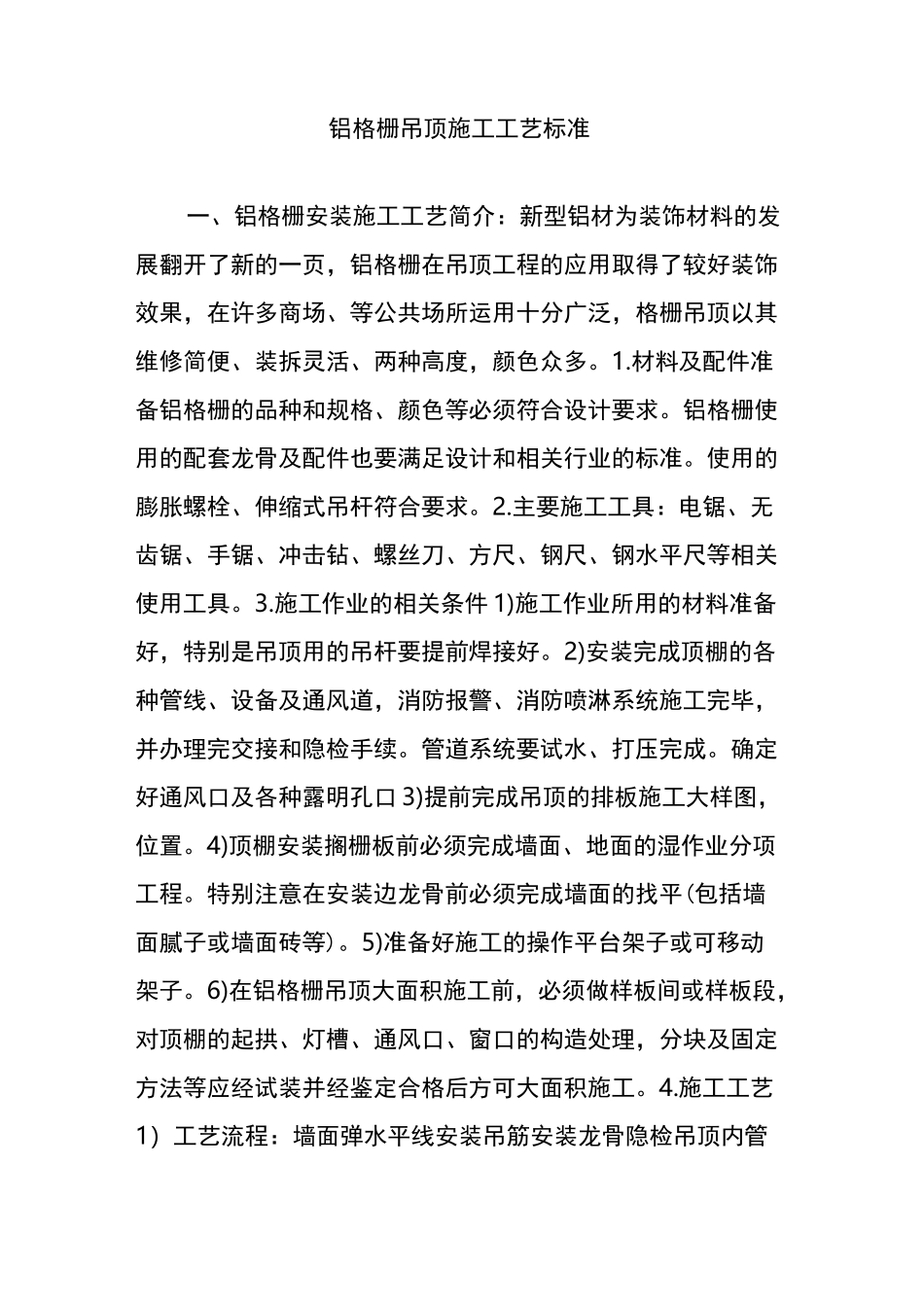

铝格栅吊顶施工工艺标准一、铝格栅安装施工工艺简介:新型铝材为装饰材料的发展翻开了新的一页,铝格栅在吊顶工程的应用取得了较好装饰效果,在许多商场、等公共场所运用十分广泛,格栅吊顶以其维修简便、装拆灵活、两种高度,颜色众多
材料及配件准备铝格栅的品种和规格、颜色等必须符合设计要求
铝格栅使用的配套龙骨及配件也要满足设计和相关行业的标准
使用的膨胀螺栓、伸缩式吊杆符合要求
主要施工工具:电锯、无齿锯、手锯、冲击钻、螺丝刀、方尺、钢尺、钢水平尺等相关使用工具
施工作业的相关条件1)施工作业所用的材料准备好,特别是吊顶用的吊杆要提前焊接好
2)安装完成顶棚的各种管线、设备及通风道,消防报警、消防喷淋系统施工完毕,并办理完交接和隐检手续
管道系统要试水、打压完成
确定好通风口及各种露明孔口3)提前完成吊顶的排板施工大样图,位置
4)顶棚安装搁栅板前必须完成墙面、地面的湿作业分项工程
特别注意在安装边龙骨前必须完成墙面的找平(包括墙面腻子或墙面砖等)
5)准备好施工的操作平台架子或可移动架子
6)在铝格栅吊顶大面积施工前,必须做样板间或样板段,对顶棚的起拱、灯槽、通风口、窗口的构造处理,分块及固定方法等应经试装并经鉴定合格后方可大面积施工

施工工艺1)工艺流程:墙面弹水平线安装吊筋安装龙骨隐检吊顶内管线安装、较正、刷漆预装格栅吊装格栅调平饰面清理分项验收2)施工方法a
弹线:根据楼层标高水平线,根据设计标高,沿墙上四周,弹出顶棚标高水平控制线和龙骨分档控制线
并注意是否与水电的标高相矛盾,如有相矛盾的地方及时解决
:在弹好顶棚标高水平线后,确定吊杆下端头b
安装吊筋(铁线)的标高,将吊杆的上部与预埋钢筋焊接或者用角钢一边打孔用膨胀螺栓固定到结构顶板内,一边与吊杆①10镀锌钢丝焊接牢固,吊好铁线后,将铁线穿入调节弹簧片内,弹簧片要求为镀锌的

吊杆的纵横间距1200mm左右
