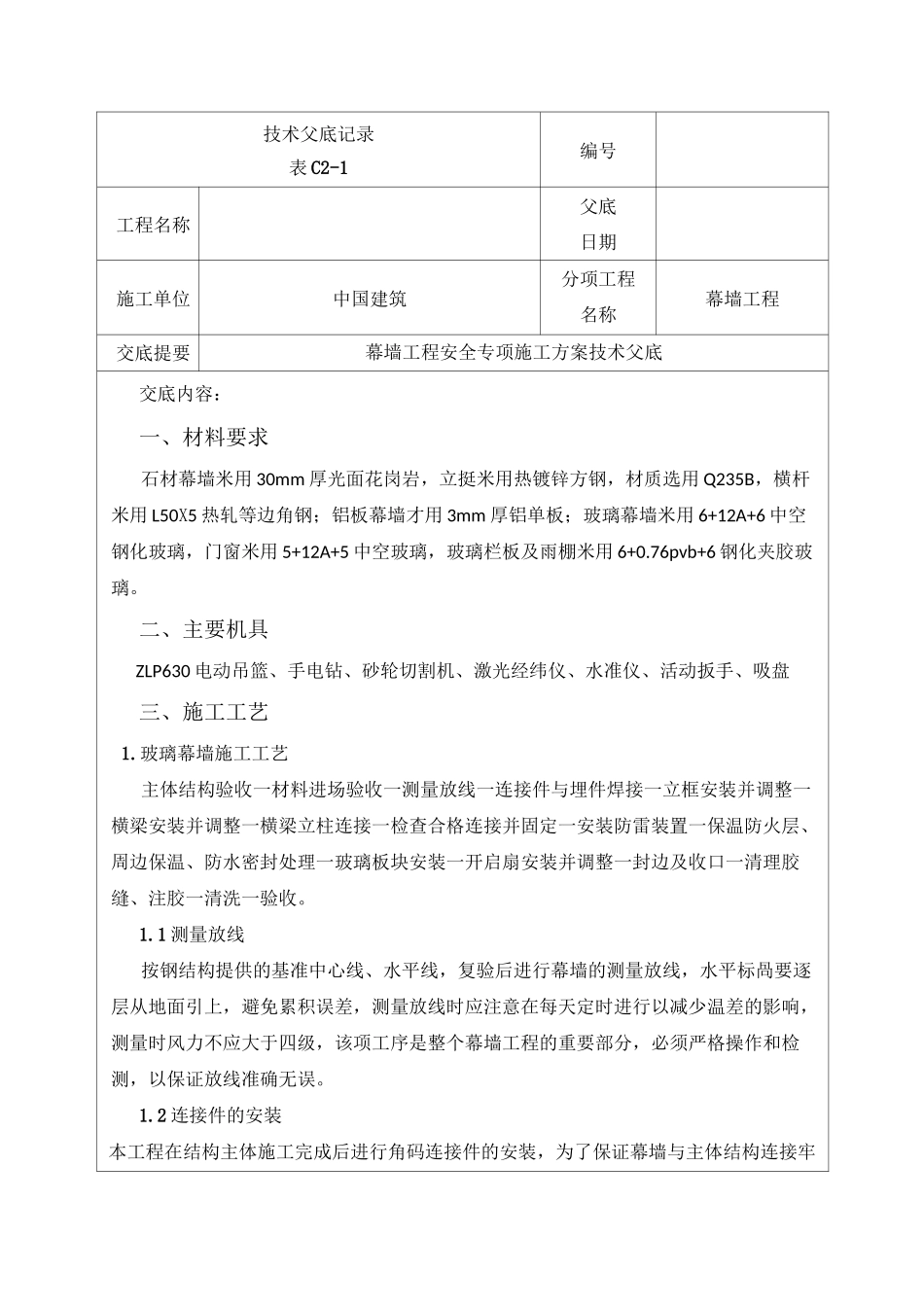

技术父底记录表C2-1编号工程名称父底日期施工单位中国建筑分项工程名称幕墙工程交底提要幕墙工程安全专项施工方案技术父底交底内容:一、材料要求石材幕墙米用30mm厚光面花岗岩,立挺米用热镀锌方钢,材质选用Q235B,横杆米用L50X5热轧等边角钢;铝板幕墙才用3mm厚铝单板;玻璃幕墙米用6+12A+6中空钢化玻璃,门窗米用5+12A+5中空玻璃,玻璃栏板及雨棚米用6+0
76pvb+6钢化夹胶玻璃
二、主要机具ZLP630电动吊篮、手电钻、砂轮切割机、激光经纬仪、水准仪、活动扳手、吸盘三、施工工艺1
玻璃幕墙施工工艺主体结构验收一材料进场验收一测量放线一连接件与埋件焊接一立框安装并调整一横梁安装并调整一横梁立柱连接一检查合格连接并固定一安装防雷装置一保温防火层、周边保温、防水密封处理一玻璃板块安装一开启扇安装并调整一封边及收口一清理胶缝、注胶一清洗一验收
1测量放线按钢结构提供的基准中心线、水平线,复验后进行幕墙的测量放线,水平标咼要逐层从地面引上,避免累积误差,测量放线时应注意在每天定时进行以减少温差的影响,测量时风力不应大于四级,该项工序是整个幕墙工程的重要部分,必须严格操作和检测,以保证放线准确无误

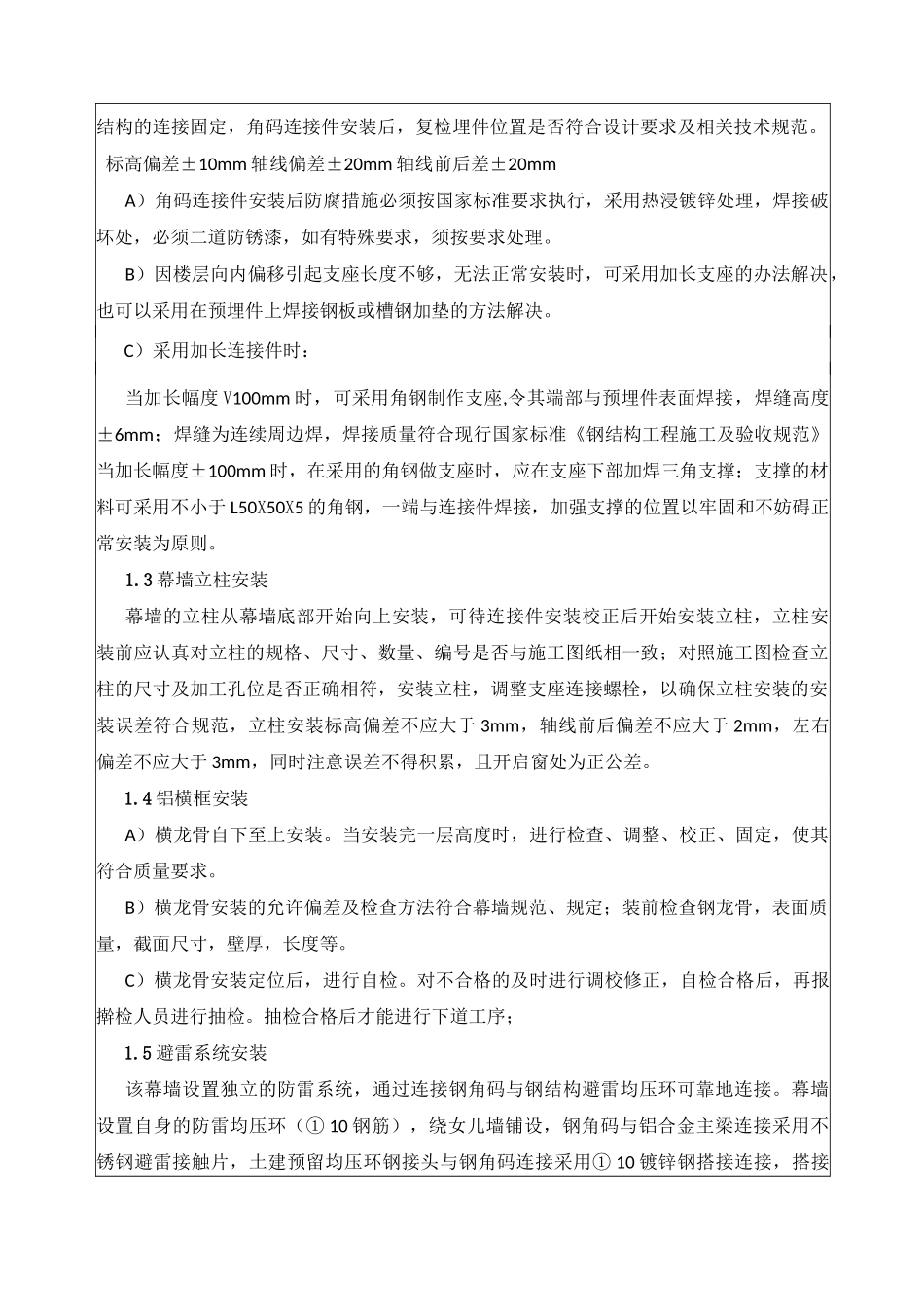

2连接件的安装本工程在结构主体施工完成后进行角码连接件的安装,为了保证幕墙与主体结构连接牢固可靠性,幕墙施工安装前,应先检杳预埋件的位置及固牢性,再进行连接件与主体结构的连接固定,角码连接件安装后,复检埋件位置是否符合设计要求及相关技术规范
标高偏差±10mm轴线偏差±20mm轴线前后差±20mmA)角码连接件安装后防腐措施必须按国家标准要求执行,采用热浸镀锌处理,焊接破坏处,必须二道防锈漆,如有特殊要求,须按要求处理
B)因楼层向内偏移引起支座长度不够,无法正常安装时,可采用加长支座的办法解决,也可以采用在预埋件上焊接钢板或槽钢加垫的方法解决

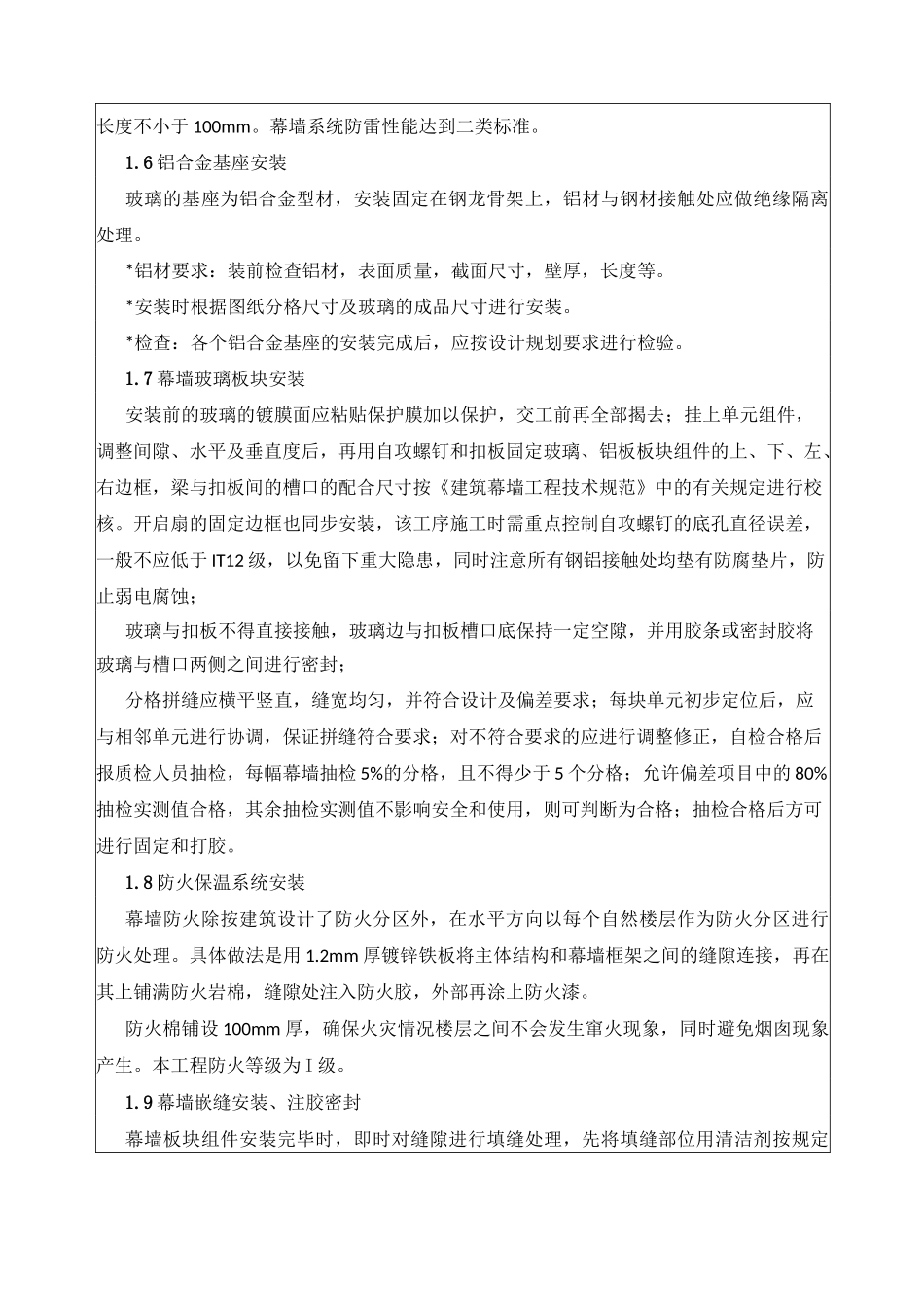

C)采用加长连接件时
