边坡支护工程技术要求及施工要点1
地表、坡面清表及场地回填1)地表、坡面清表对边坡支护需要处理范围内的树木、树根、腐殖土、有机土、种植土和垃圾等进行清理
清表顺序自上而下进行,采用装载机挖装
坡面清表原则上不能削坡
清表前,有水段必须首先疏通排干积水及做好雨季排水工作,在多水地段如水池,修筑挡水围堰,高按现状情况水位来确定
2)场地回填料要求①要求为碎石土、砂土等粗颗粒填料,可合理利用切坡土方中的优质砂质黏性土;填料中若含块石,块石尺寸小于15cm
②不得采用垃圾土、饱和粘土、有机质土及塑性指数大于17的填料
③不得填筑含块石的填料,填料中碎石粒径不得大于2cm,碎石含量小于20%
土方开挖及回填对土石方开挖后不稳定或欠稳定的边坡,应根据边坡的地质特征和可能发生的破坏等情况,采取自上而下、分段跳槽、及时支护的逆作法或部分逆作法施工
严禁无序大开挖、大爆破作业

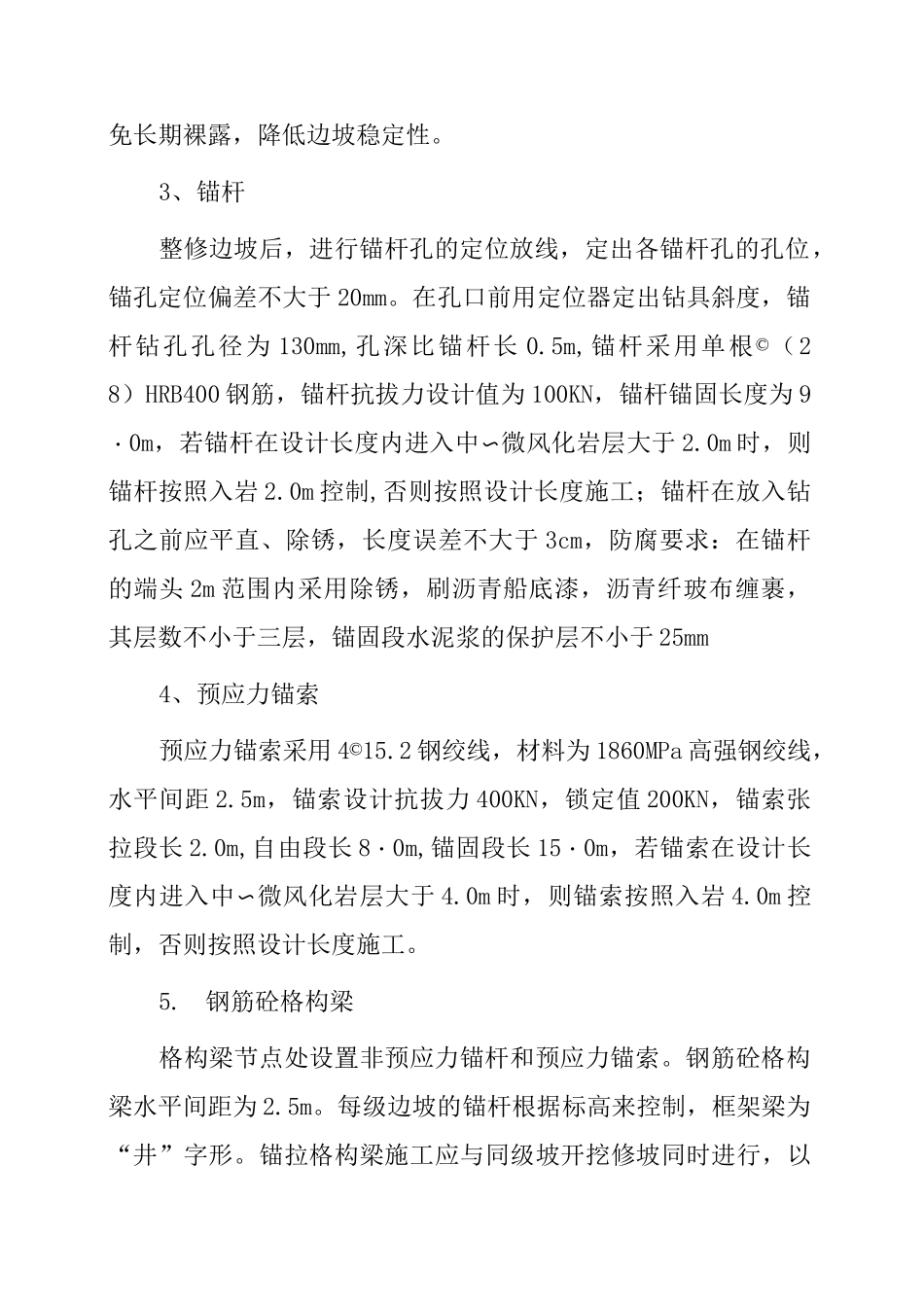

边坡工程开挖后应及时按设计实施支护结构或采取封闭措施,避免长期裸露,降低边坡稳定性

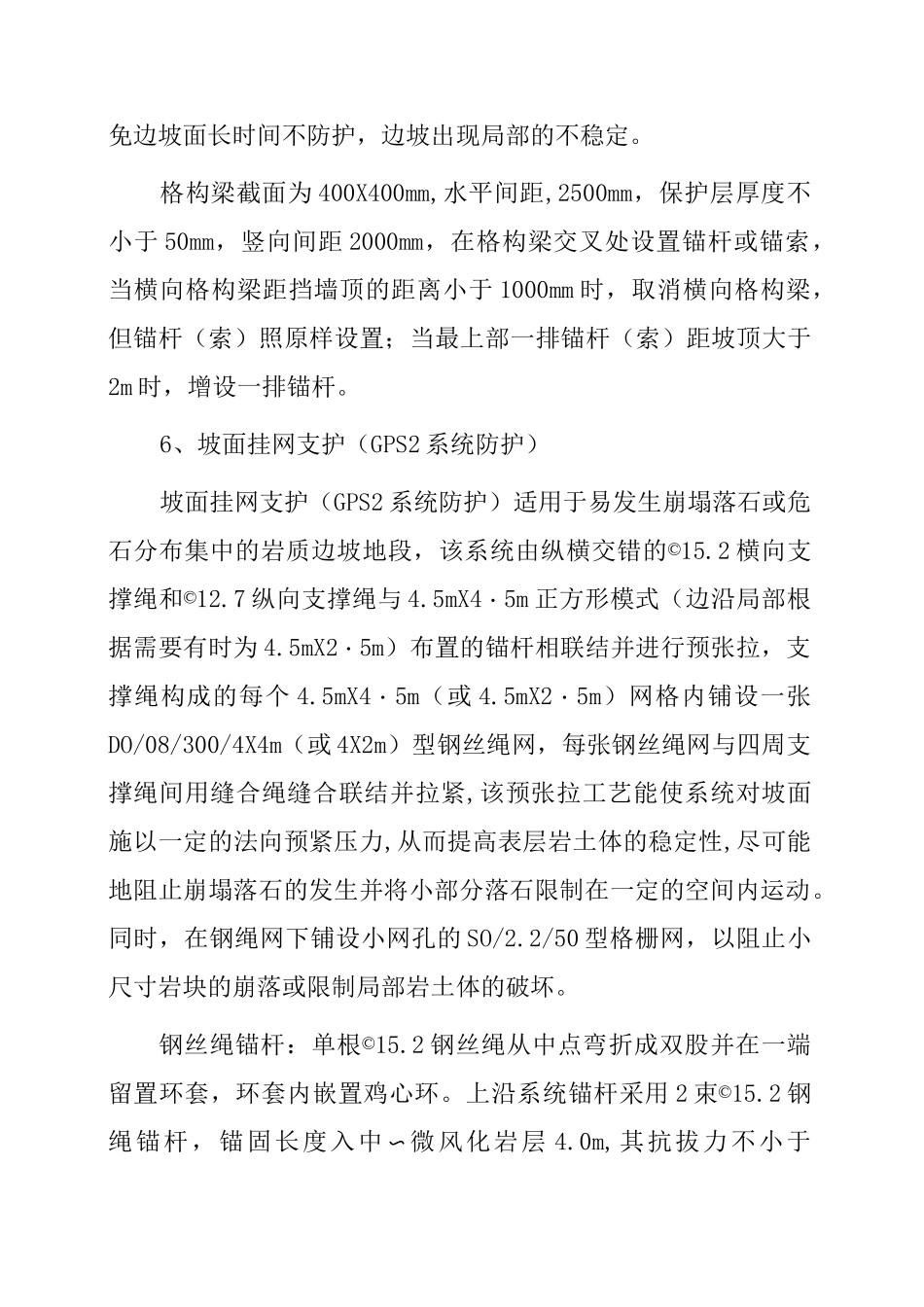

3、锚杆整修边坡后,进行锚杆孔的定位放线,定出各锚杆孔的孔位,锚孔定位偏差不大于20mm
在孔口前用定位器定出钻具斜度,锚杆钻孔孔径为130mm,孔深比锚杆长0
5m,锚杆采用单根©(28)HRB400钢筋,锚杆抗拔力设计值为100KN,锚杆锚固长度为9・0m,若锚杆在设计长度内进入中〜微风化岩层大于2
0m时,则锚杆按照入岩2
0m控制,否则按照设计长度施工;锚杆在放入钻孔之前应平直、除锈,长度误差不大于3cm,防腐要求:在锚杆的端头2m范围内采用除锈,刷沥青船底漆,沥青纤玻布缠裹,其层数不小于三层,锚固段水泥浆的保护层不小于25mm4、预应力锚索预应力锚索采用4©15
2钢绞线,材料为1860MPa高强钢绞线,水平间距2
5m,锚索设计抗拔力400KN,锁定值200KN,锚索张拉段长2
0m,自由段长8・0m,锚固段长15・0m
