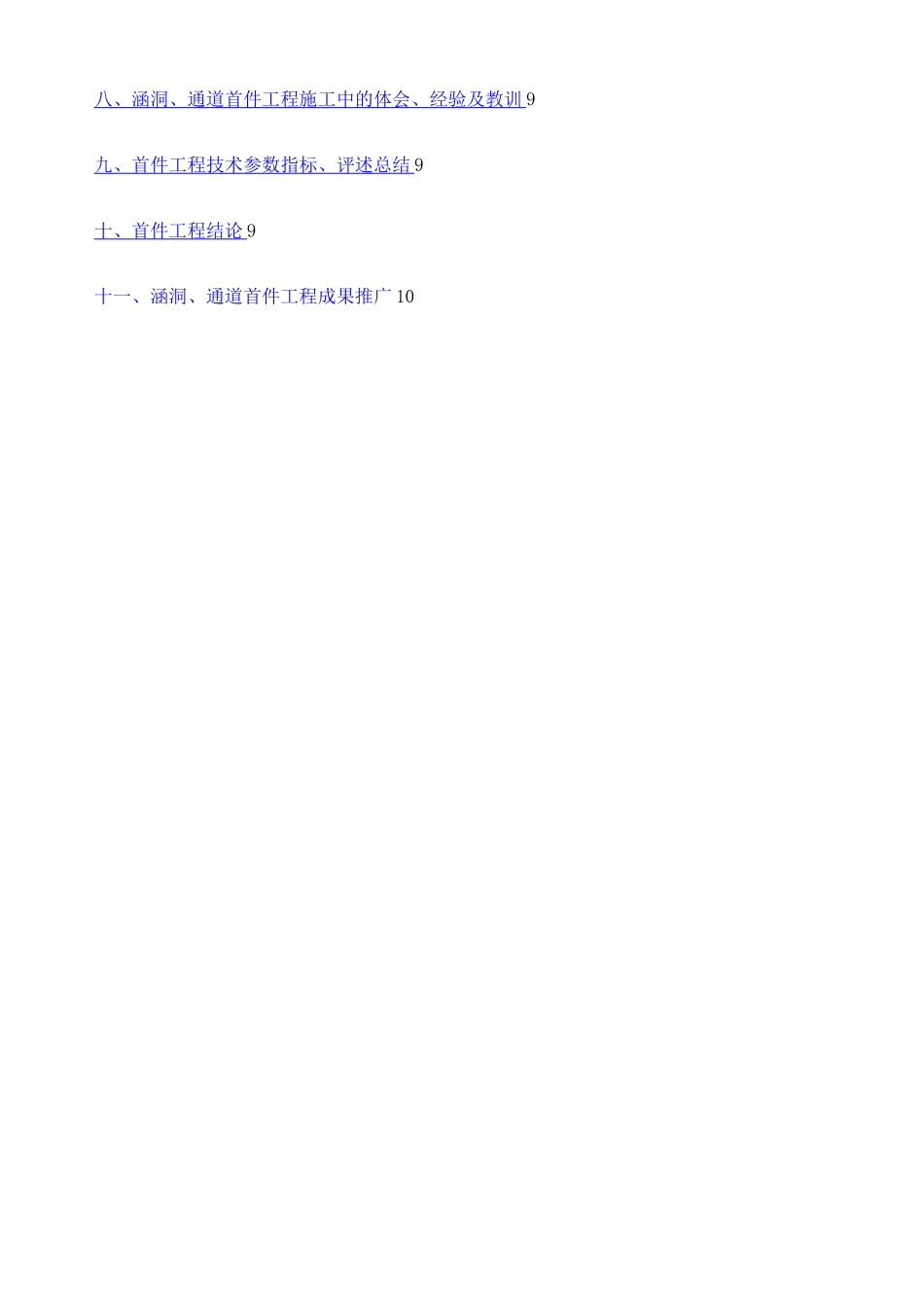

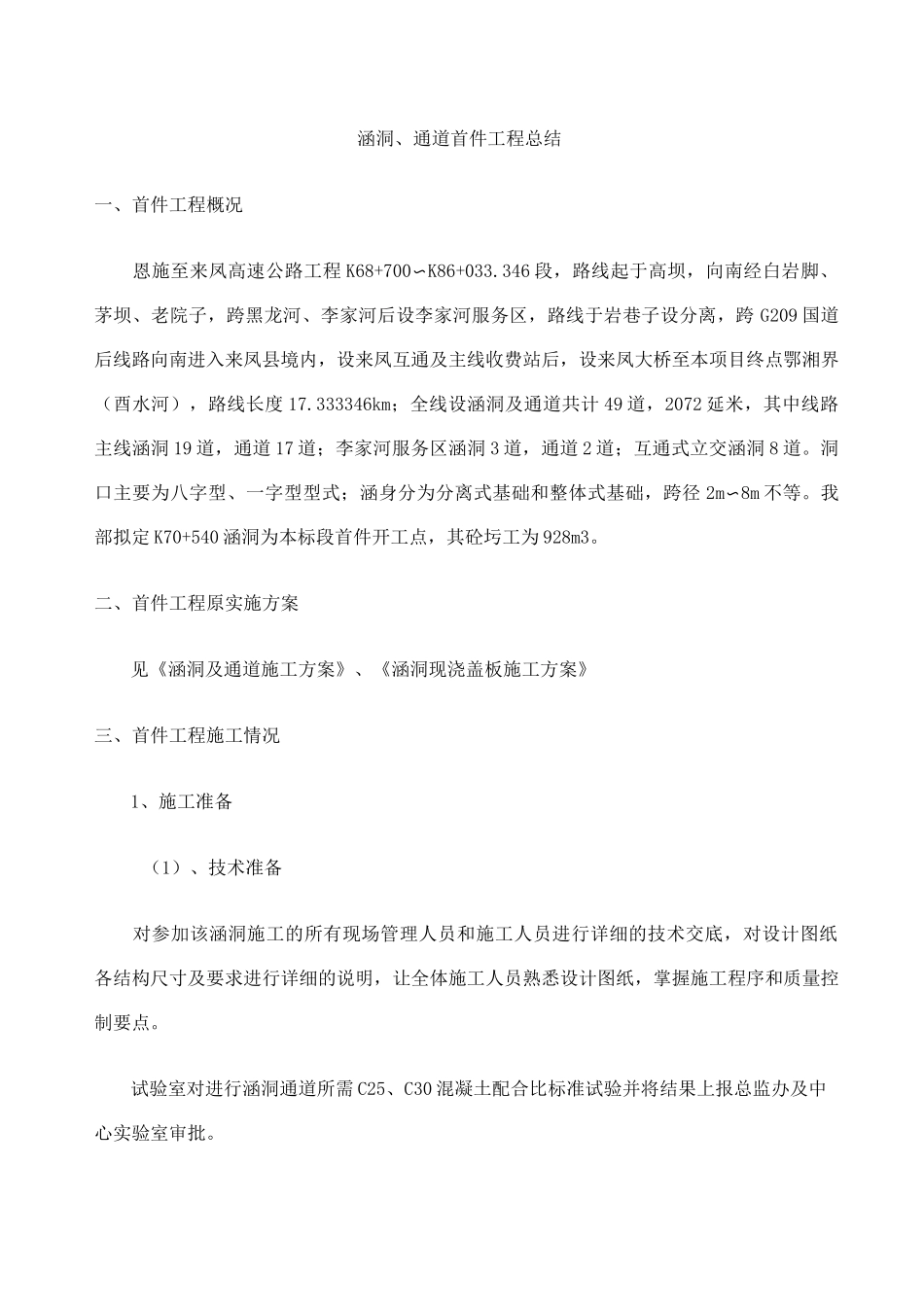

湖北恩来恩黔高速公路第四合同段涵洞、通道首件施工总结中国中铁编制:复核:审核:湖北恩来恩黔高速公路中铁二局项目经理部2012年03月目录一、首件工程概况2二、首件工程原实施方案2三、首件工程施工情况2四、相关施工数据收集情况6五、施工记录情况7六、施工安全及文明施工情况7七、施工中好的建议、好的材料、好的工艺应用情况9八、涵洞、通道首件工程施工中的体会、经验及教训9九、首件工程技术参数指标、评述总结9十、首件工程结论9十一、涵洞、通道首件工程成果推广10涵洞、通道首件工程总结一、首件工程概况恩施至来凤高速公路工程K68+700〜K86+033
346段,路线起于高坝,向南经白岩脚、茅坝、老院子,跨黑龙河、李家河后设李家河服务区,路线于岩巷子设分离,跨G209国道后线路向南进入来凤县境内,设来凤互通及主线收费站后,设来凤大桥至本项目终点鄂湘界(酉水河),路线长度17
333346km;全线设涵洞及通道共计49道,2072延米,其中线路主线涵洞19道,通道17道;李家河服务区涵洞3道,通道2道;互通式立交涵洞8道
洞口主要为八字型、一字型型式;涵身分为分离式基础和整体式基础,跨径2m〜8m不等
我部拟定K70+540涵洞为本标段首件开工点,其砼圬工为928m3
二、首件工程原实施方案见《涵洞及通道施工方案》、《涵洞现浇盖板施工方案》三、首件工程施工情况1、施工准备(1)、技术准备对参加该涵洞施工的所有现场管理人员和施工人员进行详细的技术交底,对设计图纸各结构尺寸及要求进行详细的说明,让全体施工人员熟悉设计图纸,掌握施工程序和质量控制要点
试验室对进行涵洞通道所需C25、C30混凝土配合比标准试验并将结果上报总监办及中心实验室审批
现场技术员根据涵长和盖板数量确定并计算了沉降缝位置,确保沉降缝每隔4〜6米设置一道,沉降缝从基础到盖板上下贯通
根据设计图纸,结合现场实际地形、地质情
