机电工程施工部署及配套计划第一节第一节施工部署4
1施工流水段的划分及部署原则4
1根据和顺应工程总体进度安排部位进行安装工程流水段划分,首先从建筑地下室开始施工,然后根据地上结构施工情况同时展开机电设备安装施工
2制订施工进度控制计划,并制订相应的配套计划,严格控制关键线路的施工,并定期(每周)进行核对进度前锋线,及时做出调整,从而控制安装工程的总体进度
3本工程施工配合量大,设备预埋件多,必须配合土建施工作业进行
由我机电部深化设计,并配合专门技术人员进行预留预埋工作,以达到土建、安装、电气及内部各工种之间互创施工条件,保证工程总体进度
4抓好关键工序施工,以点带面,并严格按施工流程及工序施工,严禁工序倒置
5在组织好分部位施工的同时,集中力量保证重点部分,各专业工种搞好协调配合,确保安装进度
6以精良的人员管理、充分物力资源、完善的体系及制度,保证安装工程流水施工的实施
7机电各专业施工部署4
1机电设备安装工程的施工部署需要根据合约要求及土建的施工进度计划来制定

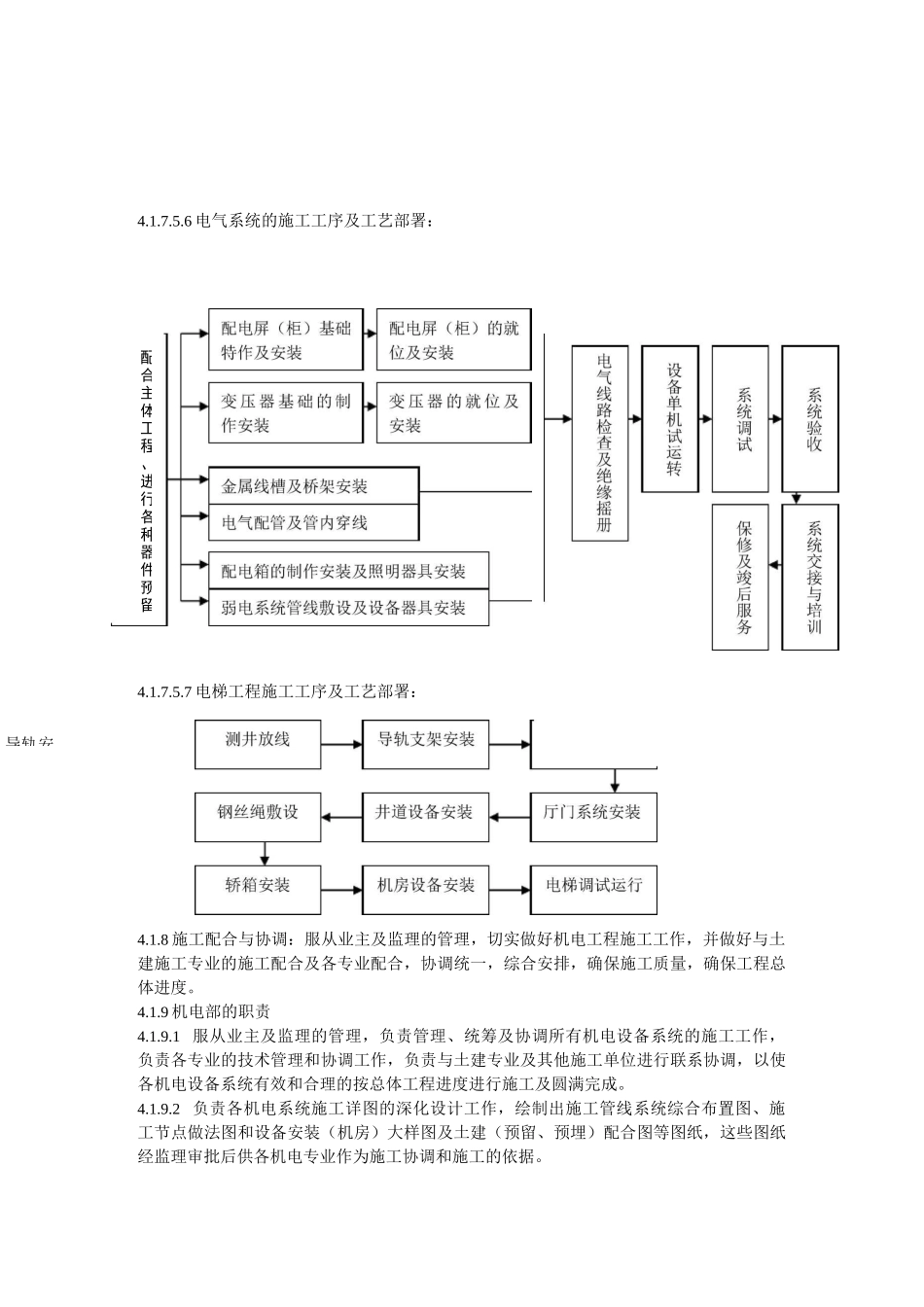

按照建筑工程施工的不同阶段,机电设备安装可顺序分为以下几个阶段:4
2机电安装各专业依据施工流水段划分的原则,结合土建(结构)及装修的进度总体安排,组织好各施工流水段从工序到细部工艺的计划与实施
3制订详尽的相应配套计划,包括施工进度计划、劳动力计划、施工机具及检测设备计划、设备及材料的供货计划、施工用水用电量计划等,并在实施过程中进行细化,根据总体计划制定阶段计划和月计划,由阶段和月计划制定周计划,在由周计划制定日计划,层层落实总体计划
4在周密部署、均衡安排施工的基础上,配合土建做好预留、预埋工作,服从业主对工程整体安排及各项意见,负责并确立机电各专业配合施工关系,划定其工作界面,创造良好的施工协作范围,保证工程
