桥式起重机安装方法一、准备工作1、首先技术人员根据设计图纸和技术规范要求,编写安装工艺并报监理部门审批,在安装过程中根据审批的工艺文件执行;2、技术人员对参加安装的工人进行技术交底,并对到货的起重设备按照下列要求进行检查:(1)设备技术文件应齐全
(2)按照设备装箱清单检查设备、材料及附件的型号、规格和数量,且应符合设计和设备技术文件的要求,并应有出厂合格证书及必要的出厂试验记录
(3)机电设备应无变形、扭伤和锈蚀,其中钢丝绳不得有锈蚀、损伤、弯折、打环、扭结、裂嘴和松散的现象
(4)起重机地面轨道基础、吊车梁和安装预埋件等的坐标位置、标高、跨度和表面的平面度均应符合设计和安装的要求
二、轨道安装方法1、清理轨道基础;2、按图纸设计的位置、高程安装轨道,安装前应确定轨道的安装基准线,轨道的安装基准线宜为吊车梁的定位轴线,确定测量样点;3、清点、验收轨道及附件

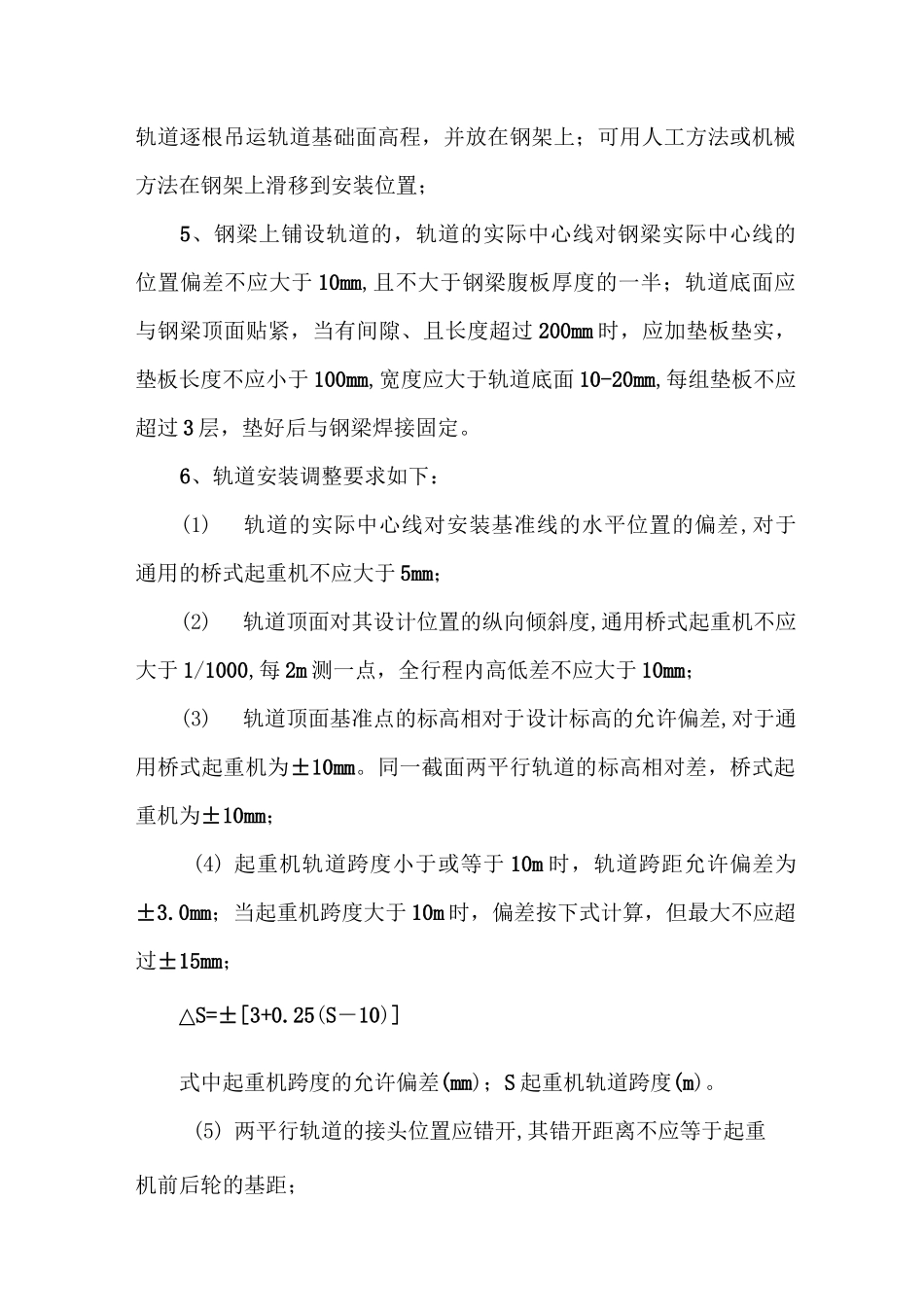

钢轨铺设前,应对钢轨的端面、直线度和扭曲进行检查,合格后方可铺设;4、混凝土结构上铺设轨道的,利用已标放的样点,安装轨道搁放用钢架,保证钢架中心、高程在设计值±5mm内;利用起重机械将轨道逐根吊运轨道基础面高程,并放在钢架上;可用人工方法或机械方法在钢架上滑移到安装位置;5、钢梁上铺设轨道的,轨道的实际中心线对钢梁实际中心线的位置偏差不应大于10mm,且不大于钢梁腹板厚度的一半;轨道底面应与钢梁顶面贴紧,当有间隙、且长度超过200mm时,应加垫板垫实,垫板长度不应小于100mm,宽度应大于轨道底面10-20mm,每组垫板不应超过3层,垫好后与钢梁焊接固定
6、轨道安装调整要求如下:(1)轨道的实际中心线对安装基准线的水平位置的偏差,对于通用的桥式起重机不应大于5mm;(2)轨道顶面对其设计位置的纵向倾斜度,通用桥式起重机不应大于1/1000,每2m测一点,全行程内高低差不应大于10mm;(3)轨道顶面基准点的标高相对于
