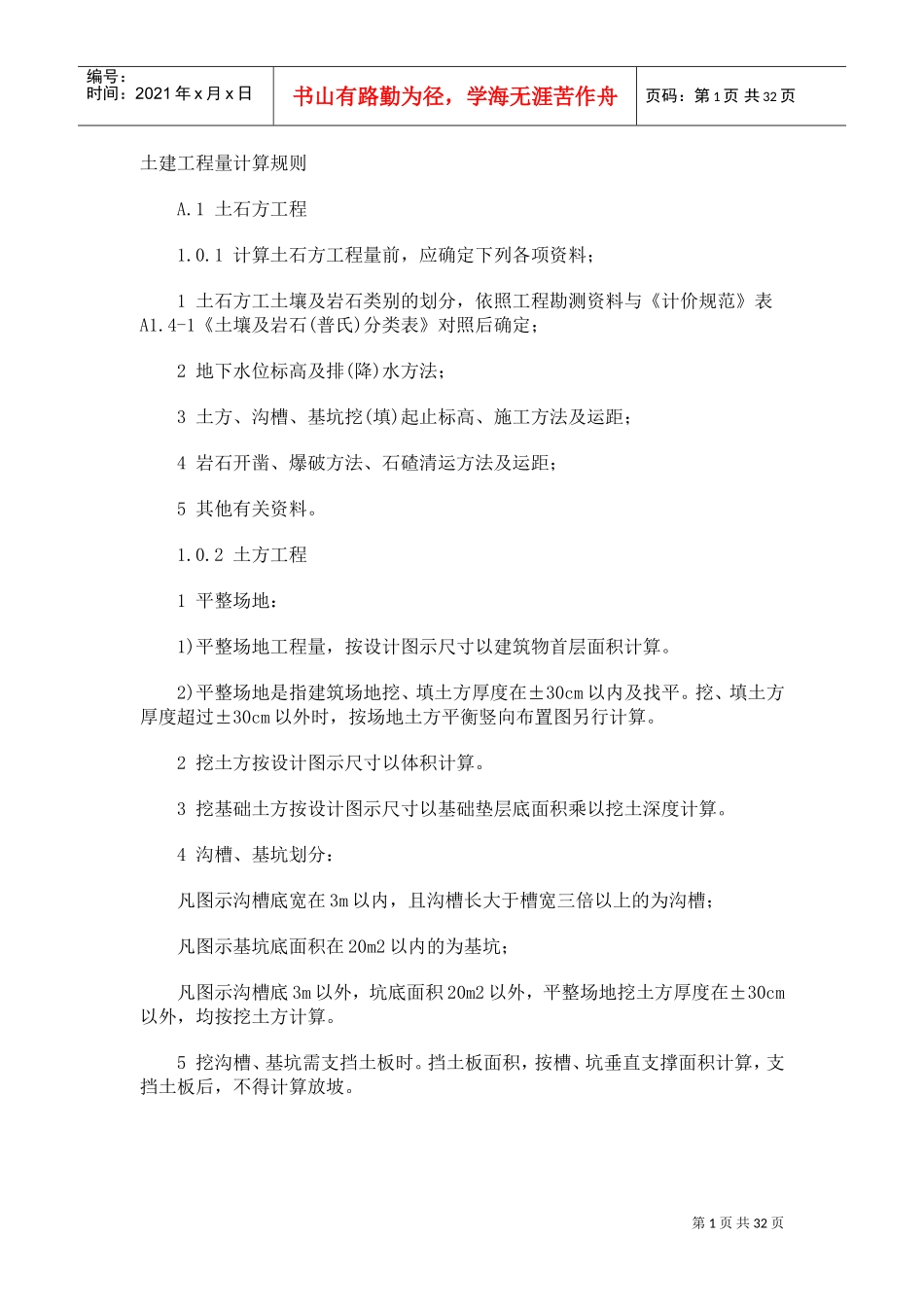

第1页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共32页土建工程量计算规则A
1土石方工程1
1计算土石方工程量前,应确定下列各项资料;1土石方工土壤及岩石类别的划分,依照工程勘测资料与《计价规范》表A1
4-1《土壤及岩石(普氏)分类表》对照后确定;2地下水位标高及排(降)水方法;3土方、沟槽、基坑挖(填)起止标高、施工方法及运距;4岩石开凿、爆破方法、石碴清运方法及运距;5其他有关资料
2土方工程1平整场地:1)平整场地工程量,按设计图示尺寸以建筑物首层面积计算
2)平整场地是指建筑场地挖、填土方厚度在±30cm以内及找平
挖、填土方厚度超过±30cm以外时,按场地土方平衡竖向布置图另行计算
2挖土方按设计图示尺寸以体积计算
3挖基础土方按设计图示尺寸以基础垫层底面积乘以挖土深度计算
4沟槽、基坑划分:凡图示沟槽底宽在3m以内,且沟槽长大于槽宽三倍以上的为沟槽;凡图示基坑底面积在20m2以内的为基坑;凡图示沟槽底3m以外,坑底面积20m2以外,平整场地挖土方厚度在±30cm以外,均按挖土方计算
5挖沟槽、基坑需支挡土板时
挡土板面积,按槽、坑垂直支撑面积计算,支挡土板后,不得计算放坡

第2页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共32页6挖沟槽长度,外墙按图示中心线长度计算;内墙按图示基础底面之间净长线长度(即基础垫层底之间净长度)计算;内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算
7地下室土方大开挖后再挖地槽、地坑,其深度以大开挖后土面至槽、坑底标高计算,加垂直运输和水平运输;如室外地面发生水平运输,则另计一次水平运输
8人工挖土方深度超过1
5m时,按表一增加工日

表一人工挖土方超深增加工日表┏━━━━━┯━━━━┯━━━━┯━━━━┓┃深度(以内)│2m│4m
