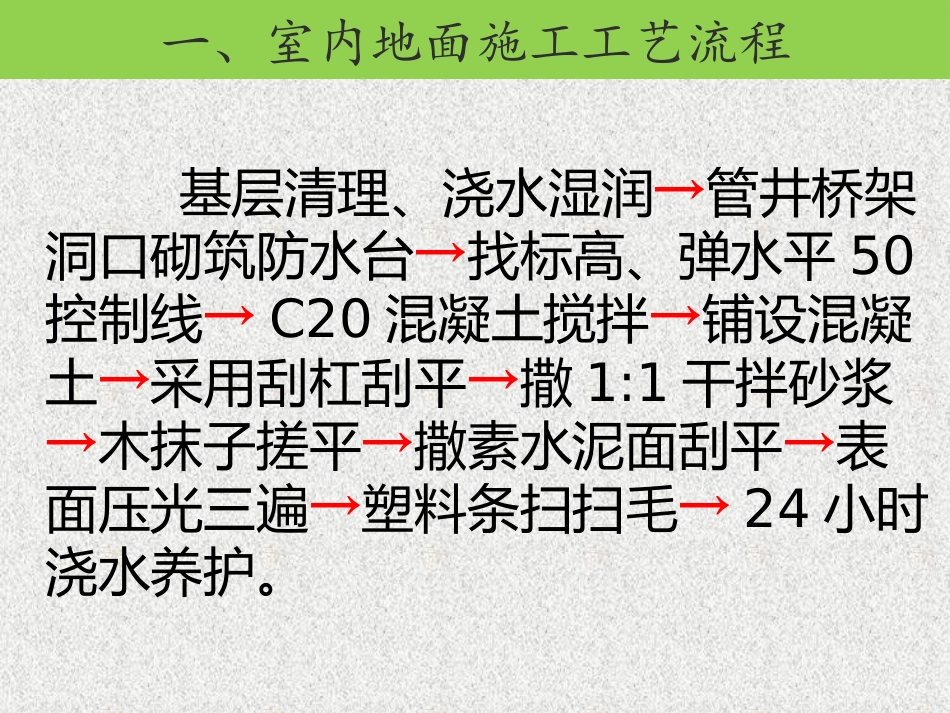

F区装修做法室内地面做法技术交底目录一、室内地面施工工艺流程二、室内地面做法三、质量验收标准一、室内地面施工工艺流程基层清理、浇水湿润→管井桥架洞口砌筑防水台→找标高、弹水平50控制线→C20混凝土搅拌→铺设混凝土→采用刮杠刮平→撒1:1干拌砂浆→木抹子搓平→撒素水泥面刮平→表面压光三遍→塑料条扫扫毛→24小时浇水养护
50厚轻集料混凝土(敷设埋地管道){30厚用户自理}1、起居室、卧室、玄关、餐厅二、室内地面做法2、卫生间2厚单组份聚氨酯防水层(墙面与楼地面交接处设附加防水层,平面宽度与立面高度均为150)刷基层处理剂一遍15厚1:2水泥砂浆找平层四周及竖管根部位抹小八字角最薄处30厚C15细石混凝土向地漏找0
5%坡(含敷设埋地管道)二、室内地面做法50厚轻集料混凝土(敷设埋地管道)3、厨房二、室内地面做法4、阳台2
0厚聚氨脂防水涂膜,加玻纤布,遇墙卷起300,门口处伸进200在转角及管道周围附加1
0厚聚氨脂防水涂膜加强层
(预留38用户自理)20厚1:3水泥砂浆保护层二、室内地面做法5、电梯前室最薄处30厚C15细石混凝土向地漏找0
5%坡(含敷设埋地管道)8-10厚地砖铺实拍平,水泥浆擦缝20厚1:4干硬性水泥砂浆素水泥浆结合层一遍二、室内地面做法6、楼梯间、电梯机房20厚1:2水泥砂浆抹面压光素水泥浆结合层一遍二、室内地面做法7、电井水暖井20厚1:2水泥砂浆抹面压光素水泥浆结合层一遍30厚C15细石混凝土防水层找坡二、室内地面做法1、地面标高应符合粗装修地面平整度要求,标高符合交底要求,严禁超高
2、地面完成后应设置专人看活压光扫毛,严禁向地面洒水扫毛,以免出现翻砂现象
3、地面施工过程中应注意保护地面垫层内水管、暖管,严禁用硬器物品磕碰地埋管线,推车过程中应采用无钉子的竹胶板铺垫覆盖地埋管线;使用推车倾倒混凝土时,严禁砸地面埋管,以免将地面埋管砸坏
