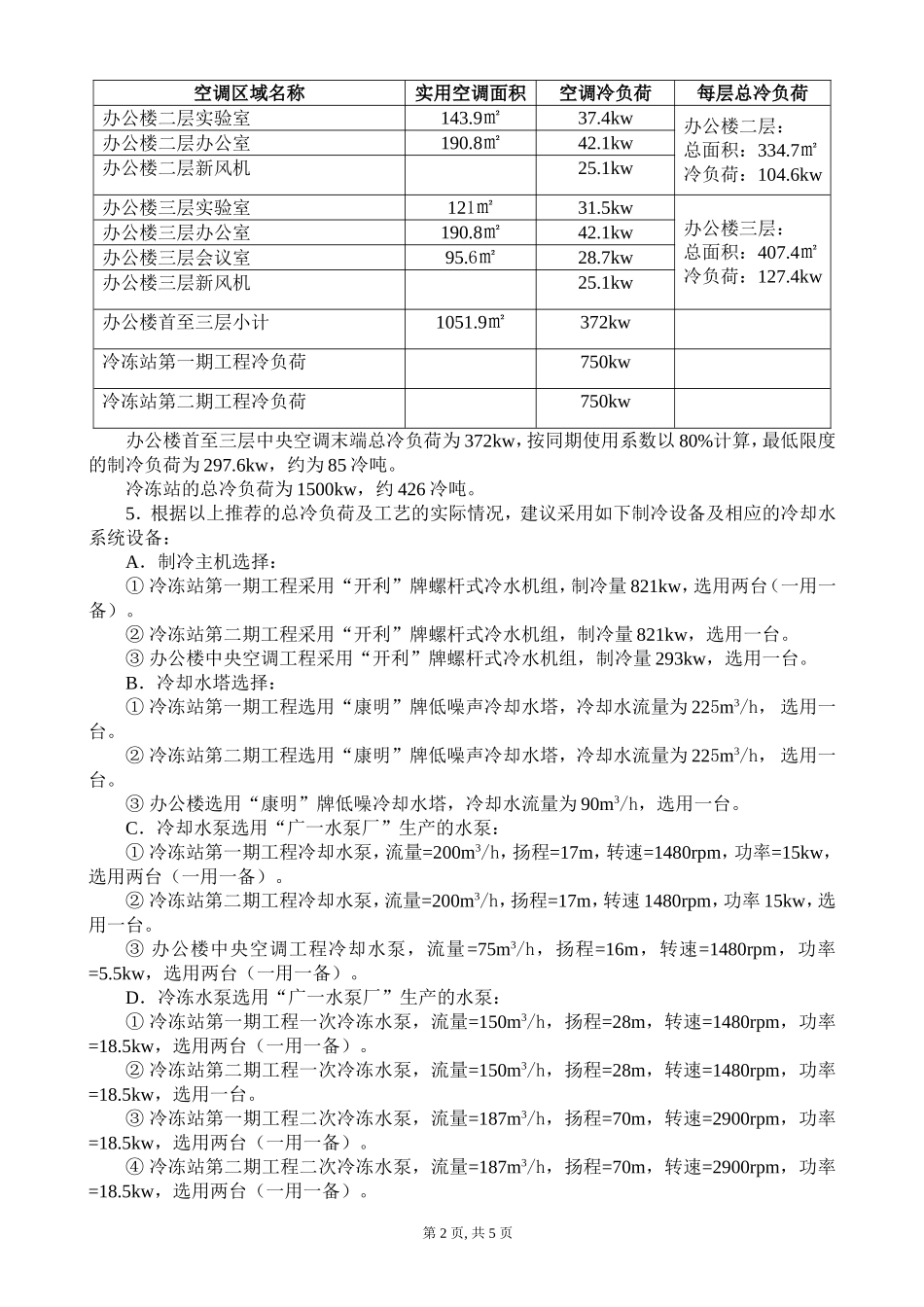

Xxxxxxxxxxxxxxxxxxxxxxx联合厂房B检测中心纯水站冷冻工程设计技术咨询建议书Xxxxxxxxxxxxxxxxxxxxxxxxxxxxxx有限公司二OO八年九月十日一、设计咨询建议内容1.设计范围根据xxxxxxxxxxxxx有限公司联合厂房B检测中心纯水站冷冻工程的使用情况及功能要求,本中央冷冻水及空调工程相应按国家空调标准考虑,只对温度作较严格的控制,其它如相对湿度、新风量、风速等只满足一般卫生舒适的要求。2.建议采用如下的设计参数A.夏季:围护结构的计算温度:30℃空调新风的计算温度:33.6℃新风湿球温度或相对湿度:28℃平均风速:1.9m/s大气压力:754mmHgB.推荐使用的室内空调设计标准(夏季):空调区域名称温度(℃)相对温度新风量(m3/h·人)噪音Nc餐厅26~24℃<65%2545办公室26~25℃<65%2545会议室26~24℃<65%5045实验室26~25℃<65%2545检测室26~25℃<65%2045~503.建议采用的空调方式A.由于联合厂房B检测中心纯水站冷冻水要求在15~25℃,而办公楼中央空调使用的冷冻水要求在7~12℃,如果采用同一个冷冻水系统,主机设备选型因冷负荷增加而增大主机设备(两用一备),配套主机设备的水泵、水塔等设备也同时增大,造成设备投资过大。同时,现时冷冻站的设备间所给的位置面积过少,不能满足设备安装的要求。所以建设采用两个独立的中央冷冻水系统(即冷冻站与办公楼分开)。B.由于纯水站冷冻水系统的冷冻主机冷负荷比较大,单台主机冷冻水流量约140m3/h,而末端设备及冷冻水管的储水量比较少,不足10m3,在制冷运行中,可能产生主机调节负荷及开停机过于频密,使冷冻水温度的质量难以控制,造成温度不稳定,并影响冷冻主机的正常运行建议分别采用两个2.8m3的分水器和集水器,使冷冻水系统的冷冻水量增多,可起到缓冲作用即冷冻主机通过冷冻水泵先将冷冻水送到分水器,然后经分水器分别送到第一、第二期的末端设备进行冷却,冷却后的冷冻水经过集水器收集后再回到冷冻水泵入口。C.考虑到纯水站冷却水系统冷冻负荷在生产中有可能发生不同程度的变化,为保证冷却水温度比较稳定,建议在板式换热器冷侧安装比例积分三通阀,进行调节板式换热器输入的冷冻水流量,从而达到调节冷却水需要的冷负荷,稳定冷却水的输出温度。D.办公楼首层至三层布置(建筑)是分隔成几十个独立系统,各独立空调系统应能独立控制温度,所以建议采用中央空调形式,即采用中央制冷系统(冷冻机房)供给冷冻水办公大楼首层至三层的各系统及公共区域。E.考虑到办公大楼空调负荷的变化而随之引起的冷冻水流量变化,所以设计在制冷机房内的供回水总管之间配备自动压差旁通阀,从而自动控制冷冻水供回水的压力差。F.空调气处理方式及气流组织。①冷气处理方式:办公大楼各空调区域末端装置采用卧式暗装风机盘管(或立式风机盘管)送风,通过风管经散流器散流——送风机在空气处理室形成的负压将空调区域的空气吸入空气处理室,冷却后经送风管、散流器送入空调区域。②新风处理方式:办公大楼各部门及公共区域采用公共新风机将室外的新风空气负压吸入空气处理室,经冷却后由新风管送至各空调区域或各风机盘管的空气处理室,吸入总风量的15~20%左右的新风量,最后经风管送到各空调区域。③空气排污处理方式:大楼各层各部门及公共区域,采用独立的百页排气扇,将室内混浊的空气直接排出室外。G.室内温度调节:办公大楼各部门末端设备的盘管风机分别有快、中、慢三速,可调风量以达到冷却速度的快慢调节,并于室内设置温度控制器,用来控制盘管风机冷冻水路电动阀的开、断,以达到室内自动温度调节。H.冷冻主机负荷可以根据冷冻水的水温高低而自动调节负荷。4.联合厂房B冷冻站及办公大楼的空调冷负荷推荐值:空调区域名称实用空调面积空调冷负荷每层总冷负荷办公楼首层餐厅163.2㎡65.3kw办公楼首层:总面积:309.8㎡冷负荷:140kw办公楼首层检测室146.6㎡49.6kw办公楼首层新风机25.1kw第1页,共5页空调区域名称实用空调面积空调冷负荷每层总冷负荷办公楼二层实验室143.9㎡37.4kw办公楼二层:总面积:334.7㎡冷负荷:104.6kw办公楼二层办公室190.8㎡42.1kw办公楼二层新风机25.1kw办公楼三层实验室121㎡31.5kw办公楼三...
