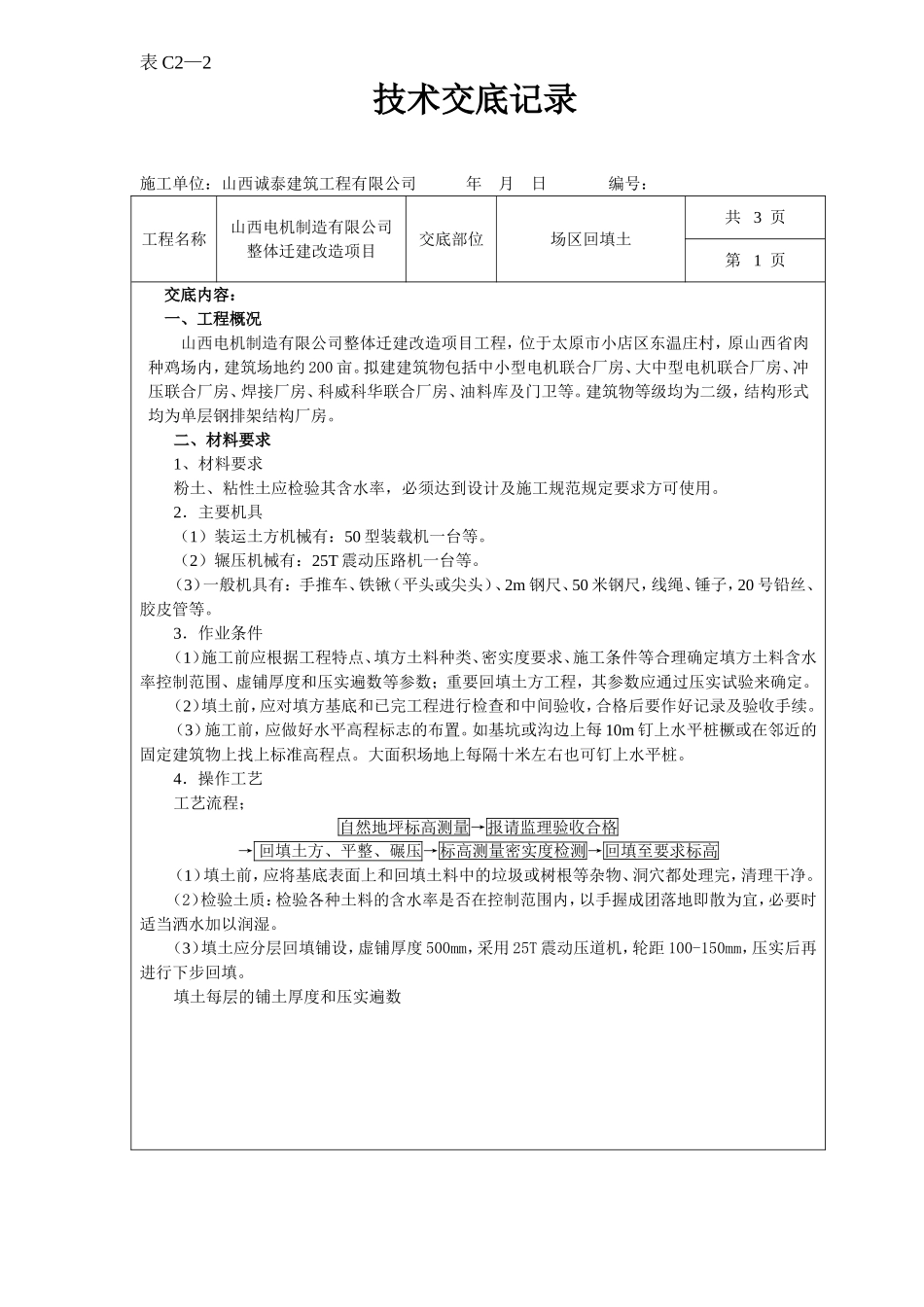

表C2—2技术交底记录施工单位:山西诚泰建筑工程有限公司年月日编号:工程名称山西电机制造有限公司整体迁建改造项目交底部位场区回填土共3页第1页交底内容:一、工程概况山西电机制造有限公司整体迁建改造项目工程,位于太原市小店区东温庄村,原山西省肉种鸡场内,建筑场地约200亩
拟建建筑物包括中小型电机联合厂房、大中型电机联合厂房、冲压联合厂房、焊接厂房、科威科华联合厂房、油料库及门卫等
建筑物等级均为二级,结构形式均为单层钢排架结构厂房
二、材料要求1、材料要求粉土、粘性土应检验其含水率,必须达到设计及施工规范规定要求方可使用
2.主要机具(1)装运土方机械有:50型装载机一台等
(2)辗压机械有:25T震动压路机一台等
(3)一般机具有:手推车、铁锹(平头或尖头)、2m钢尺、50米钢尺,线绳、锤子,20号铅丝、胶皮管等
3.作业条件(1)施工前应根据工程特点、填方土料种类、密实度要求、施工条件等合理确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定
(2)填土前,应对填方基底和已完工程进行检查和中间验收,合格后要作好记录及验收手续
(3)施工前,应做好水平高程标志的布置
如基坑或沟边上每10m钉上水平桩橛或在邻近的固定建筑物上找上标准高程点
大面积场地上每隔十米左右也可钉上水平桩
4.操作工艺工艺流程;自然地坪标高测量→报请监理验收合格→回填土方、平整、碾压→标高测量密实度检测→回填至要求标高(1)填土前,应将基底表面上和回填土料中的垃圾或树根等杂物、洞穴都处理完,清理干净
(2)检验土质:检验各种土料的含水率是否在控制范围内,以手握成团落地即散为宜,必要时适当洒水加以润湿
(3)填土应分层回填铺设,虚铺厚度500mm,采用25T震动压道机,轮距100-150mm,压实后再进行下步回填

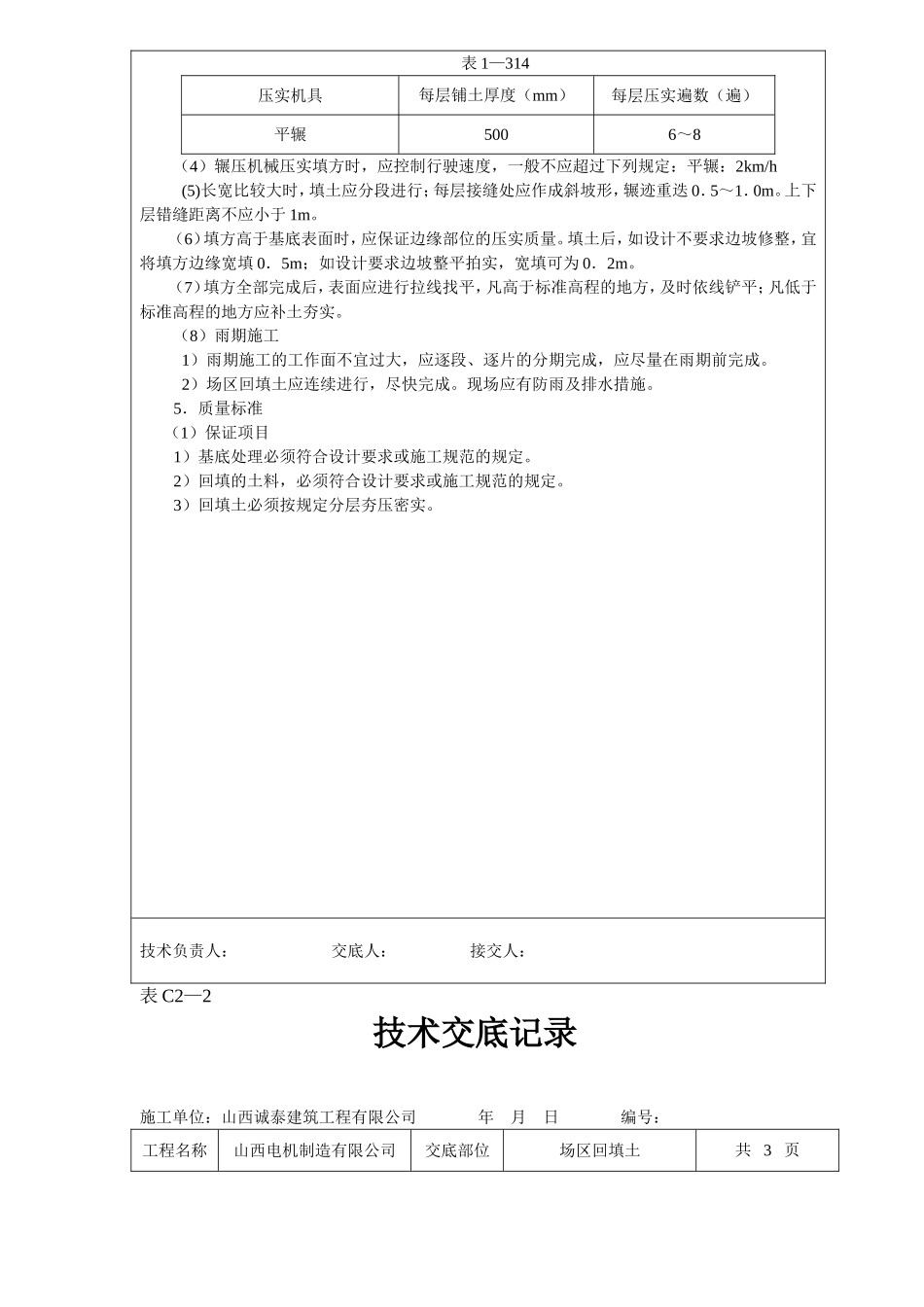

填土每层的铺土厚度和压实遍数技术负责人:交底
