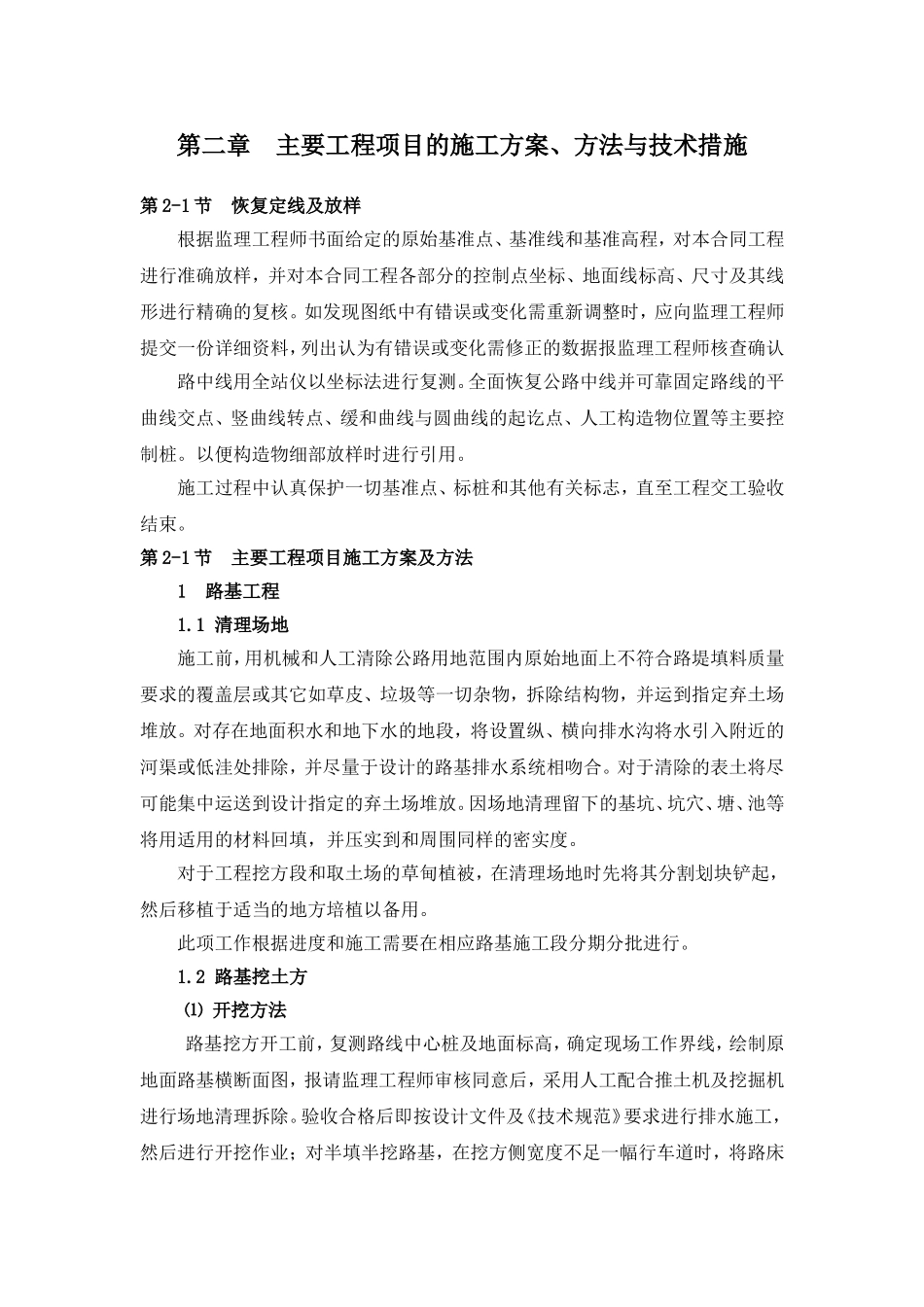

第二章主要工程项目的施工方案、方法与技术措施第2-1节恢复定线及放样根据监理工程师书面给定的原始基准点、基准线和基准高程,对本合同工程进行准确放样,并对本合同工程各部分的控制点坐标、地面线标高、尺寸及其线形进行精确的复核
如发现图纸中有错误或变化需重新调整时,应向监理工程师提交一份详细资料,列出认为有错误或变化需修正的数据报监理工程师核查确认路中线用全站仪以坐标法进行复测
全面恢复公路中线并可靠固定路线的平曲线交点、竖曲线转点、缓和曲线与圆曲线的起讫点、人工构造物位置等主要控制桩
以便构造物细部放样时进行引用
施工过程中认真保护一切基准点、标桩和其他有关标志,直至工程交工验收结束
第2-1节主要工程项目施工方案及方法1路基工程1
1清理场地施工前,用机械和人工清除公路用地范围内原始地面上不符合路堤填料质量要求的覆盖层或其它如草皮、垃圾等一切杂物,拆除结构物,并运到指定弃土场堆放
对存在地面积水和地下水的地段,将设置纵、横向排水沟将水引入附近的河渠或低洼处排除,并尽量于设计的路基排水系统相吻合
对于清除的表土将尽可能集中运送到设计指定的弃土场堆放
因场地清理留下的基坑、坑穴、塘、池等将用适用的材料回填,并压实到和周围同样的密实度
对于工程挖方段和取土场的草甸植被,在清理场地时先将其分割划块铲起,然后移植于适当的地方培植以备用
此项工作根据进度和施工需要在相应路基施工段分期分批进行

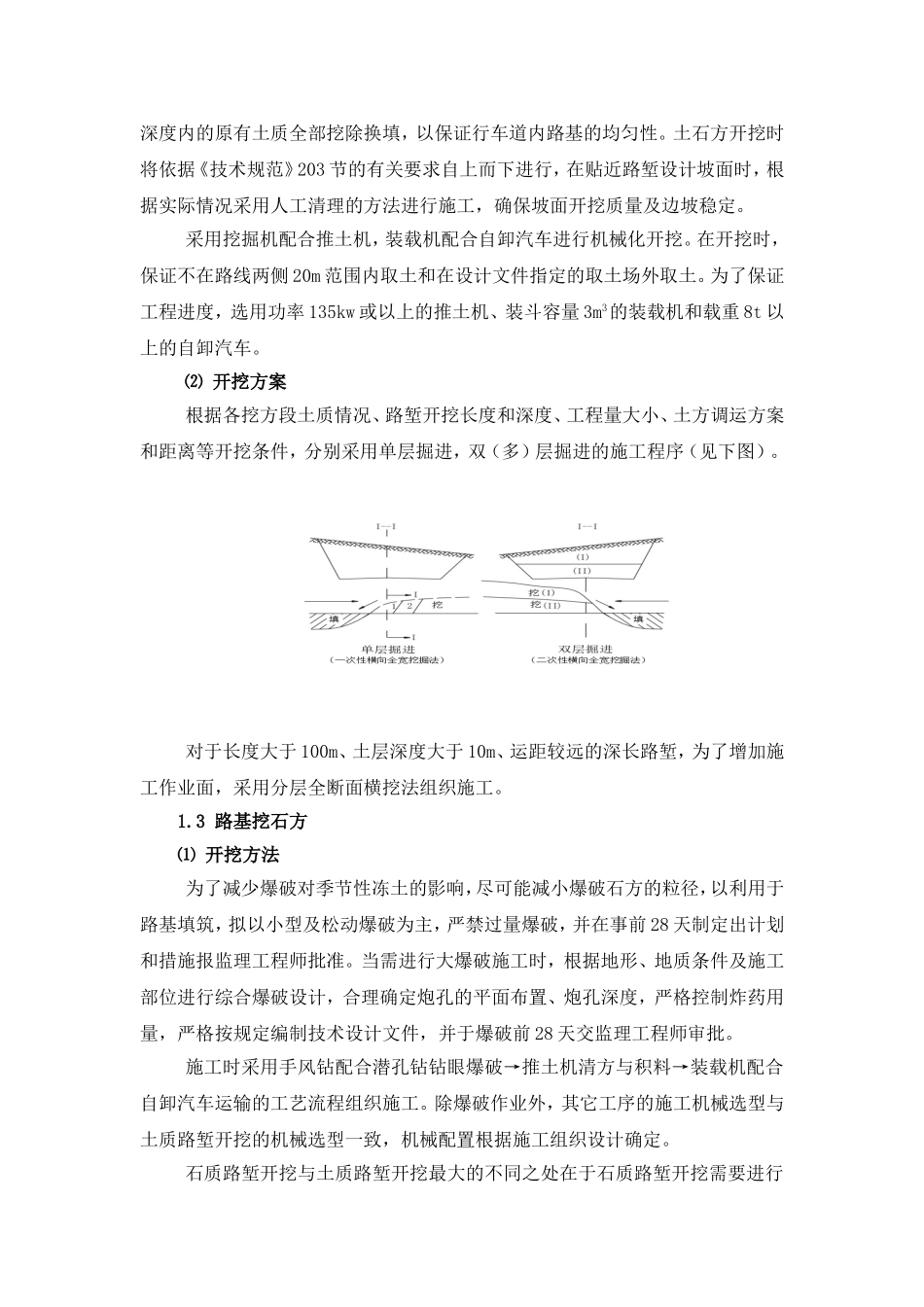

2路基挖土方⑴开挖方法路基挖方开工前,复测路线中心桩及地面标高,确定现场工作界线,绘制原地面路基横断面图,报请监理工程师审核同意后,采用人工配合推土机及挖掘机进行场地清理拆除
验收合格后即按设计文件及《技术规范》要求进行排水施工,然后进行开挖作业;对半填半挖路基,在挖方侧宽度不足一幅行车道时,将路床深度内的原有土质全部挖除换填,以保证行车道内路基的均匀性
土石方开挖时将依据《技术规范》203节的
